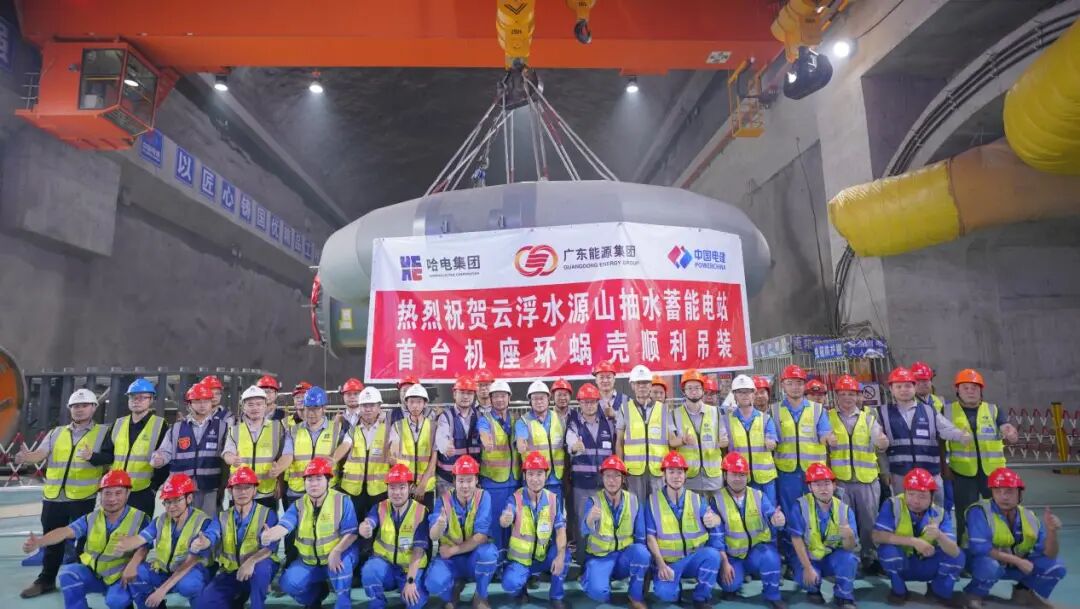

以下内容转自:云浮蓄能2026年8月5日,广东云浮水源山抽水蓄能电站建设迎来重要节点——首台机组座环蜗壳顺利吊装就位,机电安装工程由此进入全新阶段。座环蜗壳是水泵水轮发电机组核心埋入部件,兼具均匀导流、稳定流态及承载机组载荷等关键功能。本次吊装的1号机组座环蜗壳,经厂内预制、分两瓣运抵现场,历时39天完成整体组焊;座环内径约5240毫米,最大外形尺寸约985

康炜邺2026/8/23 11:03:56
广东云浮水源山抽蓄电站建设迎来重要节点!

核心摘要

以下内容转自:云浮蓄能2026年8月5日,广东云浮水源山抽水蓄能电站建设迎来重要节点——首台机组座环蜗壳顺利吊装就位,机电安装工程由此进入全新阶段。座环蜗壳是水泵水轮发电机组核心埋入部件,兼具均匀导流、稳定流态及承载机组载荷等关键功能。本次吊装的1号机组座环蜗壳,经厂内预制、分两瓣运抵现场,历时39天完成整体组焊;座环内径约5240毫米,最大外形尺寸约985

2026年8月5日,广东云浮水源山抽水蓄能电站建设迎来关键节点——首台机组座环蜗壳顺利完成吊装就位,标志着电站机电安装工程全面转入新阶段。


座环蜗壳是水泵水轮发电机组的核心埋入部件,承担着均匀导流、稳定流态及承载机组载荷等多重关键功能。

本次吊装的是1号机组座环蜗壳,采用厂内预制、分两瓣运输至现场的工艺方案,现场历时39天完成整体组焊。该部件座环内径约5240毫米,最大外形尺寸达9850×9100毫米,吊装总重约138.5吨。专项验收一次合格率与焊接质量优良率均实现100%。

吊装作业依托主厂房2×250吨桥式起重机实施,全过程严格按工序执行——依次完成起吊、平移、精准对位及平稳落位,各环节安全可控、衔接有序,顺利抵达设计安装位置。


绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:云浮蓄能

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

朝阳抽蓄电站1号斜井导井反拉贯通

辽宁朝阳抽水蓄能电站1号高压管道斜井导井于10月15日顺利完成反拉贯通,实现关键节点突破。该斜井全长498.763米,其中454.38米直段采用反井法施工,经先导孔定向钻进、扩孔、反井钻机组装及自下而上反拉作业,最终形成直径2.4米的导井。施工中面临地质复杂、岩体节理裂隙发育等难题,出现多次漏失返渣异常及刀盘卡滞、钻杆断裂、刀盘脱落等风险。项目部通过孔内电视

查看详情

平江抽水蓄能电站尾闸室3号机组事故闸门吊装完成

10月9日,水电八局机电公司顺利完成湖南平江抽水蓄能电站尾闸室3号机组事故闸门吊装作业。该闸门为平面滑动钢闸门,总重约47.4吨,分两节运抵现场后组装,由80吨桥机精准吊装就位。至此,尾闸室4扇事故闸门已安装3扇,完成进度达75%,为年底完成全部尾水金属结构安装奠定基础。项目部通过周密组织运输、洞内翻身、入槽就位等环节,强化技术交底、全过程旁站监督及多工种协

查看详情
