湖北团风魏家冲抽蓄电站又完成一重要节点!

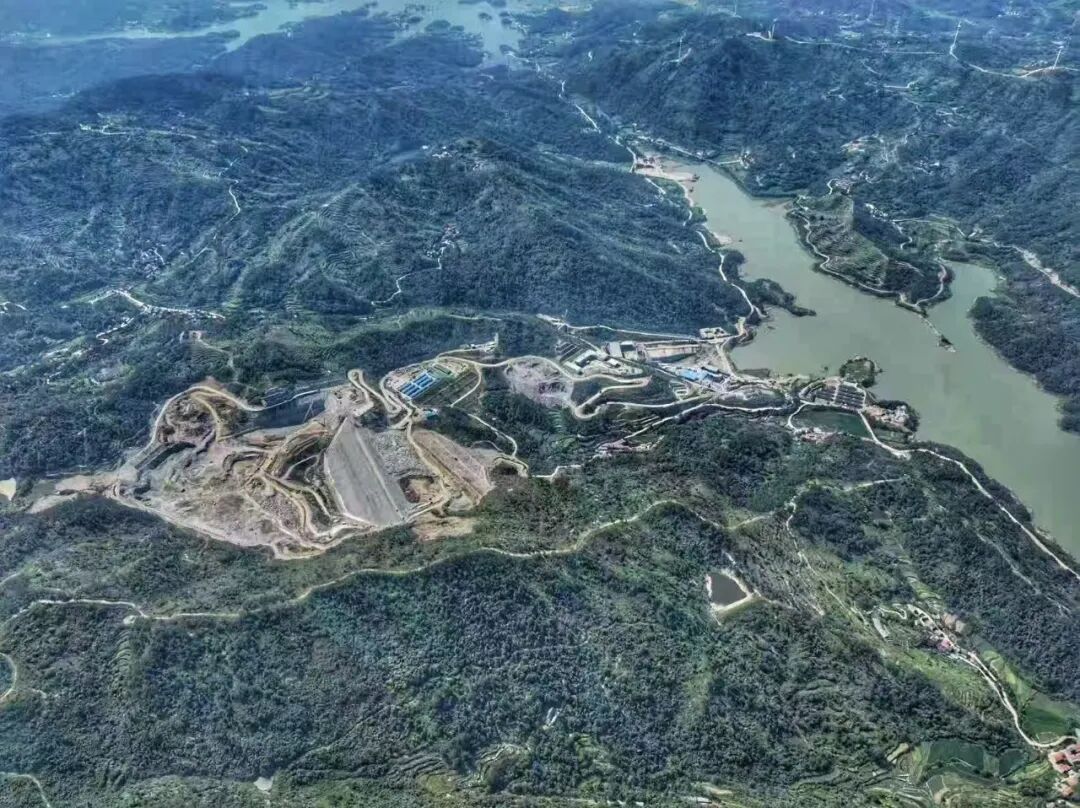

2026年5月4日,中广核自主开发建设的首个抽蓄项目——湖北团风魏家冲抽水蓄能项目首台机组发电机转子顺利完成吊装,为项目首台机组进入总装冲刺阶段打下坚实基础。当前,该项目正处于机电设备安装高峰期,发电电动机、水泵水轮机、球阀及辅助系统等主体安装工程已全面铺开、多点并行。

康炜邺2026/5/9 11:38:16
湖北团风魏家冲抽蓄电站又完成一重要节点!

核心摘要

2026年5月4日,中广核自主开发建设的首个抽蓄项目——湖北团风魏家冲抽水蓄能项目首台机组发电机转子顺利完成吊装,为项目首台机组进入总装冲刺阶段打下坚实基础。当前,该项目正处于机电设备安装高峰期,发电电动机、水泵水轮机、球阀及辅助系统等主体安装工程已全面铺开、多点并行。

2026年5月4日,中广核自主开发建设的首个抽蓄项目——湖北团风魏家冲抽水蓄能项目首台机组发电机转子顺利完成吊装,为项目首台机组进入总装冲刺阶段打下坚实基础。

该项目发电机转子外径5.82米、本体高度2.33米,现场装配后整体圆柱度严控在0.22毫米以内,偏心度小于0.10毫米,连同吊具总重量达290吨,是本项目单体吊重最大的部件。

当前,该项目正处于机电设备安装高峰期,发电电动机、水泵水轮机、球阀及辅助系统等主体安装工程已全面铺开、多点并行。


作为湖北省能源发展“十四五”期间规划重大建设项目,该项目由上水库、下水库、输水发电系统构成,总装机容量29.8万千瓦,安装2台单机容量14.9万千瓦的可逆式水泵水轮发电机组,计划于2026年实现全容量投产发电,对优化区域能源结构、保障电网安全稳定运行、促进地方经济社会发展具有重要意义。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:中广核新能源

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

朝阳抽蓄电站1号斜井导井反拉贯通

辽宁朝阳抽水蓄能电站1号高压管道斜井导井于10月15日顺利完成反拉贯通,实现关键节点突破。该斜井全长498.763米,其中454.38米直段采用反井法施工,经先导孔定向钻进、扩孔、反井钻机组装及自下而上反拉作业,最终形成直径2.4米的导井。施工中面临地质复杂、岩体节理裂隙发育等难题,出现多次漏失返渣异常及刀盘卡滞、钻杆断裂、刀盘脱落等风险。项目部通过孔内电视

查看详情

国内同期在建中小型抽蓄电站首台机组投运

湖北团风魏家冲抽水蓄能电站首台机组于10月16日通过15天试运行考核,正式投入商业运行。该电站总装机298兆瓦,安装2台149兆瓦可逆式机组,是目前国内同期在建中小型抽蓄项目中首个投运工程,也是中广核首个自主开发的抽蓄项目。项目位于黄冈市团风县,属湖北省“十四五”重点能源工程,采用国内最深(73.4米)尾部式半地下厂房设计,技术难度高。建设过程中攻克了竖井施

查看详情
