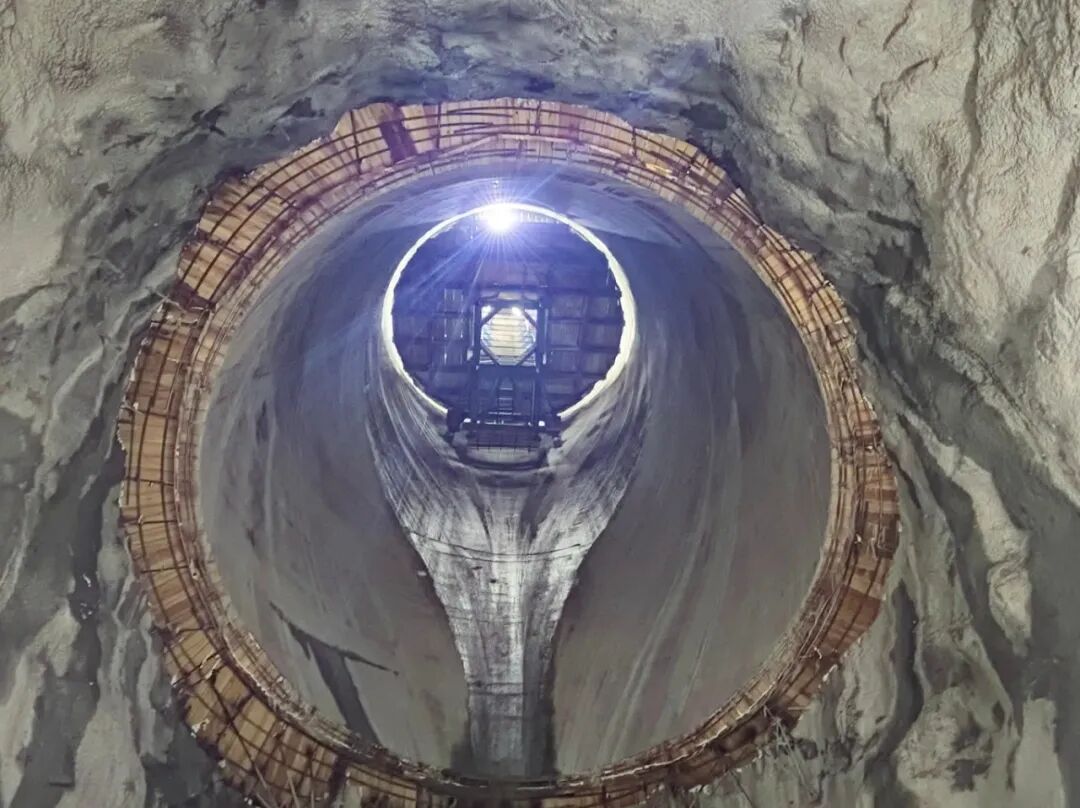

广东惠州中洞抽水蓄能电站中斜井衬砌工程顺利完成

日前,南网储能公司惠州中洞抽水蓄能电站中斜井衬砌滑模拆除完成,标志着中斜井直线段衬砌施工圆满收官。作为抽水蓄能电站关键枢纽工程,惠州中洞项目引水水道采用三级斜井布置方案,上斜井全长257.824米、中斜井全长314.617米、下斜井全长300.246米,其中下斜井已于2025年11月26日顺利完成衬砌施工,上斜井衬砌作业正按施工计划有序推进。

康炜邺2026/3/2 10:05:15
广东惠州中洞抽水蓄能电站中斜井衬砌工程顺利完成

核心摘要

日前,南网储能公司惠州中洞抽水蓄能电站中斜井衬砌滑模拆除完成,标志着中斜井直线段衬砌施工圆满收官。作为抽水蓄能电站关键枢纽工程,惠州中洞项目引水水道采用三级斜井布置方案,上斜井全长257.824米、中斜井全长314.617米、下斜井全长300.246米,其中下斜井已于2025年11月26日顺利完成衬砌施工,上斜井衬砌作业正按施工计划有序推进。

日前,南网储能公司惠州中洞抽水蓄能电站中斜井衬砌滑模拆除完成,标志着中斜井直线段衬砌施工圆满收官。


惠州中洞抽水蓄能电站中斜井直线段衬砌混凝土施工共历时68天,平均衬砌强度为每日4.63米。作为抽水蓄能电站关键枢纽工程,惠州中洞项目引水水道采用三级斜井布置方案,上斜井(以直线段计)全长257.824米、中斜井全长314.617米、下斜井全长300.246米,其中下斜井已于2025年11月26日顺利完成衬砌施工,上斜井衬砌作业正按施工计划有序推进。引水水道整体施工质量和进度节点可控在控。

在斜井衬砌施工期间,中洞项目斜竖井施工党员突击队充分发挥先锋模范作用,深入一线,持续优化滑模结构和混凝土施工工艺,有效提升了衬砌安全和质量,确保下、中斜井的衬砌施工任务圆满完成。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:南网储能

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

甘肃永昌抽水蓄能电站1#隧道贯通

10月28日,甘肃永昌抽水蓄能电站1号隧道顺利贯通,全长1630米,是连接上、下水库的关键控制性工程。该隧道地处地质条件复杂区域,存在岩石蚀变严重、软硬不均等问题,施工安全风险高、掘进难度大。为确保工程顺利推进,项目部联合业主、监理与设计单位多次开展现场踏勘与技术会商,动态优化施工方案,强化工序衔接与资源调配。此次贯通为上、下库连接道路全线通车及主体工程全面

查看详情

从0.9%到5%:北京要把“电厂”建进写字楼和车里

《北京市“十五五”时期新型能源体系规划》提出到2030年基本建成坚强韧性、清洁低碳、智能高效的新型能源体系,构建“1+3+6”目标任务体系。规划明确提升外受电与绿电调入能力,推动非化石能源消费占比升至27.6%,电能占终端能源消费比重达36%,供电可靠率提升至99.998%;电力需求侧响应能力将从0.9%大幅提高到5%。重点任务涵盖增强系统韧性、扩大绿色供给

查看详情
