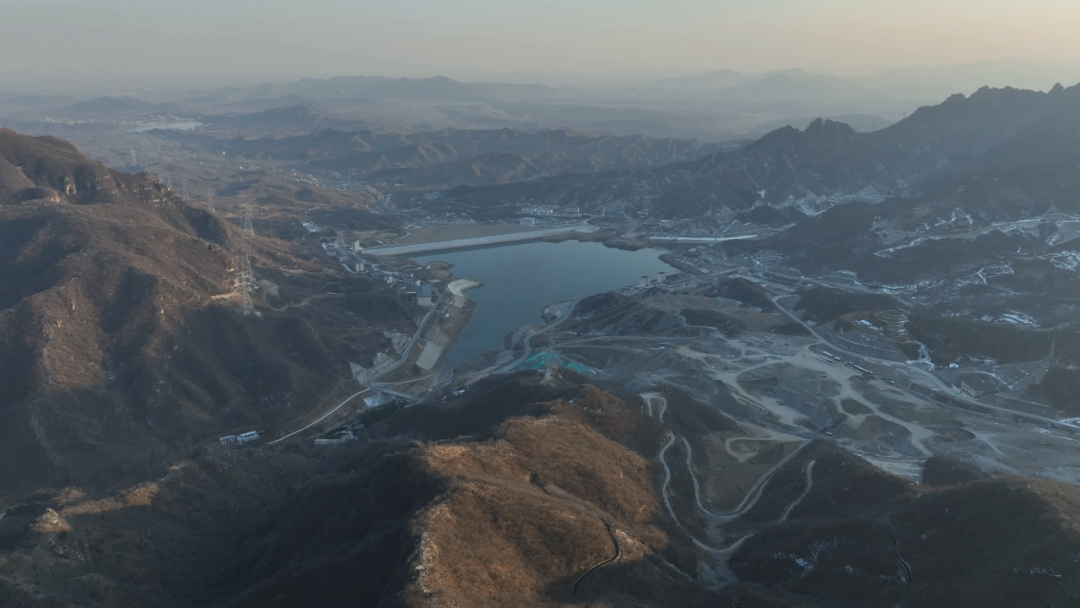

2025年12月31日,北京院勘测设计的国网新源河北易县抽水蓄能电站1号机组圆满完成15天考核试运行,首台机组即将转入商业运行阶段。项目于2014年8月通过预可研审查,2017年10月通过可研审查,同年12月通过河北省发展改革委核准。2019年11月正式开工建设,2021年6月主体工程开工,2025年3月下水库下闸蓄水,2025年8月完成500千伏倒送电试验

康炜邺2026/1/5 17:28:05
河北易县抽水蓄能电站首台机组通过考核试运行

核心摘要

2025年12月31日,北京院勘测设计的国网新源河北易县抽水蓄能电站1号机组圆满完成15天考核试运行,首台机组即将转入商业运行阶段。项目于2014年8月通过预可研审查,2017年10月通过可研审查,同年12月通过河北省发展改革委核准。2019年11月正式开工建设,2021年6月主体工程开工,2025年3月下水库下闸蓄水,2025年8月完成500千伏倒送电试验

2025年12月31日,北京院勘测设计的国网新源河北易县抽水蓄能电站1号机组圆满完成15天考核试运行,首台机组即将转入商业运行阶段。

项目于2014年8月通过预可研审查,2017年10月通过可研审查,同年12月通过河北省发展改革委核准。2019年11月正式开工建设,2021年6月主体工程开工,2025年3月下水库下闸蓄水,2025年8月完成500千伏倒送电试验,同年12月16日1号机组进入15天考核试运行。

自开工建设以来,北京院配合参建各方坚持做好技术服务保障,优化设计方案,攻克项目难题。提出了多项创新,如上水库井式进/出水口体型首次采用底部等直径“S”形弯管式,替代传统的底部纺锤体型弯管;下水库采用竖井式溢洪道,避免了大面积的土石方明挖对生态环境的不利影响;主变压器低压套管与离相封闭母线连接处采用可拆卸设计结构;首次在抽水蓄能电站中采用主变压器声纹振动在线监测装置,提高了设备健康度诊断手段等。从水力效率、生态环保、检修运维、设备健康等多个维度为项目建设建言献策,全力以赴做好各项设计工作,确保项目有序推进。

电站作为国家“十四五”规划重点项目,安装4台单机容量300兆瓦的立轴单级混流可逆式水泵水轮机组,总装机容量1200兆瓦,以500千伏线路接入河北南部电网,承担调峰、填谷、调频、调相和紧急事故备用等作用。电站年发电量18.07亿千瓦时,每年可减少二氧化碳排放约21.3万吨。投产后将助力太行山地区新能源消纳,为京津冀经济发展提供澎湃清洁动力,保障电网安全稳定运行。


碳索储能网 https://cn.solarbe.com/news/20260105/50016126.html
绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:中国电建北京院

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

重庆云阳建全抽水蓄能电站末台(4号)机组座环蜗壳吊装完成

重庆云阳建全抽水蓄能电站于7月23日顺利完成4号机组座环蜗壳吊装,标志着全部机组大型预埋件安装工作圆满完成,工程正式转入机组本体安装阶段。座环蜗壳是水泵水轮机的关键埋入部件,承担均匀导流、保障转轮稳定运行及水能与电能高效转换的基础功能。本次吊装的座环蜗壳分两瓣制造运输,最大直径10.03米,净重141.4吨,总吊装重量约157.74吨,具有尺寸大、精度要求高

查看详情

顾功开赴陕西山阳抽水蓄能电站调研并开展“送清凉”慰问

7月22日至23日,三峡建工总经理、党委副书记顾功开赴陕西山阳抽水蓄能项目现场调研,实地察看工程建设进展,开展“送清凉”慰问活动并与项目部员工交流座谈。顾功开强调,要认真贯彻落实习近平总书记关于安全生产和防汛救灾工作的重要指示精神,严格落实集团公司质量安全工作要求,压紧压实全员安全生产责任,切实抓好高边坡、洞室开挖、隐蔽工程等质量安全风险管控。要密切关注雨情

查看详情

安徽石台抽水蓄能电站1号机定子铁心磁化试验顺利完成

2026年7月25日晚,安徽石台抽水蓄能电站1号机定子铁心经过电缆缠绕、试验电流加载、感应电压测量、温升测量等步骤,稳定加载90分钟后,顺利完成磁化试验。石台抽蓄电站定子铁心内径为5470mm,外径为6700mm,总高度为2900mm,由10万余张硅钢片组成,采用搭1/3定子冲片堆积法进行叠装。定子铁心磁化试验是定子组装的关键检验工序,通过励磁线圈产生磁场,

查看详情
