河北易县抽水蓄能电站首台机组顺利进入15天试运行

作为国家“十四五”规划重点工程,河北易县抽水蓄能电站共安装4台单机容量300兆瓦的立轴单级混流可逆式水泵水轮机,总装机容量1200兆瓦。下一步,项目部将全力保障1号机组顺利通过15天试运行,确保按期投产发电。

康炜邺2025/12/18 09:27:19
河北易县抽水蓄能电站首台机组顺利进入15天试运行

核心摘要

作为国家“十四五”规划重点工程,河北易县抽水蓄能电站共安装4台单机容量300兆瓦的立轴单级混流可逆式水泵水轮机,总装机容量1200兆瓦。下一步,项目部将全力保障1号机组顺利通过15天试运行,确保按期投产发电。

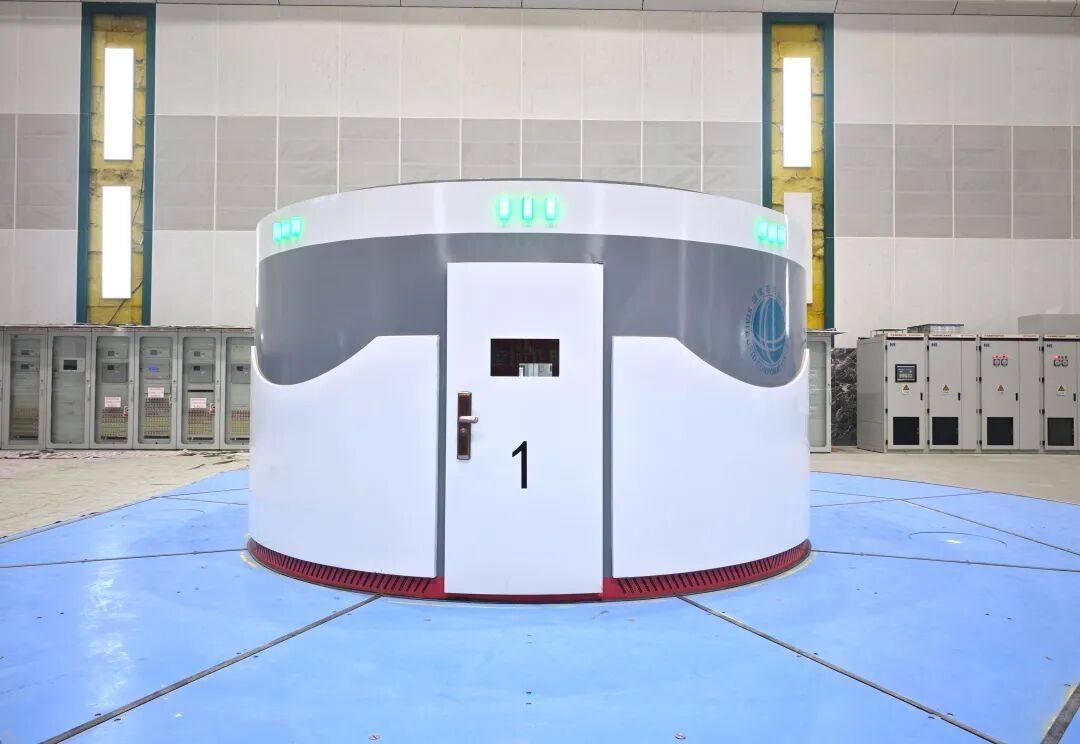

12月16日,由中国水电四局机电安装分局承建的河北易县抽水蓄能电站首台(1号)机组,顺利完成全部启动调试与涉网试验,正式进入15天考核试运行,标志着机组安装调试任务全面完成,项目建设进入最后冲刺阶段,为实现“12·31”并网发电目标奠定坚实基础。

作为国家“十四五”规划重点工程,河北易县抽水蓄能电站共安装4台单机容量300兆瓦的立轴单级混流可逆式水泵水轮机,总装机容量1200兆瓦。建成后将以500千伏线路接入河北南部电网,承担起电网调峰、填谷、调频、调相、紧急事故备用等任务。

从蓝图到现实,1号机组的建设历程凝聚了全体参建人员的智慧与汗水。自2025年3月起,项目部建立“日协调、周调度、月总结”工作机制,系统推进工程节点:3月8日,首台机组定子吊装就位;5月30日,500千伏电缆交流耐压及局部放电试验一次通过;6月16日,550千伏地下GIS交流耐压试验完成;8月5日,首台机组转子吊装成功;8月27日,550千伏倒送电一次成功;11月3日,召开首台机组启动验收委员会;12月16日,所有涉网试验圆满结束,机组正式转入试运行。

在调试过程中,项目部科学部署、精细管理,严格遵循启动调试大纲,实行“一机一策”管理模式,并制定专项调试方案与应急预案。通过设立调试指挥专班,执行24小时值班与动态协调机制,保障调试全程安全可控、衔接顺畅。针对500kv电缆耐压、550kv GIS耐压及倒送电等关键试验,项目团队组织多轮技术论证与模拟推演,提前识别并化解风险,确保各项重大试验一次成功。试验与运行团队全程跟踪监测数据,实现过程可追溯、结果可评估,显著提升了调试质量与效率。

自工程启动以来,项目团队凭借精湛技艺与丰富经验,高质量推进各项建设任务,关键指标均优于行业标准。同时,项目部坚持党建引领,积极开展“劳动筑梦同行”“电建青年跟党走”等主题活动,并依托“安康杯”“安全生产月”等专题活动,营造出全员参与、争先创优的良好氛围,持续筑牢安全根基,为机组长期稳定运行提供了坚实保障,有力彰显了央企的责任与担当。

1号机组自首次开机以来,历经31天全工况考核。目前,机组各项运行指标均符合设计要求,机组振动、噪声等关键参数表现优异,充分验证了安装质量与设备性能的可靠性,为后续机组的调试工作积累了宝贵经验。下一步,项目部将全力保障1号机组顺利通过15天试运行,确保按期投产发电。同时,稳步启动2号机组调试工作。


碳索储能网 https://cn.solarbe.com/news/20251218/50014928.html
绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:四局机电

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

价值创造丨江山抽水蓄能电站上水库大坝第三十层填筑完成

江山抽水蓄能电站上水库大坝第三十层填筑完成7月26日,江山抽水蓄能电站上水库大坝顺利完成第30层填筑施工任务,为后续坝体施工按期推进奠定了基础。作为国家抽水蓄能中长期发展规划重点项目,江山抽水蓄能电站总装机容量1200兆瓦,建成后将承担浙江电网调峰、填谷、调频、调相及紧急事故备用等重要任务,对提升区域电网安全稳定水平、推动地方绿色低碳发展具有重要意义。自上水

查看详情

【安装尖锋】重庆云阳建全抽水蓄能电站完成首台(1号)机组定子磁化试验

重庆云阳建全抽水蓄能电站于7月19日顺利完成首台(1号)机组定子磁化试验。该电站共配置4台单机容量300兆瓦的可逆式水泵水轮发电电动机,其定子铁心内径6742毫米、高2300毫米,由81根鸽尾定位筋固定。定子磁化试验是在铁心硅钢片叠装完成后开展的关键质量检测,旨在验证铁心制造与现场组装的整体质量及片间绝缘性能,为机组长期安全运行提供保障。试验前,项目部组织专

查看详情

沙河抽蓄电站地下厂房岩锚梁开挖完成

陕西沙河抽水蓄能电站主厂房岩壁吊车梁(又称“岩锚梁”)于7月21日顺利完成开挖,标志着地下厂房建设取得关键阶段性进展。该结构位于主厂房第III层,设计高程879.6米,呈35度倾斜异形断面,上部跨度28.3米、下部26.9米,是承担桥机运行及机组吊装的核心承重构件,施工精度与爆破控制要求极高。项目团队通过优化专项方案,采用光面爆破与微差爆破等精细化工艺,严格

查看详情
