安徽超170MW光伏项目公示!
安徽省六安市金安区生态环境分局于10月22日对两个光伏项目环评报告进行审批前公示:一是椿树镇150MW渔光互补项目,位于椿树镇19个村坑塘水面,总投资约6.25亿元,采用双面N型单晶硅组件,直流侧装机180.0162MWp,配套建设35kV集电线路及相应逆变、升压设施,占地3500亩,年发电量约1.98亿千瓦时,工期10个月;二是施桥镇农光互补项目,原规划5

核心摘要
安徽省六安市金安区生态环境分局于10月22日对两个光伏项目环评报告进行审批前公示:一是椿树镇150MW渔光互补项目,位于椿树镇19个村坑塘水面,总投资约6.25亿元,采用双面N型单晶硅组件,直流侧装机180.0162MWp,配套建设35kV集电线路及相应逆变、升压设施,占地3500亩,年发电量约1.98亿千瓦时,工期10个月;二是施桥镇农光互补项目,原规划5

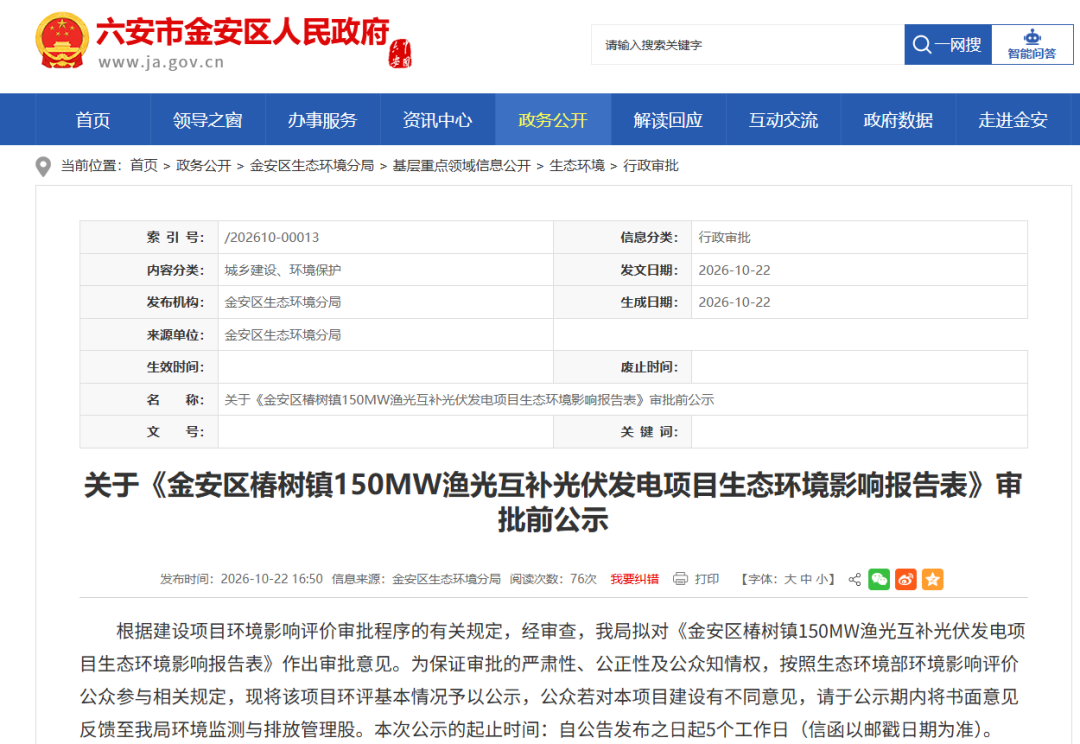

10月22日,安徽省六安市金安区生态环境分局发布“金安区椿树镇150MW渔光互补光伏发电项目”、“金安区施桥镇50MW农光互补光伏发电项目”环评报告审批前公示。
其中,金安区椿树镇150MW渔光互补光伏发电项目位于安徽省六安市金安区椿树镇境内坑塘水面(涉及草庙村等19个村),由六安晟阳新能源有限公司负责建设,总投资62518.76万元。

项目拟利用坑塘水面建设金安区椿树镇150MW渔光互补光伏发电项目,额定容量150MW、直流侧装机容量180.0162MWp,安装630Wp N型单晶硅双面光伏组件285740块。
项目共设112个发电单元,配套454台330kW组串式逆变器和112台油浸式箱式变压器,新建35kV集电线路6回、路径长度95.7km,项目占地红线面积3500亩,预计年发电量19793.85万千瓦时。
项目施工工期10个月。
金安区施桥镇50MW农光互补光伏发电项目则位于安徽六安金安区孙岗镇红堰村、连墩村、五十铺村,由六安晟阳新能源有限公司负责建设。
项目拟投资9841.04万元,利用坑塘水面建设金安区施桥镇50MW农光互补光伏发电项目。但由于能源指标只获得光伏容量23.2MW,因此本项目实际获准建设光伏容量23.2MW(交流侧)。

项目拟安装630Wp单晶硅光伏组件45052块,共32个坑塘光伏地块,拟配套71台330kW组串式逆变器。
项目建成后预计年发电量3134万千瓦时,施工工期9个月。
