19.9GW!三峡集团抛出光伏集采大单
三峡集团于10月27日发布2027年光伏设备集中采购(第一批次)招标公告,计划采购光伏组件、逆变器和支架三类设备,总容量约19.9GW。其中,组件采购容量约5241.5MW,须满足GB 47834标准3级及以上能效;逆变器采购容量约6666.3MW,限定为300–500kW组串式产品,并需达到GB 47834-2026标准1级能效;固定支架采购容量约8000

核心摘要
三峡集团于10月27日发布2027年光伏设备集中采购(第一批次)招标公告,计划采购光伏组件、逆变器和支架三类设备,总容量约19.9GW。其中,组件采购容量约5241.5MW,须满足GB 47834标准3级及以上能效;逆变器采购容量约6666.3MW,限定为300–500kW组串式产品,并需达到GB 47834-2026标准1级能效;固定支架采购容量约8000
10月27日,三峡集团发布2027年光伏组件、光伏逆变器、光伏支架集中采购(第一批次)招标公告,三类设备合计采购容量约19.9GW,开标时间为11月17日。

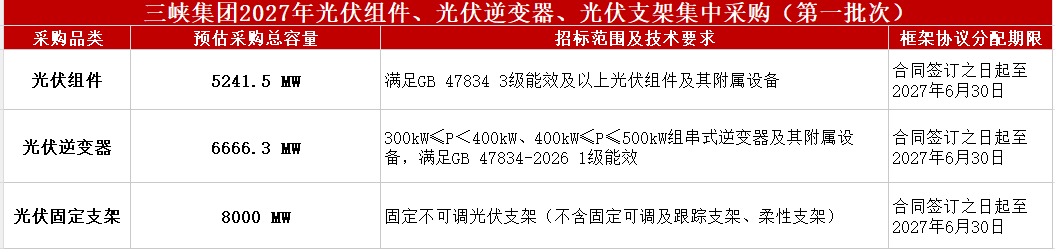

光伏组件预估采购总容量5241.5MW,要求满足GB 47834 3级能效及以上;光伏逆变器预估采购总容量6666.3MW,采购300kW≤P<400kW、400kW≤P≤500kW、满足GB 47834-2026 1级能效的组串式逆变器;光伏固定支架预估采购总容量8000MW,重量约27万吨。
三类均为框架采购,协议分配期限至2027年6月30日。逆变器、支架协议约定,实际采购未达预估授标量时招标人有权顺延两次、每次不超过3个月,已达则有权提前终止。
