佛坪抽水蓄能电站上水库大坝首仓趾板混凝土开始浇筑

9月23日,陕西佛坪抽水蓄能电站上水库大坝首仓趾板混凝土成功浇筑,标志大坝施工转入混凝土阶段。作为防渗体系核心,趾板施工攻克地质复杂、精度要求高等难题,创新应用“锚筋+钢筋混凝土塞”加固、24小时动态验收、数字化钢筋加工等技术,为后续标准化施工奠定基础。

康炜邺2026/9/28 09:49:44
佛坪抽水蓄能电站上水库大坝首仓趾板混凝土开始浇筑

核心摘要

9月23日,陕西佛坪抽水蓄能电站上水库大坝首仓趾板混凝土成功浇筑,标志大坝施工转入混凝土阶段。作为防渗体系核心,趾板施工攻克地质复杂、精度要求高等难题,创新应用“锚筋+钢筋混凝土塞”加固、24小时动态验收、数字化钢筋加工等技术,为后续标准化施工奠定基础。

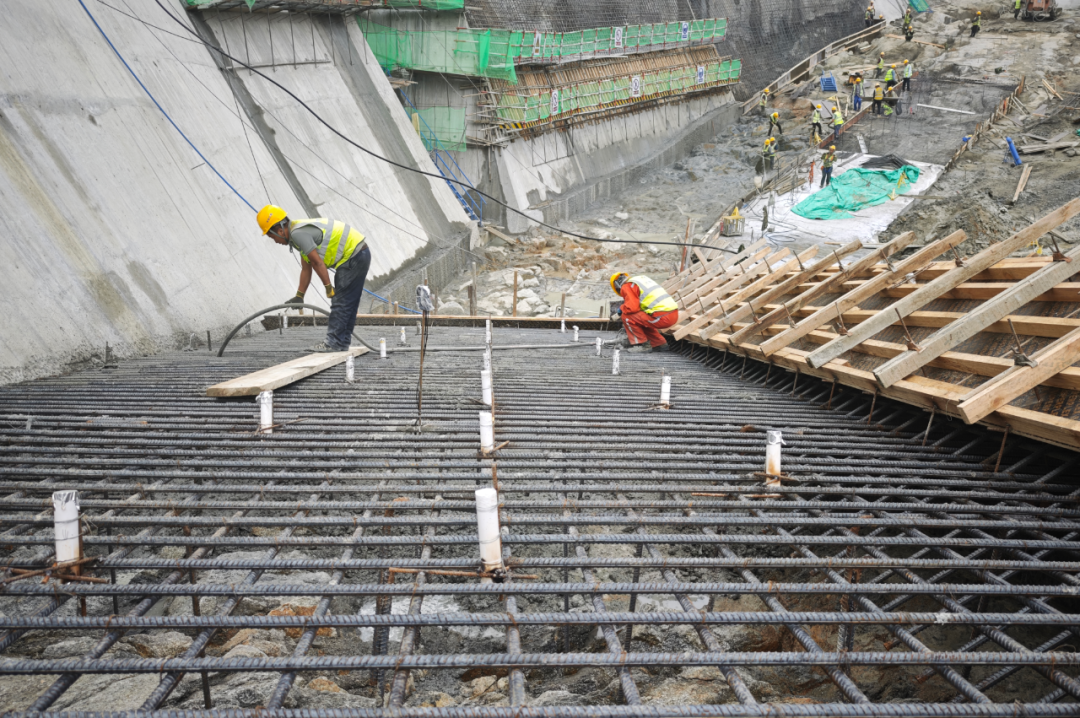

9月23日,陕西佛坪抽水蓄能电站上水库大坝首仓趾板混凝土顺利开仓浇筑,标志着上水库大坝趾板施工正式由开挖作业转入混凝土施工新阶段。


上水库大坝采用混凝土面板堆石坝设计,坝顶高程1226.5米,最大坝高90.5米,坝顶长度662.5米、宽度8米。坝前布置混凝土面板及趾板结构,其中混凝土面板共52仓,混凝土趾板共48仓。

混凝土趾板是面板堆石坝防渗体系的关键结构,其工程质量直接关系大坝整体防渗性能、结构稳定与长期运行安全。现场施工面临地质条件复杂、多工序交叉紧密、工艺精度要求高等突出难点,对施工组织协调与全过程质量管控提出严峻挑战。

为高质量完成首仓趾板混凝土浇筑任务,佛坪抽水蓄能项目联合设计、地质、监理及施工单位,协同开展现场地质探查,针对性采用“锚筋+钢筋混凝土塞”工艺,对建基面蚀变带软弱夹层实施回填加固;实行24小时动态验收机制,在建基面开挖清理完成后第一时间组织垫层混凝土封闭施工,有效规避基面二次污染及降雨天气干扰等风险;依托数字化钢筋加工设备,实现趾板钢筋标准化、批量化加工,确保同类型钢筋尺寸统一、安装规整;通过高精度测量锚筋点位,结合现场实测高程数据精准控制锚筋下料长度,保障锚筋入岩深度满足设计要求,并与趾板钢筋形成可靠连接。

此次首仓趾板混凝土的顺利浇筑,为后续趾板混凝土标准化、规模化施工积累了宝贵经验、奠定了坚实基础。下一步,佛坪抽水蓄能将聚焦大坝趾板混凝土关键施工工序,从严把控基础面清理、锚筋安装、钢筋与模板制安、铜止水加工安装、混凝土浇筑及养护等全流程质量控制节点,强化全过程、全环节精细化管理,持续优化施工组织,全面提升建设质效,稳步推进上水库大坝主体工程建设。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:佛坪抽水蓄能
