浙江青田抽蓄项目厂房Ⅲ层开挖顺利完成
浙江青田抽水蓄能电站地下厂房Ⅲ层开挖于9月22日顺利完成,标志着主体工程取得重要进展。该厂房总长184.2米、高55.2米,采用自上而下七层分层开挖支护方案,Ⅲ层高5.65米;目前一至三层累计开挖高度已达26.15米。面对围岩断层多、节理裂隙发育等复杂地质条件,项目部以“精细化管理年”为依托,优化施工组织,采用中部拉槽先行、两侧预留保护层、分层分区爆破的工艺

核心摘要
浙江青田抽水蓄能电站地下厂房Ⅲ层开挖于9月22日顺利完成,标志着主体工程取得重要进展。该厂房总长184.2米、高55.2米,采用自上而下七层分层开挖支护方案,Ⅲ层高5.65米;目前一至三层累计开挖高度已达26.15米。面对围岩断层多、节理裂隙发育等复杂地质条件,项目部以“精细化管理年”为依托,优化施工组织,采用中部拉槽先行、两侧预留保护层、分层分区爆破的工艺

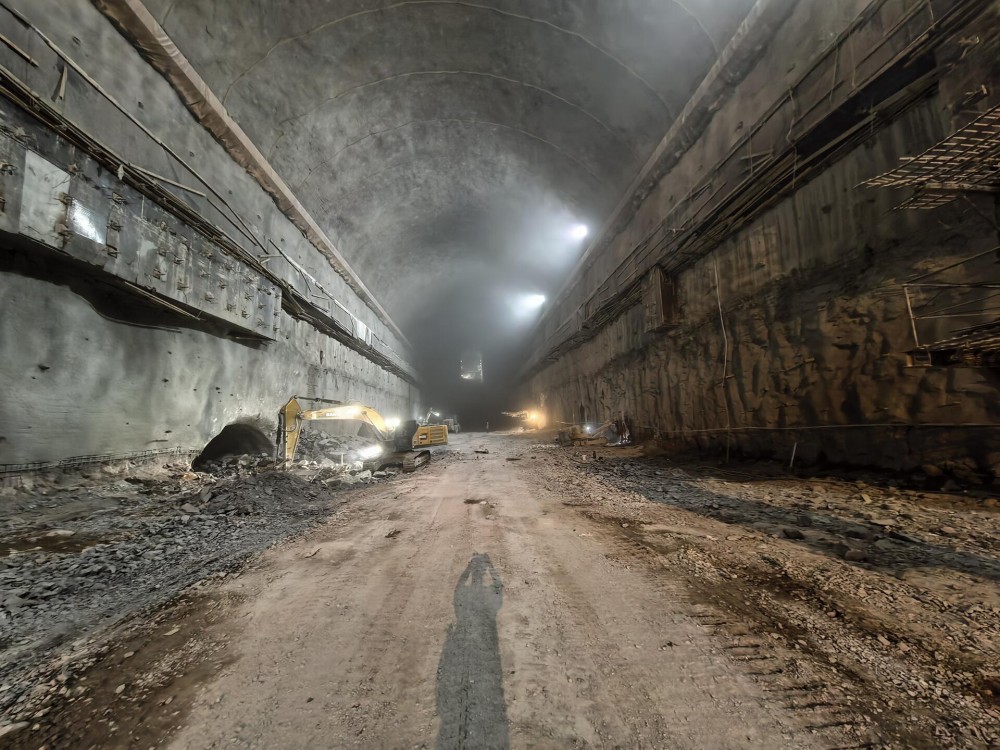

9月22日,由水电十二局承建的浙江青田抽水蓄能电站地下厂房第三层开挖顺利完成,这一关键节点为后续工程推进及电站提前投产发电奠定了坚实基础。
青田抽水蓄能电站主厂房总长184.2米,总高度55.2米,岩壁吊车梁下部跨度37.7米,自上而下分七层进行开挖支护,其中第三层开挖高度为5.65米。截至目前,主副厂房第一、二、三层开挖已全部完成,累计开挖高度达26.15米。
自第三层开挖工作启动以来,项目部以“精细化管理年”专项工作为抓手,精心策划、科学组织,持续优化施工方案、改进施工工艺。施工采用中部裂爆拉槽先行、两侧预留保护层、分层分区爆破的开挖方法,有效克服了围岩断层分布、节理裂隙发育等复杂地质条件带来的干扰,确保地下厂房第三层开挖稳步推进。
后续,项目部将认真总结施工经验,严把安全质量关,扎实推进后续各项施工任务,确保工程优质高效完成。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。
发布时间:
最后更新:
文章来源:水电十二局
AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。
