工程建设 | 银盘抽蓄保通隧道洞身开挖质量样板工程顺利通过验收
为充分发挥质量样板示范引领作用,扎实推进优质“基因工程”建设,银盘抽蓄公司坚持“样板引路、标杆先行”,持续强化工程质量过程管控。自项目开工以来,公司多次组织督导各施工单位立足既有工作面打造质量样板,树立施工质量标杆。9月7日,针对国道G319临时保通隧道出口K1+100.3~K1+196.3段洞身开挖质量样板工程,施工单位水电十四局提出验收申请。银盘抽蓄公司

核心摘要
为充分发挥质量样板示范引领作用,扎实推进优质“基因工程”建设,银盘抽蓄公司坚持“样板引路、标杆先行”,持续强化工程质量过程管控。自项目开工以来,公司多次组织督导各施工单位立足既有工作面打造质量样板,树立施工质量标杆。9月7日,针对国道G319临时保通隧道出口K1+100.3~K1+196.3段洞身开挖质量样板工程,施工单位水电十四局提出验收申请。银盘抽蓄公司
为充分发挥质量样板的示范引领作用,扎实推进优质“基因工程”建设,银盘抽蓄公司坚持“样板引路、标杆先行”原则,持续强化工程质量全过程管控。自项目开工以来,公司多次组织督导各施工单位立足既有工作面打造质量样板,切实树立施工质量标杆。

9月7日,施工单位水电十四局就国道G319临时保通隧道出口K1+100.3~K1+196.3段洞身开挖质量样板工程提出验收申请。银盘抽蓄公司组织监理、设计、施工等参建单位开展联合验收。
验收组通过现场核查、资料查验与关键指标复核,确认该样板段各项质量指标均符合质量样板工程标准,顺利通过验收。

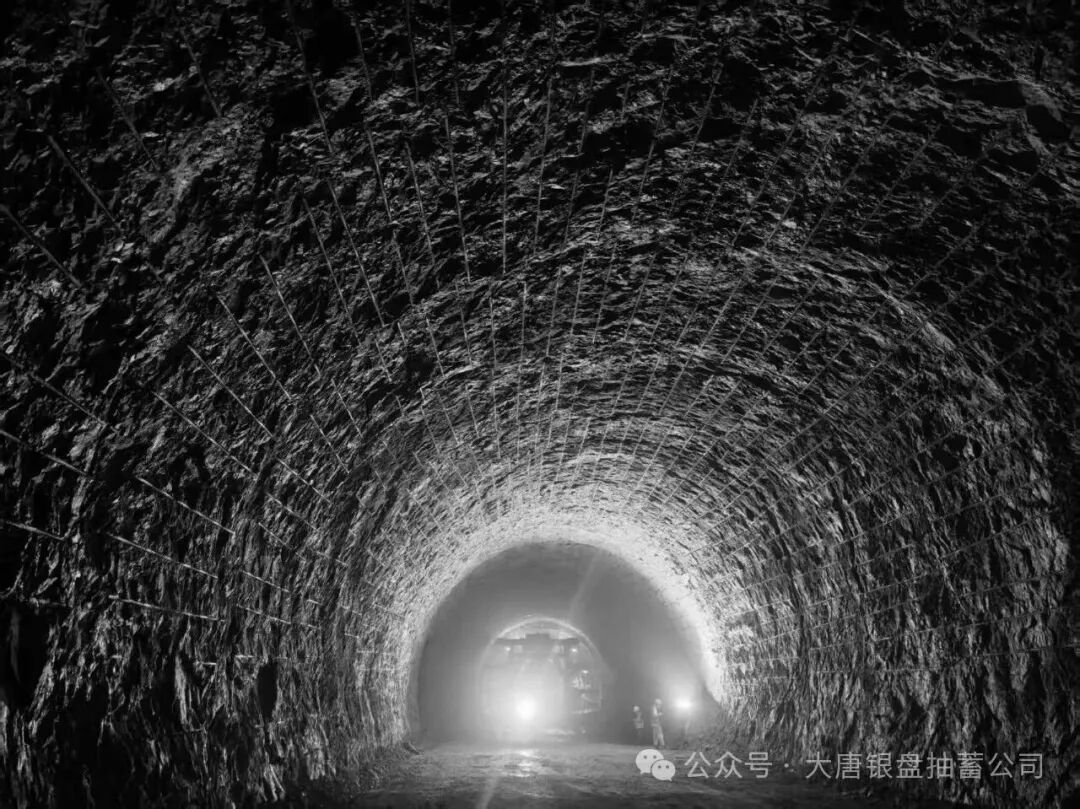

本次验收样板段全长96米,开挖断面为1150厘米×809厘米(宽×高)的城门洞型,顶拱开挖半径575厘米,采用全断面开挖施工工艺,历时16天高质量完成施工任务。
施工过程中,参建单位严格对标“四优工程”开挖质量标准,聚焦关键工序管控: • 强化开挖测量放样复核; • 实行钻孔作业定人、定岗、定责; • 全程监督造孔作业过程; • 严格执行爆破孔“三检”验收制度; • 推行周边孔间隔装药+精准起爆工艺。 各项措施有效保障了施工全过程规范受控、质量稳定可靠。
