点亮新首都!印尼首个山地光储一体化项目全容量并网背后的“中国方案”

印尼新首都努桑塔拉首个山地光伏+储能项目投运,创印尼多项“第一”。面对复杂地形、严苛防腐、极限工期与高本地化率要求,安泰新能源定制铝合金支架系统,创新采用立柱可调设计、跨国协同供应链及螺旋管桩快装工艺,年发绿电9300万千瓦时,减碳10.4万吨,成为“一带一路”绿色标杆。

肖舟2026/9/17 09:56:14
点亮新首都!印尼首个山地光储一体化项目全容量并网背后的“中国方案”

核心摘要

印尼新首都努桑塔拉首个山地光伏+储能项目投运,创印尼多项“第一”。面对复杂地形、严苛防腐、极限工期与高本地化率要求,安泰新能源定制铝合金支架系统,创新采用立柱可调设计、跨国协同供应链及螺旋管桩快装工艺,年发绿电9300万千瓦时,减碳10.4万吨,成为“一带一路”绿色标杆。

项目背景:

印度尼西亚正大力推进可再生能源发展,推进能源结构转型升级。印尼新首都努桑塔拉(Nusantara)作为国家战略工程,其绿色能源供应体系建设具有示范意义。该项目是努桑塔拉首个光伏+储能项目,也是印尼首个山地光伏+储能项目,由中国能建山西院与浙江火电印尼PT公司联合总承包。印尼是共建“21世纪海上丝绸之路”的首倡之地,该项目的建成投运是“一带一路”倡议下绿色发展的生动实践,将进一步深化中印尼两国在可再生能源和基础设施建设领域的合作。

项目需求:

项目位于努桑塔拉山区,场区地形复杂,存在倒坡布置及相邻立柱高差较大等情况。当地建设资源短缺、山区气候多变,且业主对本地化率有严格要求。核心需求是在极短的工期内,提供一套能够灵活适应山地复杂地形、满足严格防腐标准、并实现高度本地化生产的固定支架系统解决方案。

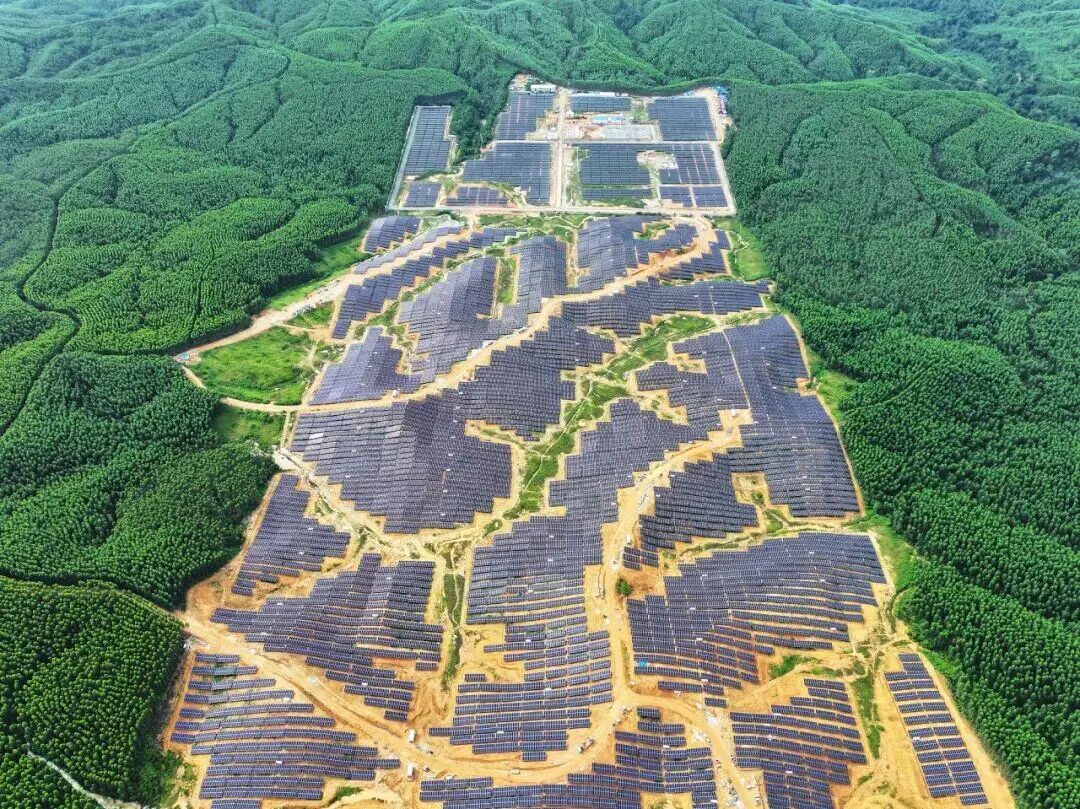

1280X1280 (16).JPEG

挑战

  • 山地复杂地形对支架设计与施工的挑战:场区东西、南北方向坡度均在0-30°之间,地形起伏大,区域内存在倒坡布置的光伏阵列,同一阵列中相邻立柱高差较大,常规标准化支架方案无法直接套用。

  • 本地化生产要求对供应链组织的挑战:业主要求项目型材在印尼本地生产,而配件由安泰漳州工厂生产,涉及跨国供应链的组织与质量管控,需要从零开发并深度对接生产细则,以确保本地产品满足设计技术标准。

  • 极限工期下的交付与安装挑战:项目并网节点紧迫,工期紧张,现场安装必须一次到位、快速推进。为确保现场安装如期展开,需先空运样品至现场进行安装验证。

  • 热带山地环境对防腐与材料耐久性的挑战:项目防腐等级为C3,要求铝合金支架满足25年防腐使用要求;当地存在极端高低温工况,支架构件需具有20℃冲击韧性保证,以应对温度变化对材料力学性能的影响。

1280X1280 (16).PNG

解决方案

安泰新能源针对项目复杂地形、本地化生产及极限工期等核心挑战,提供了以定制化铝合金固定支架系统为核心的综合解决方案。

针对山地复杂地形:四种立面方案与立柱可调设计

  • 针对场区0-30°的坡度变化及倒坡布置需求,设计采用了立柱可调的四种立面方案,根据不同坡度区间选用对应的立柱高度与斜撑配置,灵活应对场区复杂地形条件

  • 立柱、斜撑及拉杆的长度均可根据现场实际高差进行调整,确保光伏阵列在起伏地形上的安装精度和结构稳定性

针对本地化要求:跨国供应链协同与本地供应商开发

  • 项目型材在印尼本地生产,安泰团队对印尼本地供应商进行开发与深度对接,制定详细的生产细则与技术标准,确保本地生产的铝合金型材满足设计要求的6005-T6及以上牌号、屈服强度235MPa及以上的力学性能指标

  • 配件在安泰漳州工厂生产,通过严格的出厂检验后发运至印尼,形成“本地型材+国内配件”的协同供应模式,在满足业主本地化率要求的同时,保障关键部件的质量与精度

针对极限工期:样品空运、裁切方案与驻场指导

  • 为确保现场安装如期启动,安泰技术团队专门制定型材裁切方案,将型材按最优长度空运至现场,到场后快速组装,确保样品及时到位、安装验证顺利通过

  • 派驻经验丰富的工程师到现场指导安装,并与施工团队共同优化安装顺序与作业流程,确定最快施工方案

  • 采用螺旋管桩与铝合金支架组合方案,充分发挥螺旋桩无需混凝土养护、施工速度快的优势,大幅提升现场安装效率

针对防腐与材料耐久性:高标准材料选型与防腐工艺

  • 支架构件材质采用6005-T6及以上系列优质铝合金,具有20℃冲击韧性保证,确保支架在极端高低温工况下的结构安全性

  • 支架钢管螺旋桩基础进行热浸锌防腐,铝合金支架采用阳极氧化层防腐,满足C3腐蚀环境下25年防腐使用要求

1280X1280 (17).JPEG

结果

面对山区气候多变、地形复杂、本地化率要求严格等挑战,项目团队创新性结合螺旋管桩和铝合金支架的施工优势,精确调配资源,严控安全、质量、进度,圆满完成既定目标。项目每年可提供约9300万千瓦时的清洁电力,减少10.4万吨的二氧化碳排放,为印尼努桑塔拉提供稳定的绿色电力保障。

作为印尼新首都首个光储一体化项目及首个山地光伏+储能项目,其建成投运成为当地绿色能源发展新引擎,也为“一带一路”绿色发展提供了成功实践。


绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:安泰新能源

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

全国最大海上光伏项目并网发电突破百万千瓦

全国最大海上光伏项目——中核田湾200万千瓦滩涂光伏示范项目,近期并网发电容量突破100万千瓦。该项目位于江苏连云港田湾核电站温排水海域,创新采用“核电+新能源”多能互补模式,依托现有核电基础设施实现协同发展。作为清洁能源基地的重要组成部分,该项目与田湾核电站共同构成总装机容量超1000万千瓦的综合能源系统。全部建成投产后,预计年均生产绿色电力约22亿千瓦时

查看详情

并网!安徽省绿色能源转型示范区光伏总承包项目

润能贵池牛头山光伏发电项目近日实现全容量并网发电,标志着安徽省绿色能源转型示范区建设取得重要进展。该项目由中电工程安徽院以EPC总承包模式承建,联合华润电力共同开发,位于池州市贵池区,采用集中式渔光互补模式,分两期建设,直流侧装机容量176兆瓦,交流侧128兆瓦,并配套一座220千伏升压站。项目投运后,预计年均发电量约9950万千瓦时,可节约标准煤约2.98

查看详情

5 GW/34 亿欧元:欧洲想把光伏制造“拉回本土”,但用的是中国专利

欧盟通过创新基金拨款34亿欧元,支持包括法国HoloSolis公司在内的77个净零技术项目,旨在重建本土光伏等清洁技术制造能力。其中最受关注的是在法国昂巴克建设的5 GW n型TOPCon光伏电池与组件一体化智能工厂,预计2027年投产、2030年达产,创造超2000个岗位。该项目被定位为提升欧洲光伏价值链自主性、降低对外依赖的关键举措,呼应欧盟“2030年

查看详情
