云南耿马县:开展600MW光伏项目竞配,配10%储能
云南省耿马县于9月1日发布2026年第一批新能源项目竞配公告,面向社会公开遴选600MW光伏项目投资主体。本次竞配共设4个子项目,企业可单独或联合(联合体成员限2家)参与任一或多个项目。所有项目须按装机容量的10%配套建设调节资源,允许通过自建新型储能设施或购买共享储能服务等方式落实。在建设进度方面,项目备案后2个月内须开工(用林用地、环评、水保及电网接入等

核心摘要
云南省耿马县于9月1日发布2026年第一批新能源项目竞配公告,面向社会公开遴选600MW光伏项目投资主体。本次竞配共设4个子项目,企业可单独或联合(联合体成员限2家)参与任一或多个项目。所有项目须按装机容量的10%配套建设调节资源,允许通过自建新型储能设施或购买共享储能服务等方式落实。在建设进度方面,项目备案后2个月内须开工(用林用地、环评、水保及电网接入等
9月1日,云南省耿马县发布《2026年第一批新能源项目竞配公告公示》。

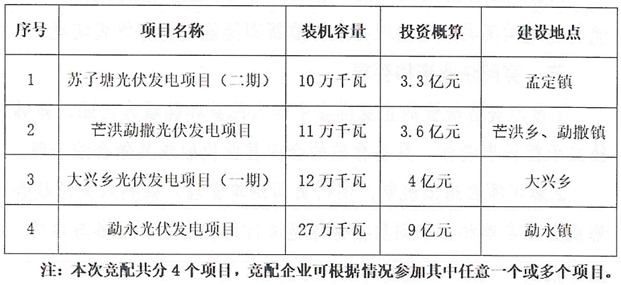

本次竞配共分4个项目,装机容量共600MW,竞配企业可根据情况参加其中任音一个或多个项目。接受联合体参与,联合体成员数量不得超过2家。

项目按照装机的10%配置调节资源,企业可优先通过购买共享储能服务或自建新型储能设施等方式实现。
项目备案后2个月内应实现开工(办理用林用地、环保、水保、接入系统审批等开工前期手续的时间可剔除,剔除时间最长不超过2个月),原则上开工后8个月内应具备投产条件,自开工之日起1年内应具备全容量并网条件。
文件原文如下:
