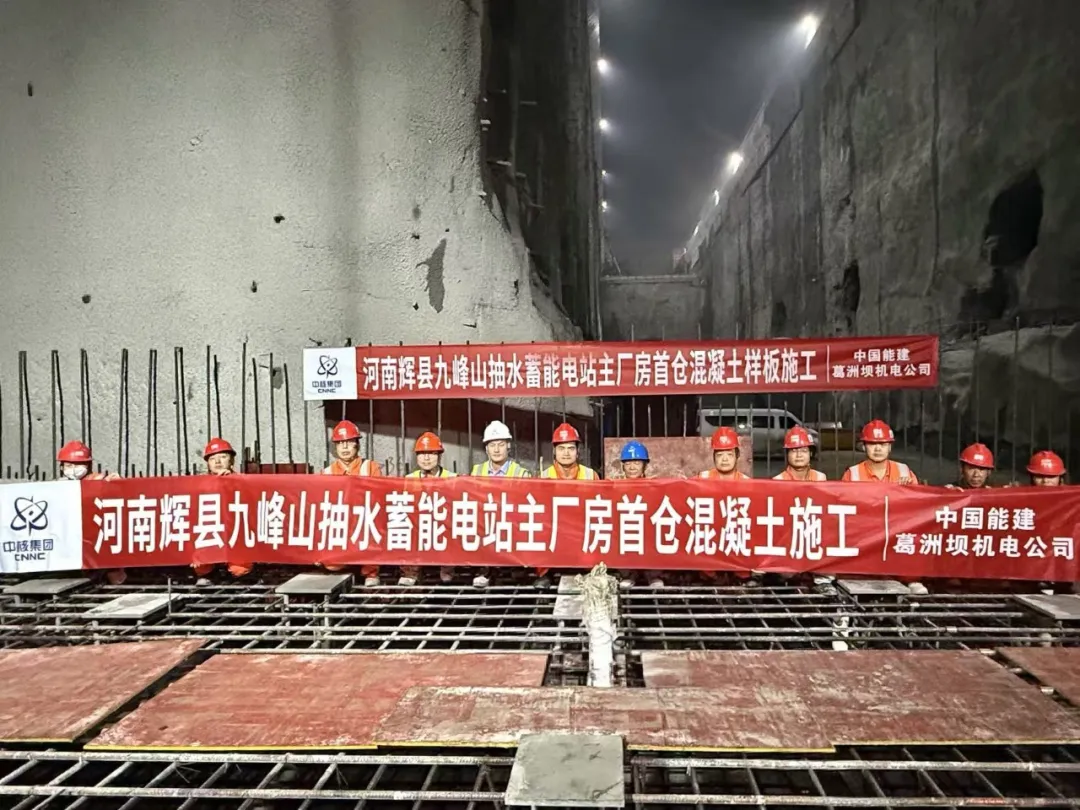

追求卓越 改革破局 | 九峰山抽水蓄能电站地下厂房首仓混凝土正式开仓浇筑

8 月 29 日,九峰山抽水蓄能电站地下厂房首仓混凝土顺利开仓浇筑,标志项目进入地下厂房主体及机电安装关键施工阶段。本次浇筑为 1# 机组尾水管底板,采用 C30W6F100 专用混凝土,浇筑方量为 310 m³。该部位是地下厂房核心基础工序,对混凝土温控防裂、密实度、平整度要求严苛,施工质量直接影响机组安装精度与后期运行可靠性。面对地下厂房作业空间狭小、温

康炜邺2026/8/31 08:41:40
追求卓越 改革破局 | 九峰山抽水蓄能电站地下厂房首仓混凝土正式开仓浇筑

核心摘要

8 月 29 日,九峰山抽水蓄能电站地下厂房首仓混凝土顺利开仓浇筑,标志项目进入地下厂房主体及机电安装关键施工阶段。本次浇筑为 1# 机组尾水管底板,采用 C30W6F100 专用混凝土,浇筑方量为 310 m³。该部位是地下厂房核心基础工序,对混凝土温控防裂、密实度、平整度要求严苛,施工质量直接影响机组安装精度与后期运行可靠性。面对地下厂房作业空间狭小、温

8月29日,九峰山抽水蓄能电站地下厂房首仓混凝土顺利开仓浇筑,标志着项目正式进入地下厂房主体结构施工及机电设备安装的关键阶段。


本次浇筑部位为1#机组尾水管底板,采用C30W6F100专用抗渗抗冻混凝土,浇筑方量达310 m³。作为地下厂房核心基础工序,该部位对混凝土的温控防裂性能、密实度及表面平整度均提出极高要求,其施工质量将直接影响后续机组安装精度与长期运行可靠性。

针对地下厂房作业空间受限、混凝土温控难度大等技术挑战,九峰山公司统筹协调设计、监理与施工单位,构建“四位一体”协同管理机制,组织多轮专题技术研讨,动态优化混凝土浇筑工艺与温控方案。

依托党员突击队开展专项技术攻关,严格落实质量“三检制”(班组自检、施工队复检、项目部专检),对原材料进场、混凝土拌合、入仓浇筑、分层振捣及后期养护等全流程实施精细化管控。施工过程中,管理人员全程旁站监督,确保首仓混凝土浇筑质量全程受控、一次成优。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:九峰山抽蓄

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

成都市经济和信息化局关于组织开展2026年电网侧独立新型储能项目申报工作的通知

成都市经济和信息化局发布通知,启动2026年电网侧独立新型储能项目申报工作。申报对象为服务电力系统安全运行、未参与配储的电网侧独立新型储能项目。通知强调项目投资企业须开展充分的经济性评估,避免盲目申报与投资;纳入省级项目清单后,至并网投产前不得变更股东结构或投资主体;须严格按申报承诺的技术方案和时间节点推进实施;锂离子电池类项目须在9个月内实质开工,其他技术

查看详情

富鑫钢铁50MW/100.33MWh用户侧储能项目并网送电

2026年10月,由电科储能供货的富鑫钢铁50MW/100.33MWh用户侧储能项目成功送电,正式进入投运阶段。至此,金湖海华、富鑫钢铁共计55MW/110.33MWh用户侧储能项目已全部完成并网送电。该用户侧储能项目分为富鑫钢铁、金湖海华两个站点。富鑫钢铁站点位于安徽芜湖富鑫钢铁厂区,配置20套5.015MWh组串式预制舱及1套EMS能量管理系统;金湖海华

查看详情
