智利投资1.88亿美元的200MW/1000MWh储能项目即将进入建设阶段
智利Huañil储能项目已正式进入建设阶段。该项目由意大利开发商Limes Renewable Energy主导,位于科金博大区萨拉曼卡市,装机容量为200兆瓦/1000兆瓦时,可连续5小时满功率放电,总投资约1.88亿美元。项目于2025年3月启动环境评估,历经多次文件补充,最终于2026年1月获科金博地区环境评估委员会批准,并取得环境影响报告书(EIS)

核心摘要
智利Huañil储能项目已正式进入建设阶段。该项目由意大利开发商Limes Renewable Energy主导,位于科金博大区萨拉曼卡市,装机容量为200兆瓦/1000兆瓦时,可连续5小时满功率放电,总投资约1.88亿美元。项目于2025年3月启动环境评估,历经多次文件补充,最终于2026年1月获科金博地区环境评估委员会批准,并取得环境影响报告书(EIS)
近日,意大利可再生能源开发商Limes Renewable Energy宣布,其位于智利科金博地区的200 MW/1,000 MWh Huañil储能项目已达到可建状态(RTB)。
该项目位于萨拉曼卡市,并将储存来自国家电力系统(SEN)的电力,其容量可维持200MW放电功率,最长可达5小时。

该公司预计计划投资额约为1.88亿美元,这一数额与智利环境评估服务局(SEA)登记的数额一致。该机构于1月6日通过环境影响报告书(EIS)批准了该项目的环境影响。
环境资格决议认定BESS Huañil为项目业主。该项目于2025年3月进入环境评估阶段,并于同年8月提交了一份补充文件,12月提交了一份补充文件。科金博地区环境评估委员会于2026年1月同意给予该项目有利的评级。

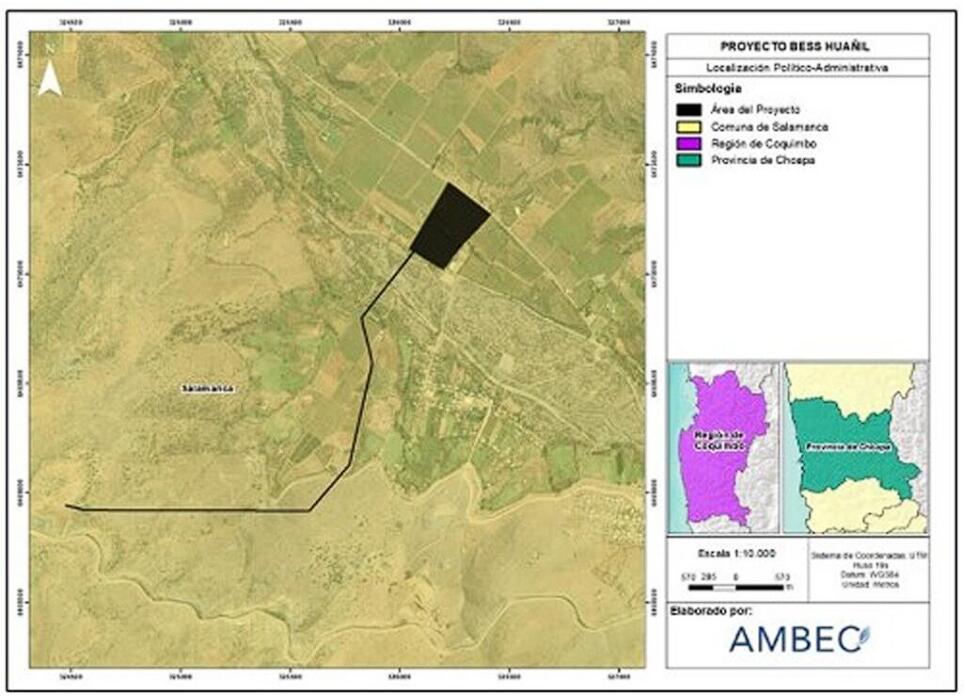

根据环境评估文件,包括输电线路用地在内的永久性和临时性工程将影响约10.42公顷土地。该系统将作为储能设施并入国家电力系统(SEN),其装卸作业将根据系统需求和国家电力协调机构的规定进行。
Huañil是Limes在智利三个已获得环境审批并达到可建阶段的项目中第一个。另外两个项目分别是Pradera Larga(84兆瓦光伏发电与90兆瓦电池储能系统相结合)和Ganso(150兆瓦)。该公司表示,这两个项目也即将达到RTB阶段。
