风、光总规模667万千瓦,蒙能集团牵头投建和林、察哈尔两大绿电园区电力基础项目

内蒙古能源集团有限公司中标呼和浩特和林格尔、乌兰察布察哈尔两大绿电园区电力基础设施项目,总规划风电与光伏装机规模达667万千瓦。两项目均采用“增量配电网+绿电直供”模式,构建“源网荷储”一体化系统,分近、中、远三期推进。其中,和林格尔园区将新建及扩建多座220千伏变电站,配套建设输电线路,用电负荷由近期86万千瓦提升至远期320万千瓦;察哈尔园区同步实施变电

肖舟2026/8/11 09:02:18
风、光总规模667万千瓦,蒙能集团牵头投建和林、察哈尔两大绿电园区电力基础项目

核心摘要

内蒙古能源集团有限公司中标呼和浩特和林格尔、乌兰察布察哈尔两大绿电园区电力基础设施项目,总规划风电与光伏装机规模达667万千瓦。两项目均采用“增量配电网+绿电直供”模式,构建“源网荷储”一体化系统,分近、中、远三期推进。其中,和林格尔园区将新建及扩建多座220千伏变电站,配套建设输电线路,用电负荷由近期86万千瓦提升至远期320万千瓦;察哈尔园区同步实施变电

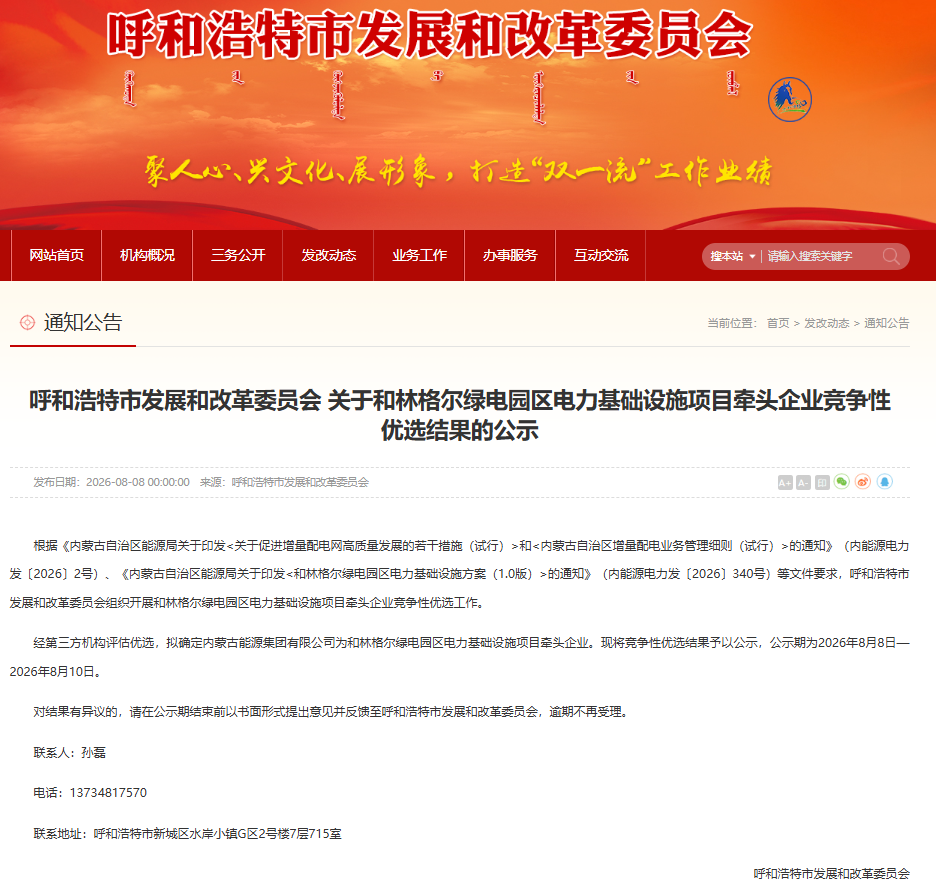

近日,呼和浩特市和林格尔绿电园区电力基础设施项目、乌兰察布市察哈尔绿电园区电力基础设施项目牵头企业竞争性优选结果公示。根据公示结果,两个项目的中标人均为内蒙古能源集团有限公司。

一、和林格尔绿电园区电力基础设施项目


该项目是按“增量配电网+绿电直供”模式打造的“源网荷储”一体化项目,项目将分近、中、远三期建设。

增量配电网:近期新建2座220千伏变电站,新增变电容量960兆伏安;新建220千伏线路约59千米、110千伏线路约61千米、10千伏线路约120千米。中期新建3座220千伏变电站,新增变电容量1440兆伏安;新建220千伏线路约58千米、110千伏线路约80千米、10千伏线路约40千米。远期为3座现有变电站各扩建第3台主变,新增变电容量720兆伏安;新建220千伏线路约31千米、10千伏线路约90千米。

电源与负荷:项目将配套建设新能源与储能设施。园区预计最大用电负荷将从近期的86万千瓦,增长至远期的320万千瓦。

工期:2026年12月底前完成资产管理公司组建等全部前期工作,并确保新能源、电网及储能设施开工建设。2027年底前分批完成风电、光伏及储能项目的建设、并网,以及增量配电网变电站和线路的施工,并取得电力业务许可证。

二、察哈尔绿电园区电力基础设施项目


该项目采用“增量配电网+绿电直供”的“源网荷储”一体化模式,项目将分近、中、远三期建设。

增量配电网。近期新建3座220千伏变电站,新增变电容量960兆伏安;新建220千伏线路约245千米、110千伏线路约184千米、10千伏线路约47千米及综合管廊23千米。中期新建1座220千伏变电站并扩建2座,新增变电容量960兆伏安;新建220千伏线路约49千米、110千伏线路约8千米、10千伏线路约24千米。远期对3座变电站进行扩建,新增变电容量1200兆伏安;新建220千伏线路约36千米、10千伏线路约24千米。

电源与负荷:项目将配套建设新能源与储能设施。园区预计最大用电负荷将从近期的127万千瓦,增长至远期的347万千瓦。

工期:2026年12月底前完成资产管理公司组建等全部前期工作,并确保新能源、电网工程及配套储能设施开工建设。2027年底前:分批次完成风电、光伏及储能项目的建设、并网,以及增量配电网变电站和线路的施工,并取得电力业务许可证。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:呼和浩特市发改委官网、乌兰察布市察哈尔高

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

汇广航一汽物流四期车棚光伏项目备案通过 总投资1600万元

佛山市汇广航新能源科技有限公司申报的一汽物流四期车棚分布式光伏项目,于9月10日通过广东省投资项目备案复核,备案已于当日办结。项目位于佛山市南海区狮山镇官窑前进东路2号,依托一汽物流(佛山)有限公司自有空地建设约4.5万平方米车棚,并在其上部署光伏发电系统。项目总投资1600万元,总装机容量为4.45MW(交流侧),直流侧容量为5403.45kWp,设计年发

查看详情

国家能源集团河南电力民权公司厂区分布式光伏累计发电量突破1亿千瓦时

国家能源集团河南电力民权公司厂区分布式光伏项目自投产以来,截至9月6日累计发电量达10648.36万千瓦时,突破1亿千瓦时大关。该项目充分利用厂区闲置屋顶与空地资源,科学布局光伏组件,构建因地制宜的分布式绿色能源系统。运行中推行精细化、标准化、智能化运维管理,通过常态化巡检、清洁、故障排查与数据分析,有效应对环境与设备因素影响,持续提升发电效率与系统稳定性。

查看详情

九墩滩300万千瓦光伏项目(标段1-2)50万千瓦光伏工程PC总承包项目转入组件安装期

甘肃武威九墩滩300万千瓦光伏项目(标段1-2)50万千瓦工程近日完成首批光伏组件安装,正式转入组件安装攻坚阶段。该项目位于腾格里沙漠腹地,是“陇电入浙”特高压外送配套核心工程及凉州区光伏治沙示范园区重点单元,采用“板上发电、板下治沙、板间复绿”立体开发模式,兼顾清洁能源供给与荒漠生态修复。面对风沙频繁、软基成桩难、通行条件差等沙漠施工难题,项目团队通过网格

查看详情
