奋战四个月 加快促生产丨江西洪屏抽水蓄能电站二期主变洞第二层开挖完成

8月6日由公司承建的国家能源规划重点项目江西洪屏抽水蓄能电站二期核心构筑物主变洞第二层开挖顺利完工标志着该项目完善了地下厂房立体交通网络和通风散烟体系为第三层开挖及其他部位施工打通了通道作为国家战略——鄱阳湖生态经济区规划的重要组成部分,洪屏抽水蓄能电站总装机容量达3000兆瓦,是江西省首座大型抽水蓄能电站,分两期开发建设。其中,二期工程装机容量1800兆瓦

康炜邺2026/8/7 10:18:06
奋战四个月 加快促生产丨江西洪屏抽水蓄能电站二期主变洞第二层开挖完成

核心摘要

8月6日由公司承建的国家能源规划重点项目江西洪屏抽水蓄能电站二期核心构筑物主变洞第二层开挖顺利完工标志着该项目完善了地下厂房立体交通网络和通风散烟体系为第三层开挖及其他部位施工打通了通道作为国家战略——鄱阳湖生态经济区规划的重要组成部分,洪屏抽水蓄能电站总装机容量达3000兆瓦,是江西省首座大型抽水蓄能电站,分两期开发建设。其中,二期工程装机容量1800兆瓦

8月6日

由公司承建的

国家能源规划重点项目——

江西洪屏抽水蓄能电站二期工程

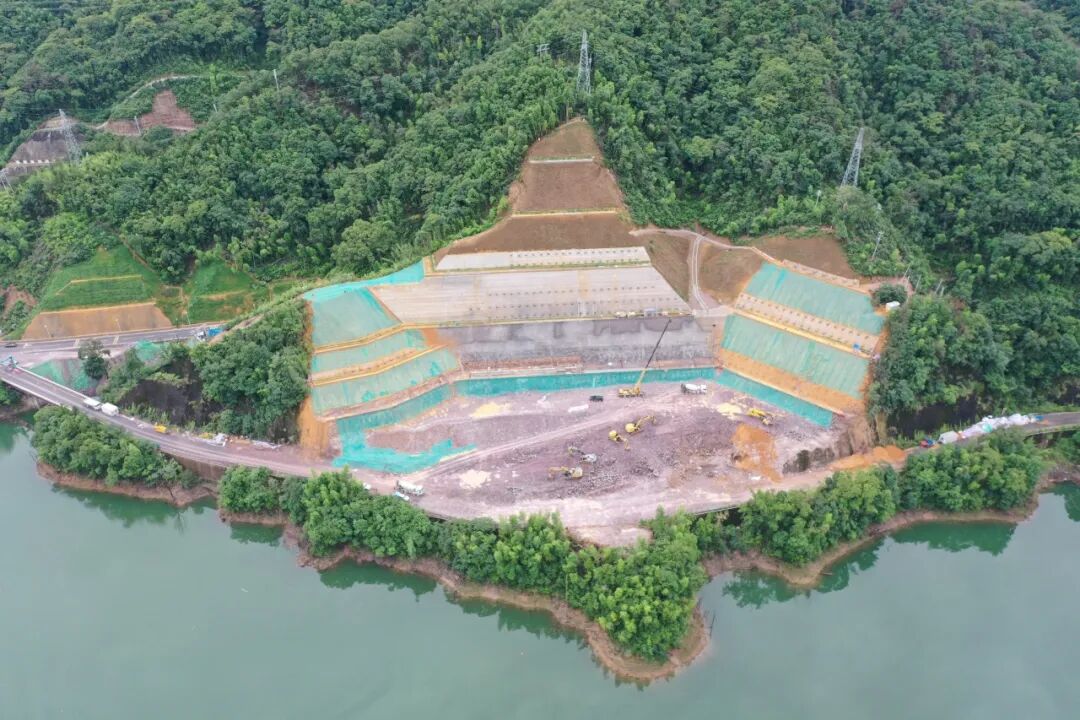

核心构筑物主变洞第二层开挖顺利完工

标志着该项目地下厂房立体交通网络和通风散烟体系进一步完善

为第三层开挖及其他关键部位施工全面打通通道


作为国家“十四五”现代能源体系规划鄱阳湖生态经济区战略的重要支撑项目,洪屏抽水蓄能电站总装机容量达3000兆瓦,是江西省首座大型抽水蓄能电站,分两期开发建设。其中,二期工程装机容量1800兆瓦,全面投产后年发电量可达19.8亿千瓦时,将显著提升江西电网对风电、光伏等新能源的消纳能力,为区域能源结构向清洁低碳、安全高效转型提供坚实支撑。

公司主要承建二期工程地下厂房系统及尾水系统等核心工程。主变洞作为连接主厂房与地面开关站的关键通道,全长236.5米,净断面宽20米、高23米,最大埋深达520米,是整个地下洞室群结构安全的关键控制点。该洞室采用分三层施工方案,第二层开挖高度达6.3米。

受复杂地质条件制约,施工面临多重挑战:局部存在断层及陡倾角节理,岩体完整性差,断层破碎带发育明显,围岩整体呈碎裂散体结构,段落自稳能力极弱;加之洞室断面大、结构复杂、多系统立体交叉,施工安全风险高、技术难度大。

为严控预裂爆破成型质量、最大限度降低围岩扰动,项目部特邀江西本地及葛洲坝集团资深爆破专家驻场指导,实施全过程旁站式技术管控,严格执行“一炮一专项设计”;依据各洞段围岩类别、节理裂隙发育程度及风化状态,差异化、动态优化爆破参数;同步开展多轮试爆复盘,精细调整线装药密度、炮孔装药结构、药卷间隔排布及孔口封堵长度,并优化雷管起爆时差与段位排布。经反复试验、爆破效果复盘及轮廓面平整度、半孔率等指标检测验证,最终形成适配本工程地质特性的成套定型爆破参数体系,有效保障边墙岩壁成型平顺,大幅减少超欠挖、围岩开裂及掉块现象,全面满足结构安全与后续支护施工要求。

项目负责人表示,主变洞第二层开挖顺利完成,是地下厂房系统建设取得的阶段性重要成果,为后续机电设备安装及整体工程按期投产奠定了坚实基础。下一步,项目团队将持续聚焦安全、质量、进度三大核心要素,科学统筹、精细管理,全力冲刺年度建设目标与关键节点任务。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:中铁十五局集团第五工程有限公司

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

河南辉县九峰山抽水蓄能电站主厂房首台300吨桥机主梁顺利吊装就位

9月7日,河南辉县九峰山抽水蓄能电站主厂房首台300吨桥机主梁顺利吊装就位。主厂房桥机是地下厂房机组安装和检修的核心起重设备。九峰山电站共配置两台300吨桥机,均采用双小车双梁结构,跨度24米,主钩额定起重量300吨、副钩额定起重量80吨,单根主梁(含附件)重40吨。项目建设阶段,桥机主要承担发电机组转子、转轮等重大部件的卸车、转运及精准就位安装任务。地下厂

查看详情

两河口混合式抽水蓄能电站首台机组蜗壳座环顺利通过验收

近日,东方电机为两河口混合式抽水蓄能电站研制的首台机组蜗壳座环达到用户制定的卓越机电标准,顺利通过验收。本次验收由雅砻江流域水电开发有限公司、中国电建集团北京勘测设计研究院有限公司·中国水利水电建设工程咨询北京有限公司联合体、中国电建水电十四局·五局·成都院雅砻江两河口混合式抽水蓄能电站设计施工总承包联合体、四川二滩建设咨询有限公司共同见证。作为按照用户卓越

查看详情

云浮水源山抽水蓄能电站自流排水洞实现全线贯通

2026年9月8日上午,随着最后一循环开挖作业顺利完成,云浮水源山抽水蓄能电站自流排水洞实现全线贯通。 自流排水洞全长2406.4m,隧洞净宽2.8m、净高3.0m,为电站地下洞室群中长度最长的关键隧洞工程。该工程于2023年3月4日正式进洞施工,历经三年零六个月、1200余个日夜的连续攻坚,最终圆满完成全线开挖任务。 该隧洞主要承担地下厂房及输水系统等核心

查看详情
