国家能源集团100MW光伏项目公示!

本文介绍了国能韩城10万千瓦(即100MW)复合光伏发电项目环评批复的公示情况。该项目位于陕西省韩城市芝阳镇,总投资约4.55亿元,建设工期8个月,占地约193万平方米。工程拟安装近19万块635瓦单晶硅双面光伏组件,总装机容量100MW。2024年7月,韩城市生态环境局正式批复其环境影响评价文件。由于原方案中部分用地未能完成流转,项目实际征地发生重大调整:

肖舟2026/8/5 09:45:44
国家能源集团100MW光伏项目公示!

核心摘要

本文介绍了国能韩城10万千瓦(即100MW)复合光伏发电项目环评批复的公示情况。该项目位于陕西省韩城市芝阳镇,总投资约4.55亿元,建设工期8个月,占地约193万平方米。工程拟安装近19万块635瓦单晶硅双面光伏组件,总装机容量100MW。2024年7月,韩城市生态环境局正式批复其环境影响评价文件。由于原方案中部分用地未能完成流转,项目实际征地发生重大调整:

7月29日,陕西省韩城市生态环境局发布关于国能韩城10万千瓦复合光伏发电项目(重大变动)环境影响评价文件批复决定的公示。

公示内容显示,国能韩城10万千瓦复合光伏发电项目(重大变动)位于韩城市芝阳镇,总投资为45510.7万元,施工工期为8个月,光伏区用地面积为1,930,745㎡。

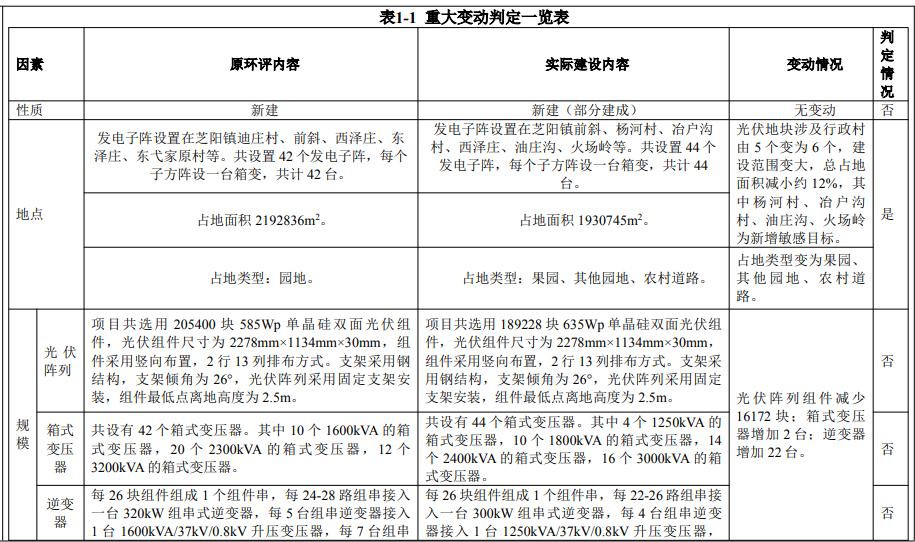

该项目拟建装机容量为100MW,选用189,228块635Wp单晶硅双面光伏组件,光伏组件尺寸为2278mm×1134mm×30mm。

2024年7月,该项目的环评文件取得了韩城市生态环境局的批复。但原评价项目部分用地未流转成功,导致实际征地过程中发生变化。“变动后,对变动前的原有用地不延续使用,变动后的面积全部是新增面积。


该项目建设单位为国能韩城新能源有限公司。该公司控股股东为国家能源集团陕西电力有限公司。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:韩城市生态环境局

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

投产+2!国家第三批“沙戈荒”大型“光热+光伏”一体化示范项目投产

9月10日,大唐石城子100兆瓦“光热+光伏”一体化示范项目圆满完成168小时试运行,正式进入商业运行阶段。该项目位于新疆哈密市石城子光伏园区,是国家第三批“沙戈荒”大型风光基地项目、新疆首批“光热+光伏”示范工程,也是国内首座核心装备100%国产化的大型线性菲涅尔熔盐光热电站。项目配置26万块反射镜、80万平方米集热面积,具备8小时熔盐储能能力,可有效平抑

查看详情

中石化2026年分布式光伏发电N型组件评标结果公示

中国石化物资装备部与国际事业公司于9月10日公示了2026年度分布式光伏发电项目N型光伏组件框架协议的评标结果。本次招标面向适用于分布式场景的N型技术光伏组件,旨在为中石化相关绿色能源项目提供稳定、高效的设备供应保障。经评审,五家国内头部光伏企业成功入围:天合光能股份有限公司、正泰新能科技股份有限公司、晶科能源股份有限公司、隆基乐叶光伏科技有限公司以及英利能

查看详情

国家能源集团江苏300MW光伏项目公示

本文介绍了江苏盐城市大丰区龙源江苏大丰H12#海上光伏项目一期工程的环评公示情况。该项目是《江苏省海上光伏开发建设实施方案(2025–2030年)》遴选的风光同场试点项目,亦被列为江苏省2026年重大项目。一期工程装机容量为300MW(直流侧364.1616MW),位于已投运的200MW海上风电场西区,新建光伏阵列、220kV海上升压站、场内集电线路及两回2

查看详情
