碳索新能
零碳园区/工厂

不负当“夏” | 印尼上西索堪抽水蓄能电站引水隧洞全面贯通

点击蓝字,关注“三峡论建”7月11日中国能建葛洲坝三峡建设公司承建的印尼上西索堪抽水蓄能电站引水隧洞全面贯通为后续压力钢管安装、机电设备安装及机组投产发电奠定了坚实基础电站位于印度尼西亚爪哇岛西索堪河上游流域,共设计有4台260兆瓦发电机组,总装机容量为1040兆瓦,是印尼最大的抽水蓄能电站,也是实现能源转型和“2025年可再生能源占比23%”目标的重要支撑

碳索者63552026/7/16 09:51:23
不负当“夏” | 印尼上西索堪抽水蓄能电站引水隧洞全面贯通

核心摘要

点击蓝字,关注“三峡论建”7月11日中国能建葛洲坝三峡建设公司承建的印尼上西索堪抽水蓄能电站引水隧洞全面贯通为后续压力钢管安装、机电设备安装及机组投产发电奠定了坚实基础电站位于印度尼西亚爪哇岛西索堪河上游流域,共设计有4台260兆瓦发电机组,总装机容量为1040兆瓦,是印尼最大的抽水蓄能电站,也是实现能源转型和“2025年可再生能源占比23%”目标的重要支撑

不负当“夏”|印尼上西索堪抽水蓄能电站引水隧洞全面贯通

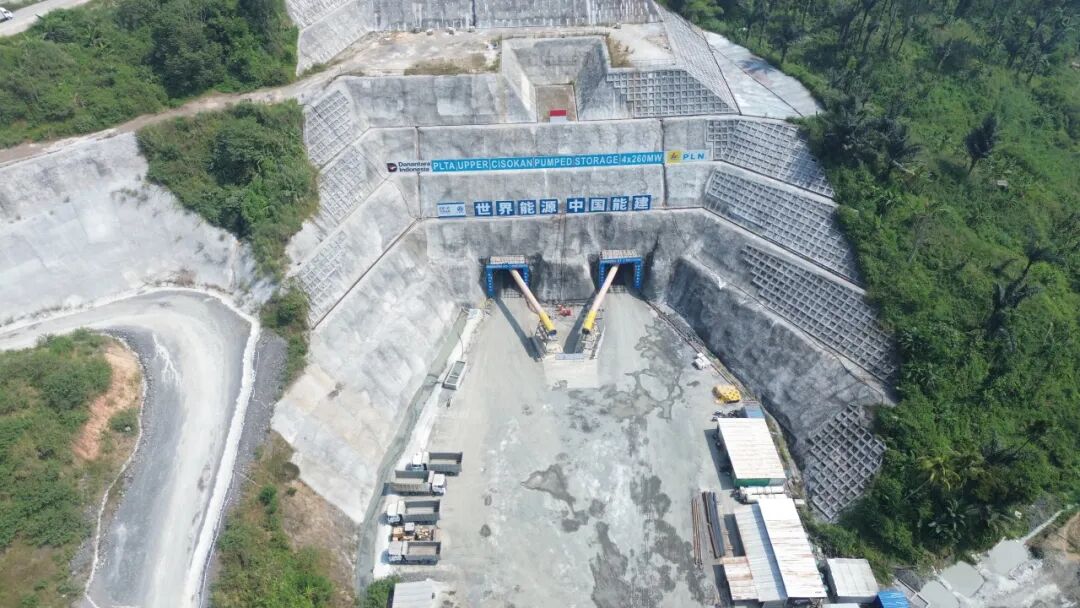

7月11日,由中国能建葛洲坝三峡建设公司承建的印尼上西索堪抽水蓄能电站引水隧洞实现全面贯通,为后续压力钢管安装、机电设备安装及机组投产发电奠定了坚实基础。


该电站位于印度尼西亚爪哇岛西索堪河上游流域,规划装设4台260兆瓦发电机组,总装机容量达1040兆瓦,是印尼迄今规模最大的抽水蓄能电站,也是支撑国家能源转型、实现“2025年可再生能源占比23%”战略目标的关键性基础设施工程。

其中,上大坝引水发电系统项目共布置两条引水隧洞,连接上库区与调压井,长度分别约为1193米1133米

隧洞施工区域地质结构复杂多变、围岩整体稳定性差,面临顺层滑动控制难、层理剥离引发超挖与支护失效、岩性突变段开挖适应性不足等“三大技术挑战”。为突破复杂地质对施工效率的制约,项目部坚持“地质预判—爆破优化—动态支护—实时监测”全流程管控体系,强化多专业协同,创新建立“单循环工序分析”机制,通过精细化调整爆破参数、优化施工工艺,显著缩短钻孔爆破周期,有效控制超欠挖,保障隧洞成型质量与结构安全。

施工过程中,项目部严格落实安全、质量、环保一体化管理要求,强化超前地质预报、全过程监控量测及动态风险管控,科学应对雨季施工、材料运输受限、多工种交叉作业等现实难题,持续优化资源配置与现场统筹调度,推动引水隧洞开挖作业高效、平稳、有序实施。


下一步,项目部将紧扣年度建设目标,扎实推进引水隧洞衬砌及混凝土施工,同步统筹压力钢管安装等后续关键工序衔接,持续优化施工组织模式,强化安全、质量、进度全过程闭环管理,以高标准、严要求、精细化打造国际一流精品水利工程。

电站建成投运后,将成为印尼首座抽水蓄能电站,预计每年可向爪哇-巴厘电网输送1479吉瓦时清洁电力,大幅提升区域电网在用电高峰时段的供电能力与调节灵活性,显著增强系统调峰能力与运行稳定性,为印尼加快构建以新能源为主体的新型电力系统、稳步推进净零碳排放目标提供坚实支撑。


碳索储能网 https://cn.solarbe.com/news/20260716/50026019.html
绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:印尼上西索堪项目部

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

价值创造丨江山抽水蓄能电站上水库大坝第三十层填筑完成

江山抽水蓄能电站上水库大坝第三十层填筑完成7月26日,江山抽水蓄能电站上水库大坝顺利完成第30层填筑施工任务,为后续坝体施工按期推进奠定了基础。作为国家抽水蓄能中长期发展规划重点项目,江山抽水蓄能电站总装机容量1200兆瓦,建成后将承担浙江电网调峰、填谷、调频、调相及紧急事故备用等重要任务,对提升区域电网安全稳定水平、推动地方绿色低碳发展具有重要意义。自上水

查看详情

【安装尖锋】重庆云阳建全抽水蓄能电站完成首台(1号)机组定子磁化试验

重庆云阳建全抽水蓄能电站于7月19日顺利完成首台(1号)机组定子磁化试验。该电站共配置4台单机容量300兆瓦的可逆式水泵水轮发电电动机,其定子铁心内径6742毫米、高2300毫米,由81根鸽尾定位筋固定。定子磁化试验是在铁心硅钢片叠装完成后开展的关键质量检测,旨在验证铁心制造与现场组装的整体质量及片间绝缘性能,为机组长期安全运行提供保障。试验前,项目部组织专

查看详情
