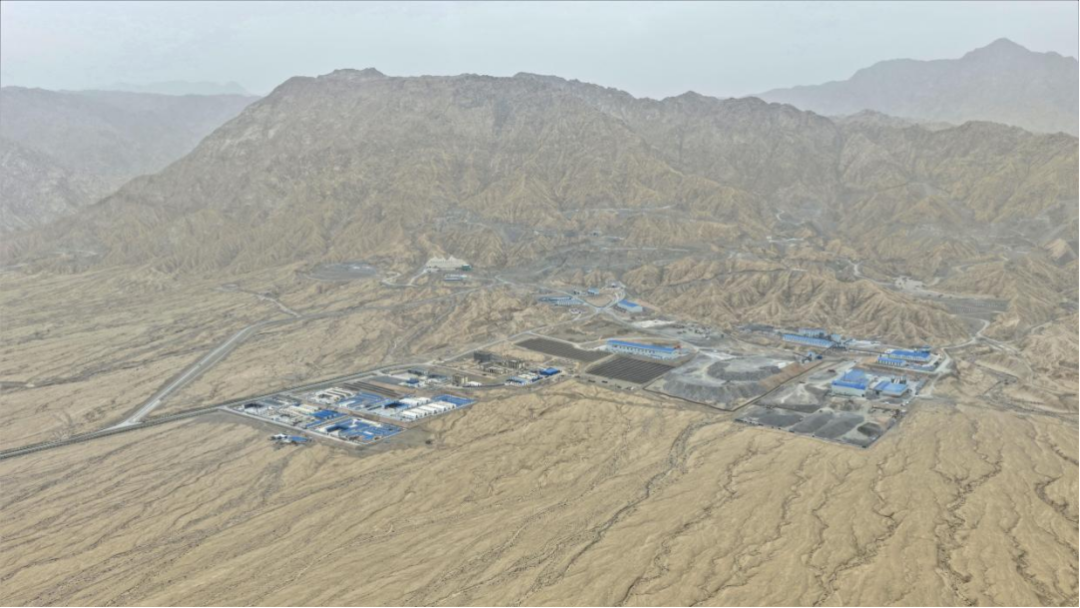

新疆若羌抽蓄电站工程双节点告捷 主体施工迈入新阶段

盛夏时节,建设热潮胜骄阳。7月15日,新疆若羌抽水蓄能电站项目迎来重大双节点,地下厂房二层开挖圆满完成,主变室首层开挖顺利收官,标志着工程主体施工取得关键性突破。施工现场塔吊林立、机械轰鸣,全体参建人员抢抓夏季施工黄金期,以实干攻坚推动项目建设。 地下厂房,是未来抽水蓄能电站运行的“地下心脏”,规模宏大,长248.5米、宽28.2米、高58.3米,厂房内安装

碳索者63552026/7/16 09:43:38
新疆若羌抽蓄电站工程双节点告捷 主体施工迈入新阶段

核心摘要

盛夏时节,建设热潮胜骄阳。7月15日,新疆若羌抽水蓄能电站项目迎来重大双节点,地下厂房二层开挖圆满完成,主变室首层开挖顺利收官,标志着工程主体施工取得关键性突破。施工现场塔吊林立、机械轰鸣,全体参建人员抢抓夏季施工黄金期,以实干攻坚推动项目建设。 地下厂房,是未来抽水蓄能电站运行的“地下心脏”,规模宏大,长248.5米、宽28.2米、高58.3米,厂房内安装

盛夏时节,建设热潮胜过骄阳。7月15日,新疆若羌抽水蓄能电站项目迎来重大双节点——地下厂房二层开挖圆满完成,主变室首层开挖顺利收官,标志着工程主体施工迈入全新阶段。施工现场塔吊林立、机械轰鸣,全体参建人员抢抓夏季施工黄金期,以实干攻坚推动项目建设提速增效。


地下厂房被誉为抽水蓄能电站运行的“地下心脏”,规模宏大:长248.5米、宽28.2米、高58.3米,设计安装6台单机容量350兆瓦的水泵水轮发电机组。建成后,将承担核心机组安装及电力系统调度重任。

地下厂房二层开挖的顺利完成,是项目攻克复杂地下洞室群施工难题的关键里程碑。面对高边墙、大跨度等技术挑战,若羌公司始终坚持安全第一、质量为本,实施全过程精细化管理,严控每一道施工工序,为后续机组安装奠定了坚实基础。




主变室作为输水发电系统地下三大洞室之一,堪称电站地下洞室群的“中枢神经”。其尺寸达215米×23.8米×54米(长×宽×高),建成后将布置主变压器等关键电气设备,承担电能升压、转换与高效输送的核心功能。

此次主变室首层开挖完成,不仅标志着电站全面进入主体施工新阶段,更为后续机电安装、电气系统布局等关键工序打通了核心通道,为按期实现投产发电目标提供了坚实保障。

项目在国内抽水蓄能领域首次采用800千伏GIS地下布置方案。地下主变洞高达54米,与主副厂房并排布置,是仅次于主副厂房的特大型洞室。面对地下洞室群立体交叉、规模宏大、技术难度空前的现实挑战,项目团队创新实施“短进尺、弱爆破、强支护”精细化施工策略,确保开挖全过程安全受控、质量可靠。




当前,项目整体建设呈现多点突破、全线提速态势:下水库正稳步推进坝基开挖与回填;上水库同步开展大坝碾压试验、坝肩开挖及回填施工;输水发电系统多作业面同步掘进——主副厂房一、二层开挖已全部完成,尾闸室与主变室首层开挖任务相继告捷;供水隧洞TBM掘进累计进尺已达1900米;上下库连接路工程已于7月初全线具备通车条件,预计今年10月全面竣工,建成后将为上水库施工提供高效、可靠的物资与设备运输保障。




作为新疆规模最大、南疆首个在建抽水蓄能电站,若羌项目是国家能源局“十四五”规划重点工程,属一等大(I)型工程。电站总装机容量210万千瓦,总投资156.77亿元,被业内誉为“新疆第一蓄”。工程总建设工期81个月,计划2030年9月实现首台机组投产发电,2031年12月全面建成投运。

电站投运后,将主要服务南疆电网及大规模新能源消纳,承担调峰、填谷、储能、调频、调相及紧急事故备用等多重功能,显著提升区域电网灵活调节能力,增强清洁能源消纳水平,为新型电力系统安全稳定运行提供坚强支撑。

据设计,电站年发电量约26.25亿千瓦时,可满足约130万户家庭全年用电需求;每年可节约标准煤约134.5万吨,减少二氧化碳排放约404.6万吨,节能减排效益突出。项目兼具显著的经济效益与社会效益,对带动南疆绿色能源产业升级、加速构建新型电力系统、助力实现“双碳”战略目标具有重要示范意义。


碳索储能网 https://cn.solarbe.com/news/20260716/50026015.html
绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:若羌抽蓄公司

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

总投资7亿元!新疆若羌200MW/800MWh构网独立储能EPC招标启动

新疆若羌县启动总投资7亿元的200MW/800MWh构网型独立储能项目EPC总承包招标。该项目由若羌县能创新能源有限责任公司投资建设,资金全部为企业自筹,选址于若羌县,采用磷酸铁锂电化学储能技术路线。工程内容包括储能电站主体、220kV升压汇集站、场内集电线路、道路及生活舱等配套设施;220kV送出线路不在本次招标范围内。技术方案明确选用314Ah磷酸铁锂电

查看详情

湖南又一抽水蓄能电站主体工程开工啦!

以下内容转自:水电八局官网2026年6月30日,湖南木旺溪桃源抽水蓄能电站地下厂房及下水库工程正式开工,标志着项目主体关键工程建设迈入实质性施工阶段。继前期工程平稳推进后,项目建设实现阶段性突破,充分彰显了工程局的履约实力与责任担当。湖南木旺溪桃源抽水蓄能电站为一等大(1)型重点能源工程,是湖南省优化能源结构、保障电网安全的核心支撑项目。此前,工程局桃源抽蓄

查看详情

喜讯!新疆达坂城抽水蓄能电站正式开工!

2026年6月30日,新疆达坂城抽水蓄能电站正式开工建设。该电站位于乌鲁木齐市达坂城区高崖子河,距市区约85公里,由三峡集团投资建设,总投资105.10亿元,建设工期72个月。项目总装机容量140万千瓦,拟安装4台单机350兆瓦的可逆式机组,依托上、下水库及输水发电系统,通过“抽水储能、放水发电”方式运行。电站建成后,年发电量达19.83亿千瓦时,主要承担新

查看详情
