阿曼伊布里储能项目于当地时间6月27日23时53分成功实现全站一次带电,正式进入并网调试阶段。该项目由中电装备公司以EPC模式承建,从场平开工到带电仅用5个月,是阿曼首个大规模电化学储能项目。项目装机容量为500兆瓦/2000兆瓦时,配备储能电池、变流器、能量管理系统及升压接入系统,通过400千伏开关站并入电网,主要承担调峰、调频任务,提升电网稳定性与新能源

康炜邺2026/7/9 09:21:22

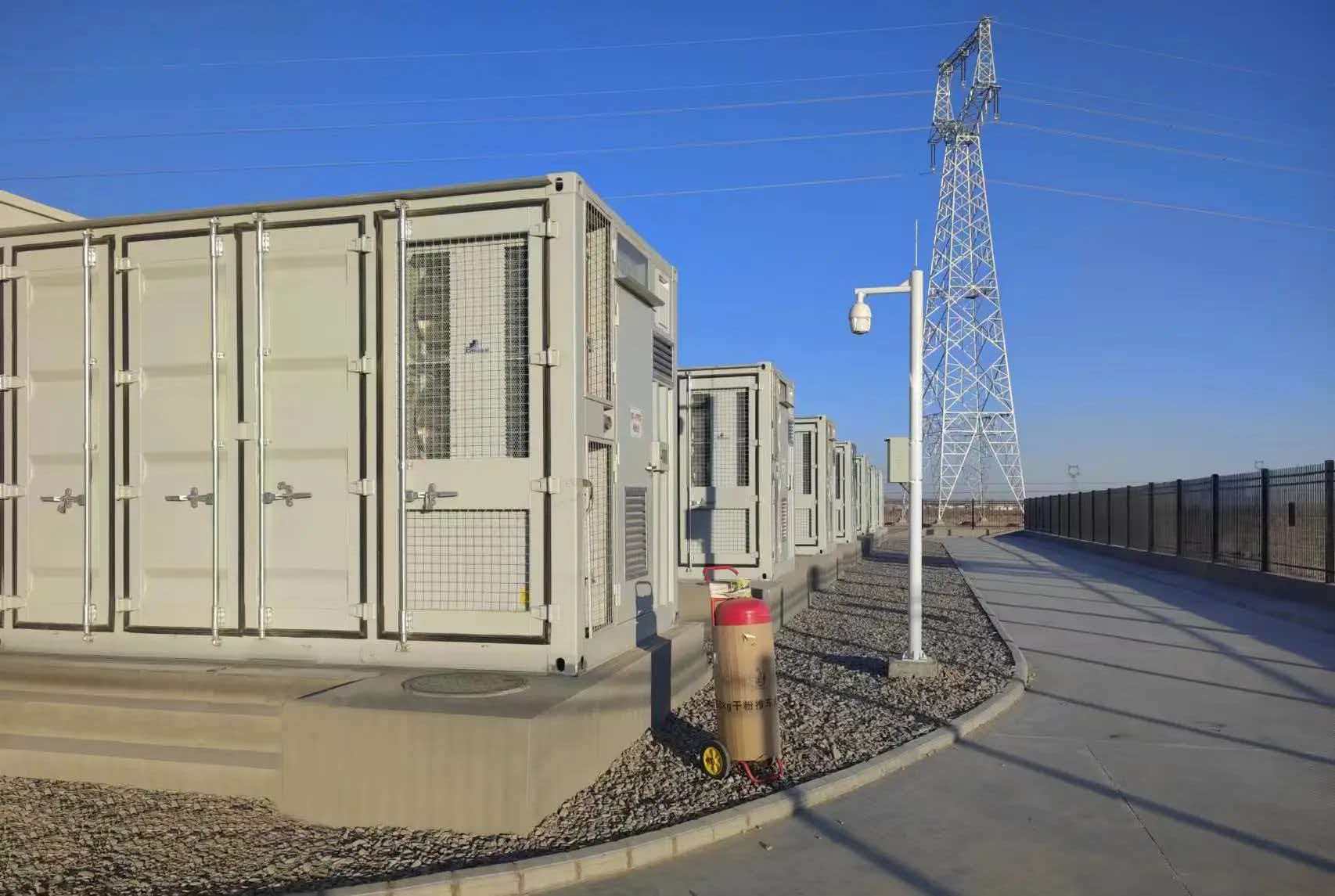

中电装备公司阿曼伊布里储能项目全站一次带电成功

核心摘要

阿曼伊布里储能项目于当地时间6月27日23时53分成功实现全站一次带电,正式进入并网调试阶段。该项目由中电装备公司以EPC模式承建,从场平开工到带电仅用5个月,是阿曼首个大规模电化学储能项目。项目装机容量为500兆瓦/2000兆瓦时,配备储能电池、变流器、能量管理系统及升压接入系统,通过400千伏开关站并入电网,主要承担调峰、调频任务,提升电网稳定性与新能源

阿曼当地时间6月27日23时53分,由中国电力技术装备有限公司以海外工程总承包(EPC)模式承建的阿曼伊布里储能项目全站一次带电成功,进入并网调试阶段。该项目自场平开工至全站成功带电,仅用时5个月,实现该国首个大规模电化学储能项目高效投运。

阿曼伊布里储能项目装机规模为500兆瓦/2000兆瓦时,核心配置储能电池、变流器(PCS)、能量管理系统及各类配套控制、连接系统,通过升压站接入塞比勒400千伏开关站。该项目承担电网调峰、调频功能,有效优化了当地电网运行结构,提升了电网稳定性与新能源消纳能力,为阿曼能源结构升级、绿色低碳转型提供坚实电力支撑。该项目是中电装备公司深耕中东新能源市场,继沙特比沙储能项目后在海外新型储能领域的又一次成功实践,充分彰显了中国储能技术、工程建设的国际竞争力与品牌影响力。

项目建设期间,中东地区安全局势复杂,高温扬沙极端天气频发,跨境物资运输受限,工程推进面临极大挑战。在国网国际发展有限公司及各参建单位的支持下,中电装备公司充分发挥海外工程建设综合优势,扛起项目建设主体责任,科学统筹施工计划,精细管控工程建设,高效破解各类建设难题,按期实现项目高质量带电目标,获得项目业主的高度认可。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:国家电网报

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

山西复振环保科技有限公司潞城区200MW/400MWh储能项目工程总承包(EPC)中标候选人公示

山西复振环保科技有限公司于10月23日公示潞城区200MW/400MWh储能项目工程总承包(EPC)中标候选人。该项目拟建设一座大型电化学储能电站,配置200兆瓦功率、400兆瓦时容量的电池系统,并配套PCS集装箱、干式变压器集装箱、高压开关柜集装箱及一座220千伏升压站(含两台主变)和综合楼等设施。EPC招标范围涵盖勘察、设计(含初步设计、施工图及竣工图)

查看详情

佛山市减碳号科技有限公司1300kW/2795kWh用户侧储能项目竞争性磋商公告发布

佛山市减碳号科技有限公司于10月23日发布1300kW/2795kWh用户侧储能项目竞争性磋商公告。该项目为典型的工商业用户侧储能工程,涵盖从前期设计、行政审批与备案手续办理,到设备材料采购、运输保管、土建施工、机电安装、系统调试、竣工验收及缺陷整改等全过程建设任务,直至质保期结束。项目采用EPC(设计—采购—施工)总承包模式,工作范围全面,强调一体化实施能

查看详情
