碳索新能
零碳园区/工厂

首吊告捷!宁东一号、宁东二号独立储能电站项目首套核心设备吊装圆满成功 正式开启全面吊装新阶段

2026年7月4日,宁东国晟新型储能技术有限公司宁东一号、宁东二号储能电站项目顺利完成首套PCS设备及电池舱吊装就位作业,设备精准落位、验收合格,该项目正式迈入全面设备吊装施工阶段,为后续批量设备安装、工程推进及按期并网奠定坚实基础。该项目为中国燃气重点储能工程,总建设规模800MW/1600MWh,由宁东一号、二号两座400MW/800MWh储能子站组成。

碳索者63552026/7/7 10:04:39
首吊告捷!宁东一号、宁东二号独立储能电站项目首套核心设备吊装圆满成功 正式开启全面吊装新阶段

核心摘要

2026年7月4日,宁东国晟新型储能技术有限公司宁东一号、宁东二号储能电站项目顺利完成首套PCS设备及电池舱吊装就位作业,设备精准落位、验收合格,该项目正式迈入全面设备吊装施工阶段,为后续批量设备安装、工程推进及按期并网奠定坚实基础。该项目为中国燃气重点储能工程,总建设规模800MW/1600MWh,由宁东一号、二号两座400MW/800MWh储能子站组成。

首吊告捷!宁东一号、宁东二号独立储能电站项目全面进入设备吊装新阶段

2026年7月4日,宁东国晟新型储能技术有限公司承建的宁东一号、宁东二号独立储能电站项目顺利完成首套核心设备吊装作业——1台6.25MW一体化PCS设备及1个6.25MWh磷酸铁锂储能电池舱同步精准就位,设备安装偏差控制在±2mm以内,一次性验收合格。此次“首吊告捷”标志着项目正式迈入全面设备吊装施工阶段,为后续批量设备安装、系统集成调试及按期并网投产奠定了坚实基础。


作为中国燃气集团重点布局的新型储能示范工程,该项目总建设规模达800MW/1600MWh,由宁东一号、宁东二号两座规模均为400MW/800MWh的独立储能子站组成。项目规划建设256组6.25MWh磷酸铁锂电池单元、128台6.25MW一体化PCS设备,同步配套新建一座330kV升压站及2台400MVA主变压器,并通过双回架空线路接入区域电网。项目投运后,将显著增强宁夏宁东能源化工基地及周边区域电网的调峰、调频与顶峰能力,有力支撑高比例新能源接入下的电力系统安全稳定运行与就地消纳。


本次吊装作业技术难度高、组织要求严:单体设备重量超40吨,吊装高度达22米,安装平面定位精度要求≤5mm,且作业区域临近既有生产设施,施工空间受限、交叉作业频繁。为确保万无一失,项目部牵头组织施工、监理、设计、设备厂家等参建单位,系统开展吊装专项方案评审、三维工况模拟、多维度风险辨识与分级管控、全流程技术交底及实战化推演,细化12类岗位职责、28道关键工序节点,全面筑牢技术与安全双防线。

中国燃气集团调研组赴现场实地督导,重点查看施工进度、安全文明施工及首吊筹备落实情况,听取项目关于吊装组织逻辑、重难点风险应对、后续关键路径计划的专题汇报。调研组对项目前期策划的系统性、技术准备的充分性及团队协同的高效性给予充分肯定,并就强化高风险作业全过程监护、严控设备安装工艺质量、统筹协调后续土建与电气交叉施工等提出明确要求。

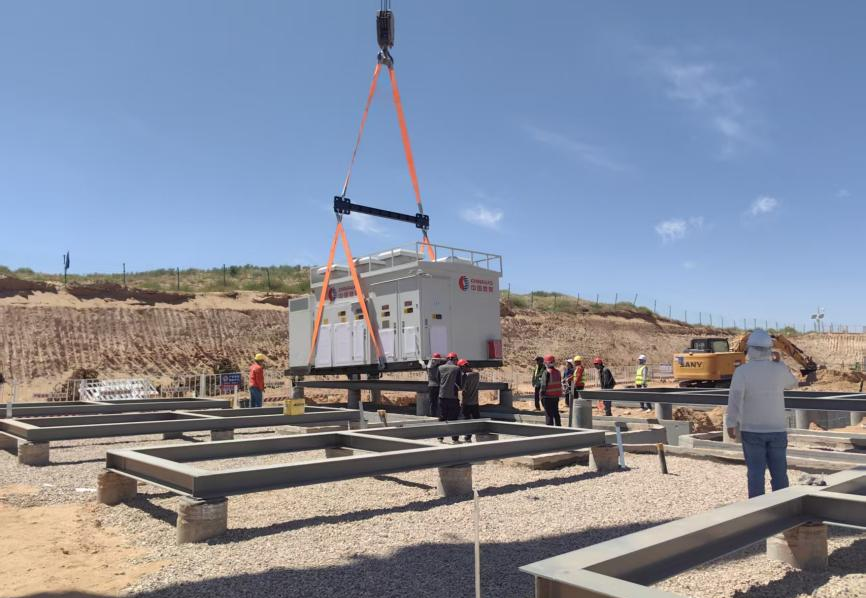

吊装当日,现场指挥体系高效运转,起重工、司索工、信号工、设备工程师等岗位人员各司其职、无缝衔接。在260吨履带吊精准作业下,设备顺利完成起吊、空中微调、水平平移、精准对位、缓降就位全流程,实现一次起吊、一次对位、一次就位合格,全过程用时仅48分钟,安全、优质、高效完成首吊任务。


此次首吊成功,是项目工程建设的重要里程碑事件,不仅充分验证了吊装方案的科学性、现场组织管控体系的可靠性,更彰显了参建各方在大型新型储能项目实施中的专业化能力与协同作战水平。相关经验将为后续127台PCS及255个电池舱的大批量吊装作业提供标准化范本,有力提振项目按期高质量建成投产的信心与决心。


下一步,项目部将坚决贯彻落实中国燃气集团决策部署,紧扣三季度施工黄金期,严守安全红线、质量底线、进度主线,持续优化“日计划、周调度、月考核”施工组织机制,压实设计、采购、施工、调试全链条管理责任,全力推进设备安装、电缆敷设、系统联调等关键任务,确保项目高质高效建成,早日发挥调峰储能价值,服务新型电力系统建设大局。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:中燃集团

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

果下喀什地区疏附县20万千瓦/80万千瓦时构网型电化学独立储能电站项目EPC总承包中标候选人公示

果下喀什地区疏附县20万千瓦/80万千瓦时构网型电化学独立储能电站项目于10月25日公示EPC总承包中标候选人。该项目拟建于疏附县,总用地约65亩,设计储能容量为200MW/800MWh,采用磷酸铁锂储能电池技术,单体电芯容量314Ah,并配备液冷系统。工程内容包括40套20英尺变流升压一体集装箱、160套储能电池集装箱及一座配套升压站,建成后将就近接入国家

查看详情

赣州经开区燕丰200MW/400MWh独立储能电站项目EPC总承包工程中标候选人公示

赣州经开区燕丰独立储能电站项目EPC总承包工程于10月22日公示中标候选人,第一候选人为中国水利水电第十六工程局有限公司、中国电建集团福建省电力勘测设计院有限公司与江苏万帮太乙科技股份有限公司组成的联合体,投标报价约3.93亿元,折合单价0.9835元/Wh。该项目位于赣州经济技术开发区蟠龙镇杨坑村工业预留地,本期建设规模为100MW/200MWh磷酸铁锂电

查看详情
