青海格尔木南山口抽水蓄能电站地下厂房于6月30日完成开挖,标志着工程全面转入混凝土浇筑及金属结构、机电设备安装阶段。该电站位于海拔3500米以上的青海省海西州格尔木市,是目前世界同海拔区域在建装机容量最大的抽蓄项目,总装机240万千瓦,设8台30万千瓦可逆式机组。其地下厂房规模庞大,长339米、宽27.8米、高58.4米,建设过程中面临低氧、通风不良、地质复

康炜邺2026/7/3 10:14:34
超高海拔装机最大!南山口抽蓄电站地下厂房开挖完成

核心摘要

青海格尔木南山口抽水蓄能电站地下厂房于6月30日完成开挖,标志着工程全面转入混凝土浇筑及金属结构、机电设备安装阶段。该电站位于海拔3500米以上的青海省海西州格尔木市,是目前世界同海拔区域在建装机容量最大的抽蓄项目,总装机240万千瓦,设8台30万千瓦可逆式机组。其地下厂房规模庞大,长339米、宽27.8米、高58.4米,建设过程中面临低氧、通风不良、地质复

6月30日,青海格尔木南山口抽水蓄能电站地下厂房开挖收官,电站厂房建设正式迈入混凝土浇筑与金结、机电安装阶段。

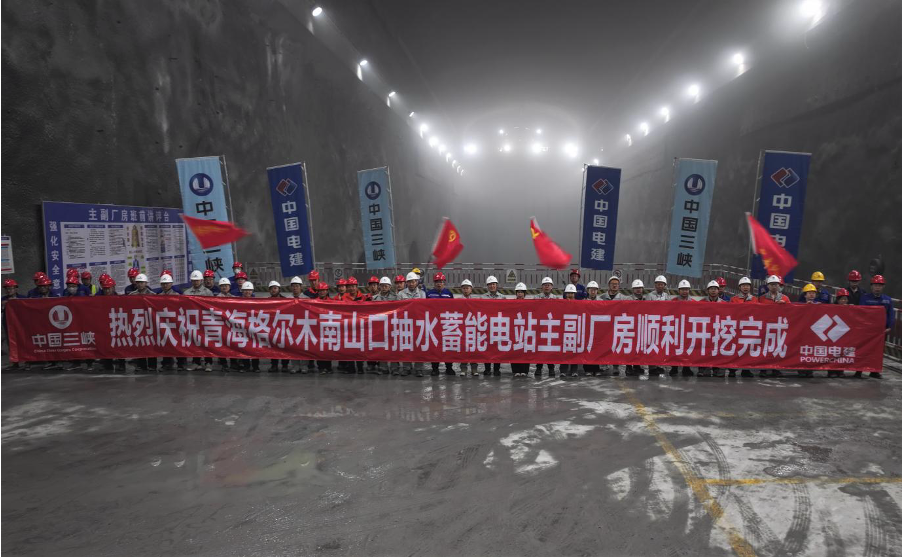

▲南山口抽蓄电站地下厂房开挖完成(三峡建工供图)

该电站坐落于青海省海西蒙古族藏族自治州格尔木市,是目前世界海拔3500米以上在建装机容量最大的抽蓄电站。电站工程主要由上水库、下水库、立体输水系统、地下厂房等核心部分组成。

电站总装机容量达240万千瓦,共安装8台30万千瓦可逆式水轮发电机组,地下厂房总长339米、跨度27.8米、高度58.4米,施工中面临通风条件差、地质结构复杂、氧气含量低、施工机械功率下降等难题。

三峡建工驻现场负责人王玮表示:“项目整体施工难度大,安全风险高。自2024年9月开工以来,我们统筹设计、施工、监理等全体参建单位,通过优化开挖分层、爆破支护方案与通风供氧设施,实现了围岩稳定与施工质量的全过程动态管控,高标准完成了地下厂房全部开挖任务。”

下一步,南山口抽蓄电站将推进厂房主体混凝土浇筑、金属结构及机电设备安装等各项转序施工任务,以更高标准、更实举措稳步推进后续建设进程,为青海省加快经济社会发展全面绿色转型贡献力量。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:三峡集团

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

寻乌抽蓄主体洞室开挖正式启幕

8月31日,由常州分公司承建的江西寻乌抽水蓄能电站项目建设迎来又一重大里程碑——地下厂房首次爆破作业圆满完成,标志着电站主体洞室开挖工程正式拉开帷幕,项目建设全面转入主体工程施工新阶段。▲首炮告捷地下厂房被誉为抽水蓄能电站的“心脏”部位,其洞室跨度大、边墙高、交叉口多,施工技术复杂,安全风险极高。此次首爆的成功实施,不仅意味着项目迈出了主体工程施工的关键一步

查看详情

绩溪家朋抽蓄电站项目建设取得两项突破性进展

以下内容转自:皖能集团进入8月,安徽绩溪家朋抽水蓄能电站建设稳步推进,于近日先后取得两项突破性进展——上下库连接道路1号隧道顺利贯通、地下厂房第一层顺利贯通。2026年8月22日,安徽绩溪家朋抽水蓄能电站上下库连接道路1号隧道顺利贯通,将有效破解上下库连接道路施工瓶颈,为后续其余路段施工、物料运输、大型设备进场开辟了至关重要的交通生命线。上下库连接道路1号隧

查看详情

追求卓越 改革破局 | 九峰山抽水蓄能电站地下厂房首仓混凝土正式开仓浇筑

8 月 29 日,九峰山抽水蓄能电站地下厂房首仓混凝土顺利开仓浇筑,标志项目进入地下厂房主体及机电安装关键施工阶段。本次浇筑为 1# 机组尾水管底板,采用 C30W6F100 专用混凝土,浇筑方量为 310 m³。该部位是地下厂房核心基础工序,对混凝土温控防裂、密实度、平整度要求严苛,施工质量直接影响机组安装精度与后期运行可靠性。面对地下厂房作业空间狭小、温

查看详情
