新疆300兆瓦光储一体化新能源项目并网发电
新疆昌吉30万千瓦光储一体化项目在古尔班通古特沙漠腹地成功并网,打造9600亩“光伏+储能+牧光互补”基地。攻克“四无”困境,实现桩基精度0.5%、工期缩短50%,年发绿电超5亿千瓦时,减碳42.5万吨,建成零碳项目部,彰显荒漠新能源开发新范式。

核心摘要
新疆昌吉30万千瓦光储一体化项目在古尔班通古特沙漠腹地成功并网,打造9600亩“光伏+储能+牧光互补”基地。攻克“四无”困境,实现桩基精度0.5%、工期缩短50%,年发绿电超5亿千瓦时,减碳42.5万吨,建成零碳项目部,彰显荒漠新能源开发新范式。
近日,由中建五局承建的
新疆昌吉市30万千瓦
光储一体化新能源项目
顺利实现并网发电

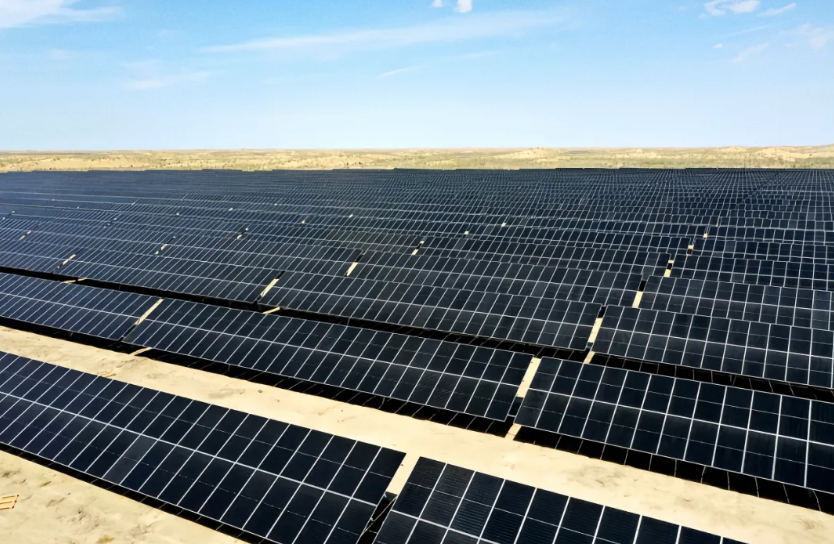

300兆瓦光伏电站平稳运行
将清洁绿电输送到千家万户
为当地绿色能源开发利用注入全新动能


在我国第二大沙漠——古尔班通古特沙漠腹地,这里常年干旱少雨、风沙肆虐,自然环境恶劣,方圆六十公里内不见人烟,曾被视为难以开发利用的闲置沙漠土地。
2024年9月,一支来自中建五局的建设队伍挺进这片“无人区”,在此深深扎根。他们的使命,是在这片沉寂的土地上,打造一座占地约9600亩的光伏发电基地,涵盖30万千瓦光伏电站和5万千瓦/10万千瓦时储能系统,并配套220千伏升压站及外送线路。
项目采用“光伏+储能+牧光互补”的综合开发模式,并网投运后,每年可输送清洁电能超5亿千瓦时,年节约标准煤约15.51万吨,减少二氧化碳排放约42.5万吨,达成发电增效、治沙固土、畜牧增收的三重效益。

在建设初期,项目面临着无水、无电、无路、无通讯的“四无”困境。为保证施工进度按期推进,项目团队平整沙丘和冲沟,铺设砂石路;借助无人机勘察路况,编制行车指南,沿线设置道路指引牌,全面保障物资运输供给。此外,项目还搭建了通信基站,扩大信号覆盖面积,打通了与外界的联络屏障,为项目后期建设筑牢基础。

在生活区内,项目建造了一座离网储能电站,配置120块620峰瓦的光伏组件、6台11千瓦离网逆变器以及40千瓦的时储能电池。电站集成BMS电池管理系统和智能负荷控制模块,白天利用太阳能发电,夜晚则通过储能系统持续供电,成功打造“零碳项目部”。
面对风沙、酷暑、严寒等极端天气,项目推行“错峰作业+动态管控”模式,既保障了施工过程的连续不间断,也规避了高温中暑、低温冻伤、沙尘侵扰等安全风险。

由于荒漠地形起伏大、流沙活跃、风蚀强的特殊地质,桩基施工极易出现偏位、塌孔问题。项目采用北斗定位、引孔压桩及注水固沙工艺施工,最终将桩基垂直度误差控制在0.5%以内,桩位偏差严格限定在±20毫米。
光伏区箱变及储能区基础选用预制管桩+钢平台结构,升压站则采用预制舱成套设备,安装调试周期较传统方式缩短50%以上。同时,依托模块化设计与智能温控技术,实现光伏电力“移峰填谷”,确保24小时持续稳定供应清洁电力。
