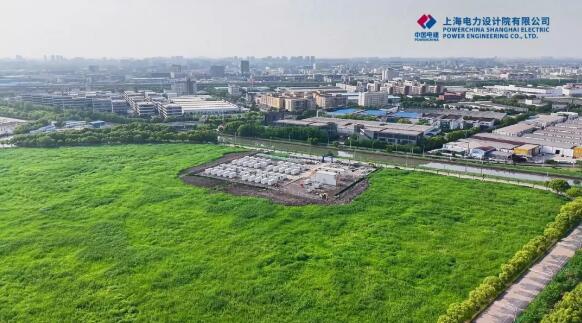

6月26日,中电建华东投资公司投资建设的中电建上海松江保税区50MW/200MWh独立储能项目正式通电并全容量并网,成为2026年度上海市第一批独立储能电站建设计划中首个正式并网的标杆项目,提前圆满完成6月30日前并网的投资关键阶段目标。

项目是中国电建与上海市政府、松江区政府战略合作协议的落地项目,也是中电建华东投资有限公司与上海院合作投资建设的第一个独立储能项目。项目建设规模为 50MW/200MWh,储能型式采用磷酸铁锂电池和半固态电池混合形式,被列入2026年度上海市第一批独立储能电站项目建设计划,同时也被列入2026年松江区重大建设项目清单。

上海电网作为特大型城市电网,面临巨大的调峰压力和新能源消纳难题。本项目建成投运后,将作为上海电网重要的灵活调节资源,补齐区域电网灵活调节资源短板,有效缓解区域电网波动,提升电网稳定性和新能源消纳能力,并推动上海电网向柔性化、智能化转型,为上海市构建新型电力系统提供重要支撑。

在建设阶段,项目建设各环节压茬推进、衔接有序。本项目于3月19日完成土地出让及取证,3月25日正式开工建设,6月26日实现全容量并网,实际工期合计93天,实现“拿地即拿证、拿证即开工、开工即冲刺,冲刺即成功”的“电建速度”,也打造了能彰显中国电建在储能领域全方位实力的安全工程、创新工程、绿色工程、精品工程。
