损失3.43亿元!3家央企新能源项目违规决策、未批先建

国家审计署在2025年度中央预算执行审计报告中指出,西部地区新能源项目建设存在突出的规划与执行脱节问题:8个国家明确要求建设的光伏发电项目因配套电网建设滞后,均未按期开工;与此同时,其中两省擅自启动其他新能源项目,部分项目超出电网输送能力,导致弃电率突破管控红线。此外,在央企国有资产审计中发现,多家企业存在偏离国家能源政策导向、违规决策及“未批先建”等问题,

肖舟2026/6/29 09:08:51
损失3.43亿元!3家央企新能源项目违规决策、未批先建

核心摘要

国家审计署在2025年度中央预算执行审计报告中指出,西部地区新能源项目建设存在突出的规划与执行脱节问题:8个国家明确要求建设的光伏发电项目因配套电网建设滞后,均未按期开工;与此同时,其中两省擅自启动其他新能源项目,部分项目超出电网输送能力,导致弃电率突破管控红线。此外,在央企国有资产审计中发现,多家企业存在偏离国家能源政策导向、违规决策及“未批先建”等问题,

6月23日,国家审计署发布《国务院关于2025年度中央预算执行和其他财政收支的审计工作报告》。

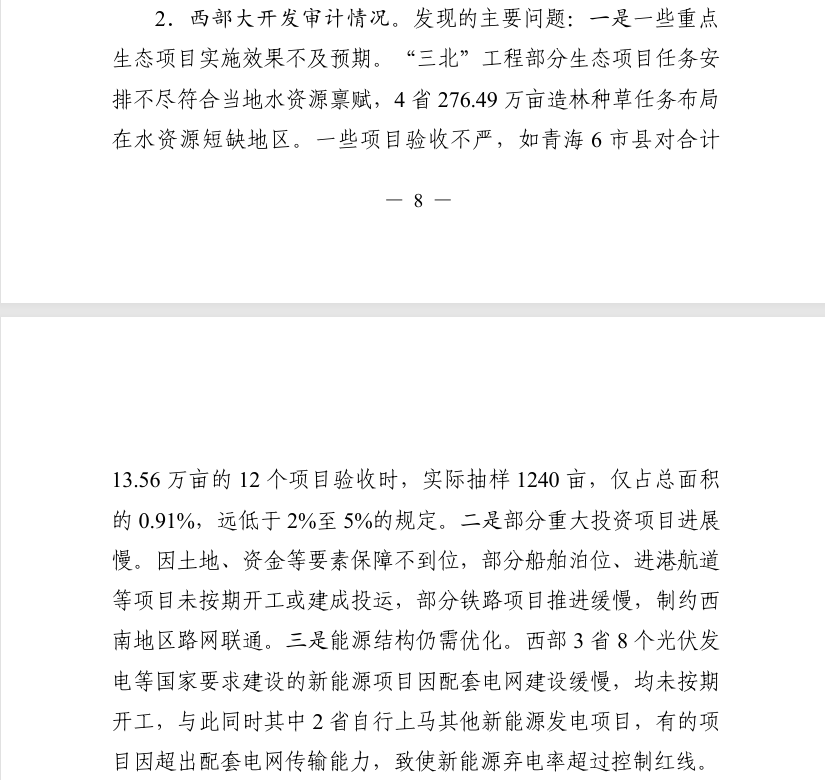

根据报告,在西部大开发审计中点明能源结构仍需优化。西部3省8个光伏发电等国家要求建设的新能源项目因配套电网建设缓慢,均未按期开工,与此同时其中2省自行上马其他新能源发电项目,有的项目因超出配套电网传输能力,致使新能源弃电率超过控制红线。

在对企业国有资产审计情况中发现,在偏离政策要求、违规决策、未批先建被处罚金等情况,形成损失风险或推高项目成本3.43亿元

部分内容见下:



绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:国家审计署

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

安徽蚌埠市第一批19个超期未并网项目拟被清理

安徽蚌埠市淮上区发改委于2026年9月10日发布公告,拟清理第一批共19个超期未并网的分布式光伏项目。依据安徽省能源局相关文件要求,凡完成备案并取得电网接入意见后12个月内未建成并网的项目,须予以清理。本次公示项目均截至2026年7月1日已满12个月仍未并网,且均已取得接入意见。公示期为9月10日至17日,期间可提出异议;期满后将正式终止其业务流程。此外,蚌

查看详情

云南省能源局关于2025—2026年第二批集中式新能源项目全容量并网时间确认公示

云南省能源局于2026年8月28日发布公示,对2025—2026年第二批集中式新能源项目全容量并网时间予以确认。此次确认依据《云南省能源局关于优化新能源项目全容量并网事宜的通知》(云能源新能〔2026〕148号)等文件要求,面向申报在2025年6月1日及之后并网发电的项目开展。经该局会同相关部门审核,形成《云南省2025—2026年第二批集中式新能源项目全容

查看详情

陕建股份:2026年6月子公司中标25.75亿元光伏治沙EPC项目

陕建股份于2026年6月披露其两家下属子公司中标两项重大工程:陕西化建中标民丰国华疆来100万千瓦光伏治沙项目EPC总承包,金额25.75亿元;陕西建工安装集团中标山东肥城超临界二氧化碳高温热力电池储能示范项目(含设计、施工与运营),金额10.38亿元。两项均为投资规模超5亿元的重点能源类项目,分别聚焦生态治理型新能源开发与新型储能技术应用。公告明确,中标结

查看详情
