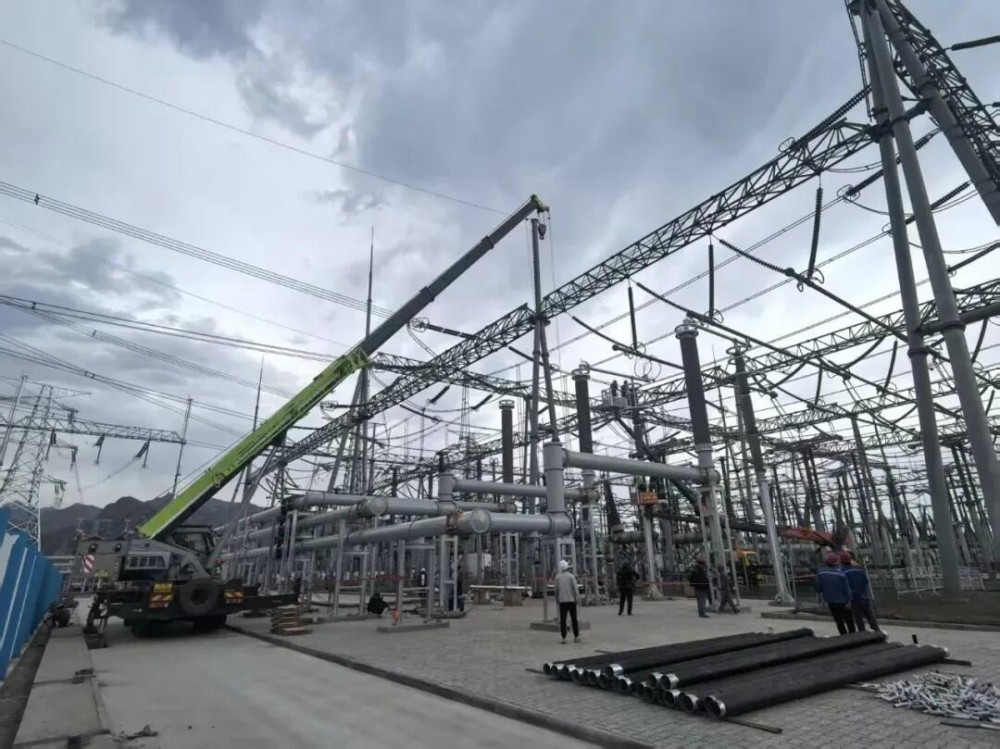

又一投运!包头威俊150万千瓦独立储能电站500kV线路工程EPC总承包项目成功投运

6月21日,由内蒙古电力勘测设计院(内蒙院)牵头总承包的包头威俊150万千瓦独立储能电站配套500kV线路工程正式投运。该工程新建一条全长5.7公里的500kV输电线路,并扩建一个500kV间隔,虽路径较短但施工难度大,需多次跨越京包客专和唐包货专铁路。项目团队通过二十余次优化带电跨越方案、成立专班24小时值守,确保安全、质量与工期目标达成。投运后,单次最大

康炜邺2026/6/23 10:51:13
又一投运!包头威俊150万千瓦独立储能电站500kV线路工程EPC总承包项目成功投运

核心摘要

6月21日,由内蒙古电力勘测设计院(内蒙院)牵头总承包的包头威俊150万千瓦独立储能电站配套500kV线路工程正式投运。该工程新建一条全长5.7公里的500kV输电线路,并扩建一个500kV间隔,虽路径较短但施工难度大,需多次跨越京包客专和唐包货专铁路。项目团队通过二十余次优化带电跨越方案、成立专班24小时值守,确保安全、质量与工期目标达成。投运后,单次最大

6月21日,由内蒙院牵头总承包的包头威俊150万千瓦独立储能电站500kV线路工程成功投运。项目投运后,单次最大绿电出力可达900万度电,年调节输送电量27亿度电,将有效破解包头山北地区新能源消纳难题,大幅提升蒙西电网新能源吸纳能力,持续拓宽区域绿电应用范围。

威俊500kV总承包项目包含新建1条500kV线路和扩建1个500kV间隔,威俊储能500千伏线路路径短,全长5.7km,但跨越段多,需跨越京包客专和唐包货专铁路,项目部施工过程中制定专项施工方案,进行带电跨越专家论证,修改完善铁路跨越方案二十余次,工程建设部成立专班,24小时现场值班值守,确保工程安全质量与进度目标落地。

内蒙院高度重视项目安全生产,科学研判跨越条件、复核跨越方案,坚守安全底线,保证安全措施,确保施工质量,按照节点圆满完成各项工作。

威俊500kV EPC总承包项目工程投产后,将满足包头市土右地区5家共计1500MW储能的接入,为地区电网提供短时容量支撑,促进地区新能源消纳,进一步提升包头东部地区电网安全稳定运行能力。作为总包牵头单位,内蒙院团队管理有序,沟通协作通畅,合规风控到位,设计水平和总承包管理能力赢得了建设单位和各配合单位的一致好评。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:内蒙古电力勘测设计院

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

热烈祝贺兴宁市工业园 200MW/400MWh界电储能电站项目成功并网

2026年9月8日,兴宁市工业园200MW/400MWh新型共享电站项目并网启动仪式隆重举行!公司总经理郑秀波先生受邀出席仪式,与各参建单位代表、行业同仁齐聚一堂,共同见证这一区域新型电力系统工程的全容量并网高光时刻!作为该项目并网前关键环节“电磁暂态仿真建模与有效性验证”的技术支撑方,我司凭借过硬的技术实力、极限攻坚的执行效率以及高度协同的服务意识,在关键

查看详情

400MW/800MWh!山西平鲁耀旭独立储能电站EPC总承包招标开启

山西平鲁耀旭400MW/800MWh独立储能电站项目于2026年9月9日启动EPC总承包公开招标,招标单位为山西耀旭新能源科技有限公司。该项目位于山西省朔州市平鲁区凤凰城镇张小村,规划建设一座采用磷酸铁锂电池技术的独立储能电站,额定功率400兆瓦、容量800兆瓦时,并同步建设220千伏升压站及配套接入系统。项目总占地面积约85.92亩,建筑面积2040平方米

查看详情

河北民间投资项目库再添储能项目 累计规模突破 4.82GW/14.97GWh

9月9日,河北省发改委发布2026年第二批省重点民间投资项目清单,共纳入601个项目,其中储能领域新增11个,包括7个储能电站和4个储能装备制造项目,总装机规模达900MW/2325MWh。叠加首批入库项目后,全省民间储能项目累计达4.82GW/14.97GWh以上。储能电站以4小时时长的独立储能为主,仅衡水桃城区一项目为超容锂电混合储能试点。作为全国率先建

查看详情
