100MW/400MWh!玉门大唐独立储能项目一期工程加快建设
玉门大唐独立储能项目是酒泉市“十五五”开局之年新能源领域的重点标杆工程,总规模200MW/800MWh,分两期建设。目前一期工程(100MW/400MWh)正全力推进,已完成基础开挖,进入混凝土浇筑关键阶段。项目采用磷酸铁锂储能系统、高效液冷温控及预制舱式模块化工艺,规划建设80个电池舱和20个升压变流一体舱,并配套330千伏昌西变电站扩建工程。其核心功能是

核心摘要
玉门大唐独立储能项目是酒泉市“十五五”开局之年新能源领域的重点标杆工程,总规模200MW/800MWh,分两期建设。目前一期工程(100MW/400MWh)正全力推进,已完成基础开挖,进入混凝土浇筑关键阶段。项目采用磷酸铁锂储能系统、高效液冷温控及预制舱式模块化工艺,规划建设80个电池舱和20个升压变流一体舱,并配套330千伏昌西变电站扩建工程。其核心功能是
抢抓项目建设黄金期,聚力发展绿色新能源。连日来,玉门大唐独立储能项目一期工程施工建设如火如荼,建设者们铆足干劲赶工期、抢进度,全速推进项目建设,助力全市能源产业绿色低碳转型。

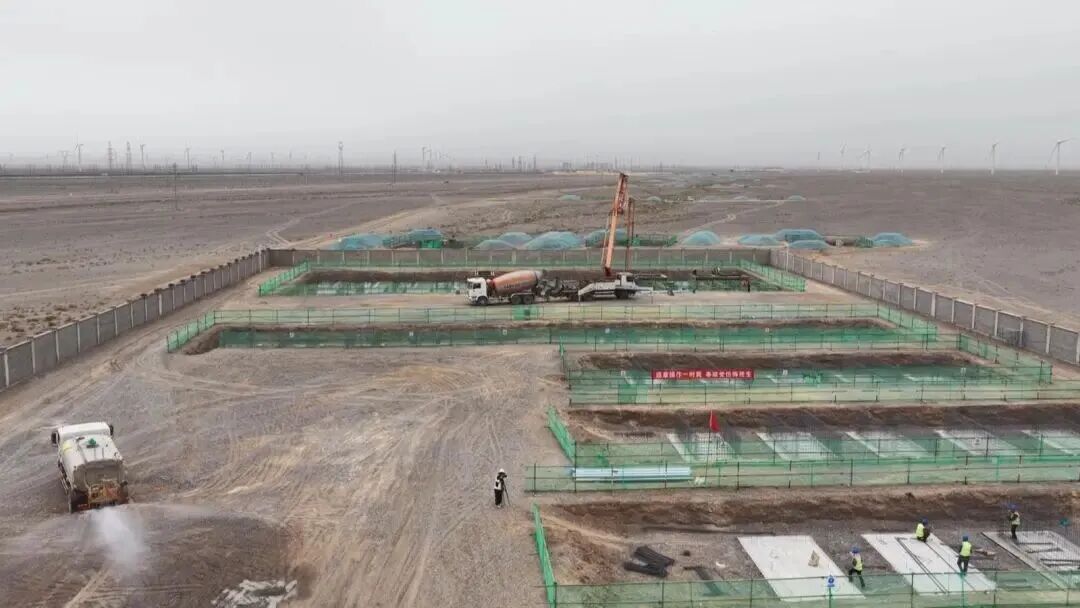

玉门大唐独立储能项目于今年4月正式开工建设,项目开工以来,施工团队科学规划施工方案、细化建设节点,统筹调配人力、机械、物料等各类资源,全方位保障项目高效推进。目前,项目已顺利完成主体工程基础开挖工作,全面进入混凝土浇筑关键施工阶段,各工序衔接紧密、高效运转,建设节奏稳步有序。

“施工现场现有人员90人左右,施工机械20余台,我们重点从人员、机械、材料设备全方面抓实进度管控,高峰期增派作业人员,实行轮班作业,保障现场施工进度。”项目副经理杨升介绍。

作为“十五五”开局之年河西地区新能源领域重点标杆项目,也是酒泉市推动新能源产业高质量发展的核心载体,玉门大唐独立储能项目总规模达200MW/800MWh,采用分两期模式建设。其中正在加速建设的一期工程规模为100MW/400MWh,规划安装80个电池舱、20个升压变流一体舱,配套建设330千伏昌西变5号主变扩建间隔工程。

项目建设采用行业先进的磷酸铁锂储能系统,搭配高效液冷温控技术,同时运用预制舱式模块化安装工艺,大幅提升施工效率与工程标准化水平,兼顾建设速度、工程质量与设备运行安全性。该项目的核心功能在于精准存储风电、光伏等间歇性新能源电力,在用电高峰期平稳并网送电,有效破解新能源消纳难题,全方位提升区域电网调峰、调频能力,增强电网供电稳定性与可靠性。

大唐甘肃发电有限公司河西分公司总工程师王宝表示,“项目建成投运后,将有效提升区域的电网调峰能力,为酒泉市打造新能源产业高地、助力陇原经济社会高质量发展注入强劲动能。下一步,将继续以实干笃行推进项目建设与运营,深耕储能领域,以优质项目赋能地方发展,全力书写‘十五五’开局之年新能源产业发展的新篇章。”
