河北尚义抽水蓄能电站首台(1号)机组于6月14日完成全部启动调试和涉网试验,正式进入为期15天的考核试运行。该电站是张家口市首座抽水蓄能电站,2019年9月开工,总装机容量1400兆瓦,安装4台350兆瓦可逆式水泵水轮机,设计年发电量约15.4亿千瓦时。此前,1号机组已于3月25日成功实现水泵工况抽水运行,验证了双向双工况稳定运行能力;后续并网试验各项性能指

康炜邺2026/6/18 09:22:46
尚义抽水蓄能电站首台机组进入考核试运行

核心摘要

河北尚义抽水蓄能电站首台(1号)机组于6月14日完成全部启动调试和涉网试验,正式进入为期15天的考核试运行。该电站是张家口市首座抽水蓄能电站,2019年9月开工,总装机容量1400兆瓦,安装4台350兆瓦可逆式水泵水轮机,设计年发电量约15.4亿千瓦时。此前,1号机组已于3月25日成功实现水泵工况抽水运行,验证了双向双工况稳定运行能力;后续并网试验各项性能指

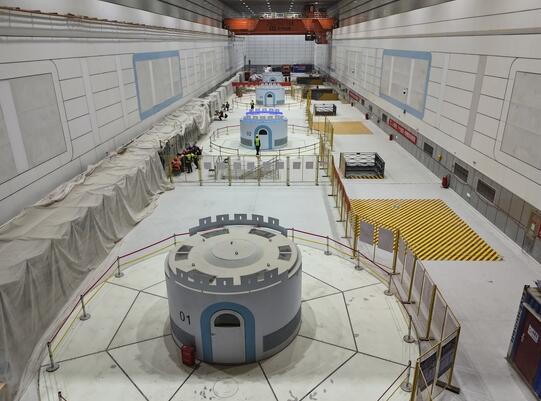

6月14日,河北尚义抽水蓄能电站首台(1号)机组顺利完成各项启动调试、涉网试验项目后,正式进入为期15天的考核试运行。

尚义抽水蓄能电站是张家口市首个抽水蓄能电站,于2019年9月正式开工建设。电站安装4台单机容量350兆瓦的立轴单级混流可逆式水泵水轮机,总装机容量1400兆瓦,额定发电水头449米,设计年发电量约15.4亿千瓦时。

自首台机组核心部件安装完成并进入调试阶段以来,项目团队紧锣密鼓推进各项工作。3月25日,1号机组首次“水泵工况”抽水运行圆满成功,标志着机组已全面具备双向、双工况稳定运行能力。随后的发电并网试验中,机组各项性能指标均达到设计要求,为按期进入考核试运行奠定了坚实基础。

15天考核运行结束,尚义抽水蓄能电站首台机组将正式投入商业运行,这座矗立在冀北高原的能源重器将为京津冀地区源源不断地输送绿色动能。

建设过程中,项目建设者扎根深山,发扬精益求精的工匠精神,以高标准、严要求扎实推进机组安装与调试各项工作。项目部先后开展水淹厂房综合应急演练,持续完善应急预案,为机组安全稳定试运行筑牢坚实屏障。目前,其他3台机组的安装调试工作正在同步推进,按计划将于2026年全部投产发电。

电站建成后承担京津及冀北电网调峰、填谷、调频、调相和紧急事故备用等任务,对保障首都供电安全、优化区域电网结构、促进新能源消纳、助力实现“双碳”目标具有重大意义。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:水电四局

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

河南辉县九峰山抽水蓄能电站主厂房首台300吨桥机主梁顺利吊装就位

9月7日,河南辉县九峰山抽水蓄能电站主厂房首台300吨桥机主梁顺利吊装就位。主厂房桥机是地下厂房机组安装和检修的核心起重设备。九峰山电站共配置两台300吨桥机,均采用双小车双梁结构,跨度24米,主钩额定起重量300吨、副钩额定起重量80吨,单根主梁(含附件)重40吨。项目建设阶段,桥机主要承担发电机组转子、转轮等重大部件的卸车、转运及精准就位安装任务。地下厂

查看详情

两河口混合式抽水蓄能电站首台机组蜗壳座环顺利通过验收

近日,东方电机为两河口混合式抽水蓄能电站研制的首台机组蜗壳座环达到用户制定的卓越机电标准,顺利通过验收。本次验收由雅砻江流域水电开发有限公司、中国电建集团北京勘测设计研究院有限公司·中国水利水电建设工程咨询北京有限公司联合体、中国电建水电十四局·五局·成都院雅砻江两河口混合式抽水蓄能电站设计施工总承包联合体、四川二滩建设咨询有限公司共同见证。作为按照用户卓越

查看详情

喜报!广州公司新海储能电站顺利通过168小时满负荷试运行

广州公司新海储能电站顺利通过168小时满负荷运行2026年9月6日11时18分,随着最后一项性能指标检测合格,广州公司新海储能电站圆满完成168小时满负荷试运行,正式转入商业运营阶段。这标志着该项目建设取得决定性成果,为后续高质量投产运营奠定了坚实基础。项目介绍新海储能电站于2025年10月9日开工建设,投产后将有效提升区域电网调峰调频能力,提高新能源消纳水
