最多30GW!湖南启动“十五五”风、光项目入库申报

湖南启动“十五五”风电及集中式光伏项目申报,总规模上限3000万千瓦。明确排除“千乡万村驭风行动”、老旧改造、分散式风电及220千伏屋顶光伏等项目。强调消纳条件、电网接入与经济性,优先支持共用送出工程、升压站等集约化项目。投资主体由市州一个月内确定并上报。

肖舟2026/6/16 09:04:51
最多30GW!湖南启动“十五五”风、光项目入库申报

核心摘要

湖南启动“十五五”风电及集中式光伏项目申报,总规模上限3000万千瓦。明确排除“千乡万村驭风行动”、老旧改造、分散式风电及220千伏屋顶光伏等项目。强调消纳条件、电网接入与经济性,优先支持共用送出工程、升压站等集约化项目。投资主体由市州一个月内确定并上报。

近日,湖南省发展和改革委员会发布关于开展全省“十五五”风电和集中式光伏发电项目申报入库工作的通知。通知指出,拟定项目库规模不超过3000万千瓦。

申报范围

风电项目:“十五五”期间拟新开工的风力发电项目(含已废止的“十四五”项目且“十五五”拟继续开发的),其中“千乡万村驭风行动”、老旧风电场改造、分散式风电项目不纳入本次申报范围。

集中式光伏发电项目:“十五五”期间拟新开工的、除《湖南省分布式光伏发电开发建设管理实施细则》定义的分布式光伏以外的光伏发电项目(含已废止的“十四五”项目且“十五五”拟继续开发的),其中与公共电网连接点为220千伏的屋顶光伏发电项目不纳入本次申报范围。

申报要求

项目应有明确的建设规模和选址范围,不涉及影响项目开发的敏感因素。项目应该具有经济开发价值,具备良好的电网接入和消纳条件,重点支持消纳条件好、通过集成融合等方式落实了消纳渠道的项目,以及共用已建在建送出工程、升压站、道路的项目。原则上风电项目须设立拉线桁架式测风塔等并开展6个月以上的测风。

内容还指出,项目清单审定后,采取“省级统筹方向、市州落实主体”的原则,由市州按照煤新联营、支持重点产业和民营企业、落实省政府批复的湖南能源集团组建方案等要求,在一个月内向湖南省发改委上报确定的投资主体。其中,前期工作比较深入,且选址范围没有较大调整的“十四五”已废止项目,纳入“十五五”项目库后,原则上应由原投资主体继续开发。

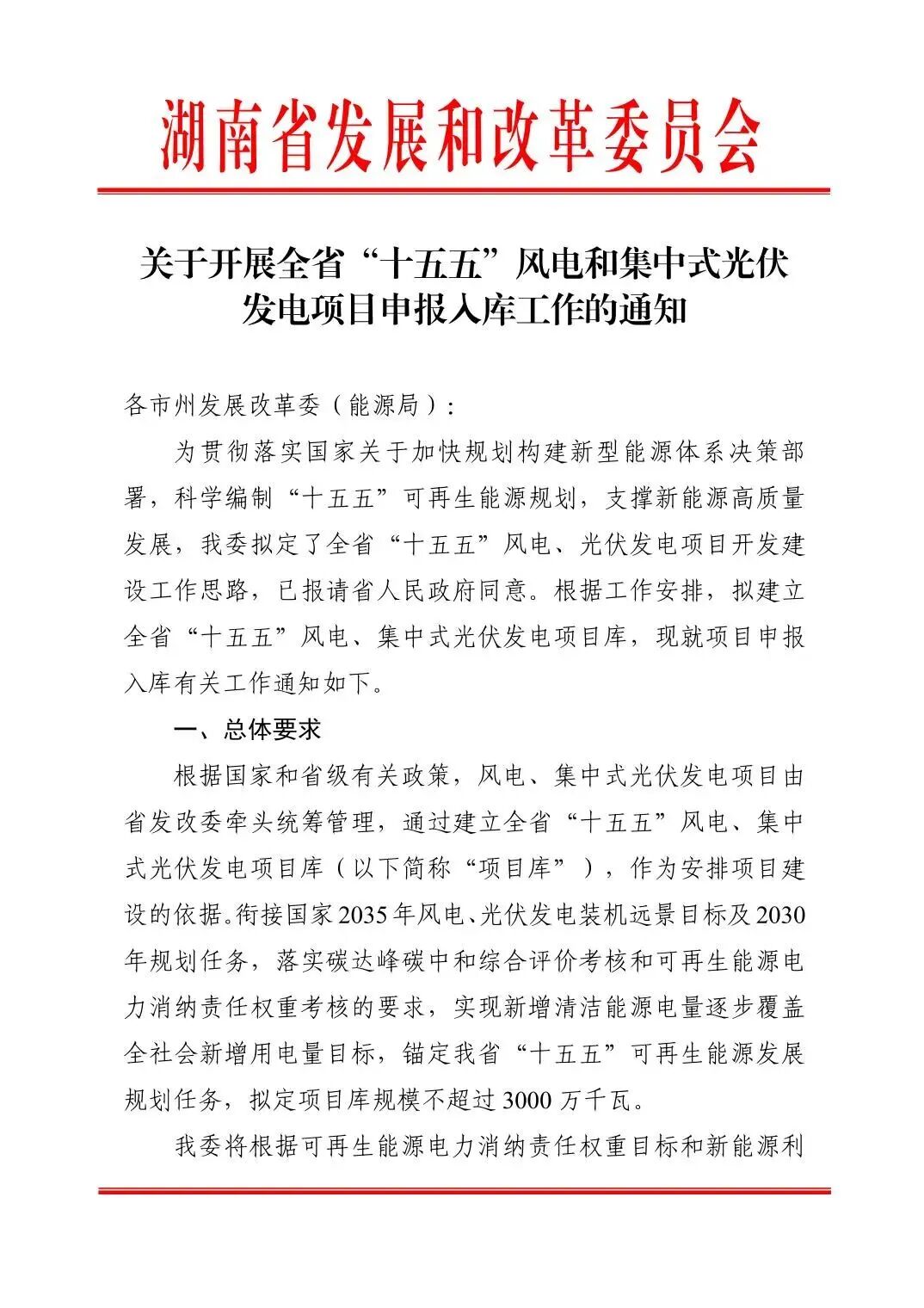

详情如下:














绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:湖南省发改委

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

湖北下发“十五五”能源体系新规:风、光新增约30GW

《湖北省新型能源体系建设“十五五”规划》是湖北面向2026—2030年能源发展的纲领性文件。规划以支撑中国式现代化和碳达峰碳中和目标为背景,聚焦建成清洁低碳、安全高效、智能协同的新型能源体系。核心目标包括:到2030年,全省发电总装机达1.9亿千瓦,可再生能源装机超1.3亿千瓦(占70%),其中风电光伏新增约30GW;煤炭石油消费实现达峰;新型电力系统初步成

查看详情

姚安县行政审批局关于光禄光伏发电项目(一期)水土保持方案报告书拟审批公示

姚安县行政审批局拟对光禄光伏发电项目(一期)的水土保持方案报告书进行审批,并于2026年10月13日至19日开展审批前公示。该项目位于姚安县太平镇白石地村委会和栋川镇仁和村委会,属新建光伏发电工程,直流装机容量43.3384MW,交流总装机容量35MW,主要建设内容包括14个光伏子阵、箱逆变单元、8.092公里集电线路(含直埋与架空段)、7.15公里场内道路

查看详情

河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见发布

河北省发改委于2026年10月10日印发《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》,旨在规范新能源项目共用工程管理,保障公平、安全、高效并网。文件明确共用工程界定标准,要求在项目谋划阶段由省级电网企业协同核定接入条件,并以经济性最优原则确定共用范围;对存量工程,由省级电网核定富余容量,承建主体须按规则向符合条件的新项目开放接入,违诺者将被

查看详情
