浙江常山电网储能项目火热施工中

浙江常山何家乡50MW/100MWh电网侧储能项目近日正式开工,是衢州绿色产业聚集区常山片区重点建设的电化学储能电站。项目采用EPC总承包模式,当前正推进土建施工,包括钢筋加工、模板支护、场地开挖等;计划9月底基本完成土建,12月底前具备并网条件。电站配置18座储能电池舱和9座变流升压一体机舱,并新建110千伏升压站,通过T接方式接入现有电网。其核心功能为“

康炜邺2026/6/13 10:12:05
浙江常山电网储能项目火热施工中

核心摘要

浙江常山何家乡50MW/100MWh电网侧储能项目近日正式开工,是衢州绿色产业聚集区常山片区重点建设的电化学储能电站。项目采用EPC总承包模式,当前正推进土建施工,包括钢筋加工、模板支护、场地开挖等;计划9月底基本完成土建,12月底前具备并网条件。电站配置18座储能电池舱和9座变流升压一体机舱,并新建110千伏升压站,通过T接方式接入现有电网。其核心功能为“

近日,浙江省常山县何家乡50MW/100MWh电网侧储能项目顺利开工,助力我县新型电力系统建设迈出新步伐。

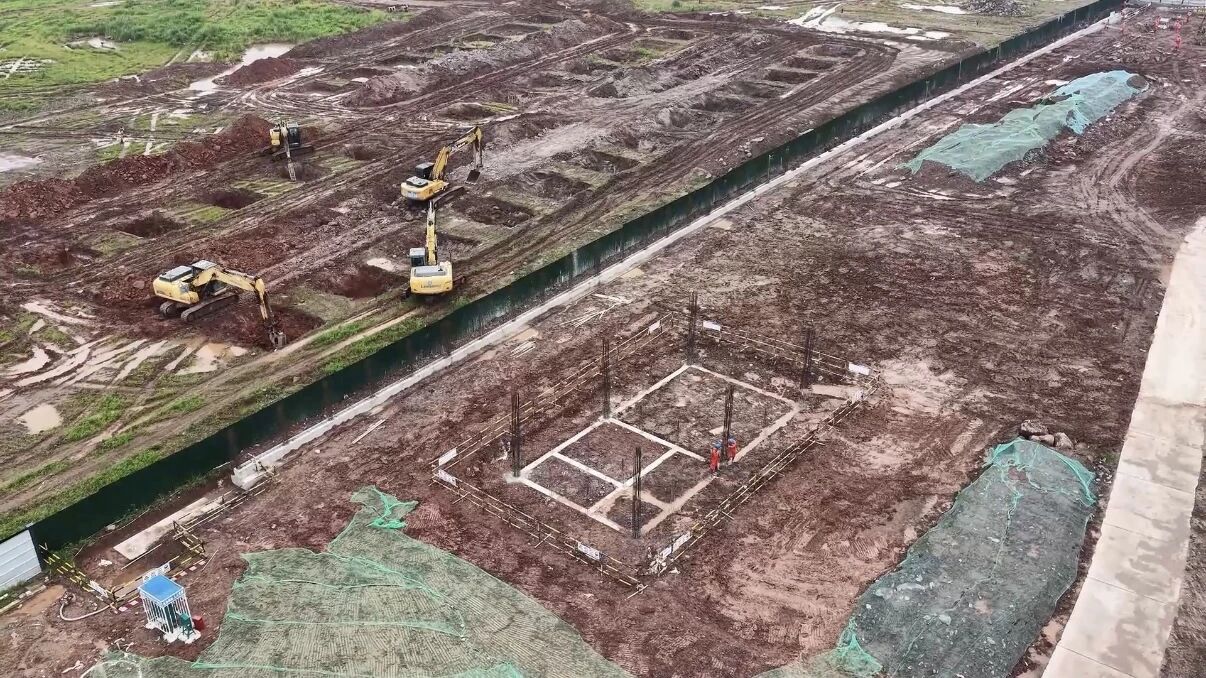

记者在项目施工现场看到,工人们正紧张有序地进行钢筋加工、绑扎作业,模板支护、现场放样、场地开挖等工作。“这个储能站相当于电网的‘大型充电宝’。”浙江省常山县何家乡50MW/100MWh电网侧储能项目工程施工项目经理王刚介绍,“低谷时充电储能、高峰时放电补能,既能保障电网安全稳定运行,又能促进清洁能源消纳,助力节能减排。工程采用EPC总承包模式,目前正在进行土建施工。”

据悉,该项目位于衢州绿色产业聚集区常山片区,是一座电网侧电化学储能电站,配置18座储能电池舱、9座变流升压一体机舱,配套新建110千伏升压站,通过110千伏线路T接至现有电网线路并网。项目建成后,兼具电网调峰、调频、调压等多重功能,可灵活响应电网需求,破解迎峰度夏痛点,预计年调度电量达3000万千瓦时,年收益超700万元,每年减少二氧化碳排放约1.6万吨。

“计划9月底前基本完成土建,随后陆续开展设备安装和设备调试,12月底前具备并网条件。”王刚表示,该项目的落地,不仅将为常山电网提供灵活的调节能力,更将实现经济效益与生态效益双赢,为我县绿色低碳发展注入新动能。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:常山发布

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

石嘴山市发展和改革委员会关于调整石嘴山市2026年度电网侧电化学储能项目建设清单的公示

石嘴山市发展和改革委员会发布公示,对2026年度电网侧电化学储能项目建设清单进行调整。本次调整的核心内容是将石嘴山市格得能源科技有限公司拟建的磷酸铁锂电池储能电站项目调出建设清单。该项目原规划储能规模为250兆瓦/1000兆瓦时(即功率250MW、容量1000MWh),属大规模电网侧电化学储能设施。调整后,该项目建设不再纳入石嘴山市2026年度电网侧储能统一

查看详情

宁夏再清储能项目!石嘴山250MW项目调出2026电网侧储能清单

宁夏持续加强电网侧储能项目动态管理,继8月清退中卫市两个合计1160MW/2320MWh的未开工项目后,9月8日石嘴山市格得能源250MW/1000MWh储能项目亦被调出2026年度建设清单,三项目累计调出规模达1410MW/3320MWh。依据宁夏发改委《关于进一步规范2026年电网侧电化学储能项目管理的通知》,清单内项目须在公示后6个月内实质性开工、12

查看详情

2GW/8GWh!青海2026最大规模网侧储能竞配来袭

青海省发改委于2026年9月3日启动2026年第一批电网侧独立新型储能项目竞争性配置工作,总规模达200万千瓦(2GW),配套储能容量800万千瓦时(8GWh),要求放电时长不低于4小时。项目纯属电网侧独立建设,不绑定风电、光伏等新能源资源,共划分为5个标段,分别位于昆仑山、托素、海西、塔拉和红旗5座750千伏变电站,单标段规模为20万至60万千瓦不等。竞配

查看详情
