山西省已建成25座独立储能电站,总装机容量达315.98万千瓦,形成支撑新型电力系统的绿电“调节网”与“稳定器”。自2023年10月首座投运以来,24座新站于不到三年内密集落地,其中临汾儒安储能电站于2024年4月提前5个月投运。在“双碳”目标驱动下,独立储能作为“网—源—荷—储”系统关键环节,显著提升电网稳定性、新能源消纳能力与供电安全水平。国网山西电力及

康炜邺2026/6/3 17:08:04

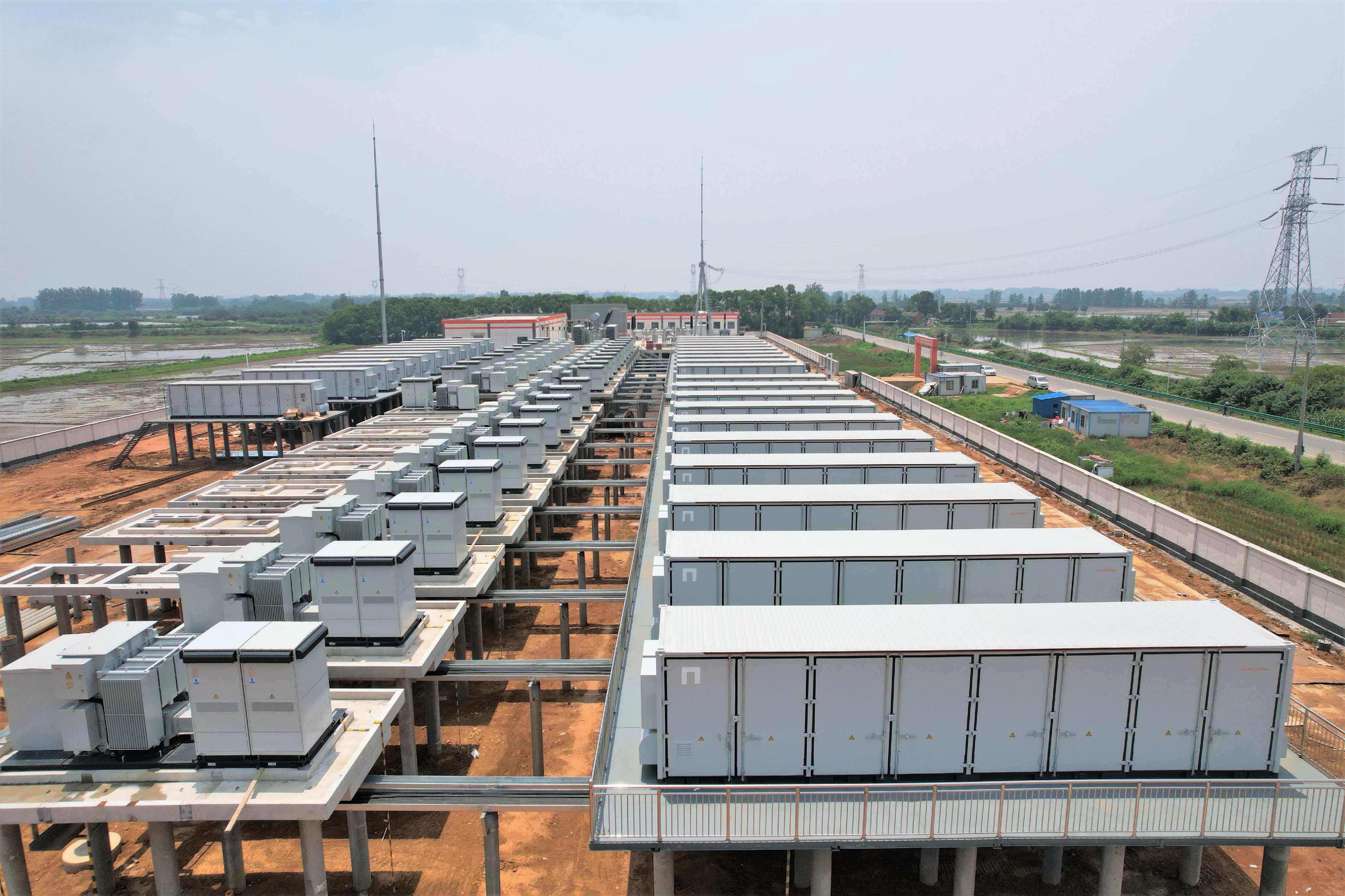

山西省25座独立储能电站织就绿电“调节网”

核心摘要

山西省已建成25座独立储能电站,总装机容量达315.98万千瓦,形成支撑新型电力系统的绿电“调节网”与“稳定器”。自2023年10月首座投运以来,24座新站于不到三年内密集落地,其中临汾儒安储能电站于2024年4月提前5个月投运。在“双碳”目标驱动下,独立储能作为“网—源—荷—储”系统关键环节,显著提升电网稳定性、新能源消纳能力与供电安全水平。国网山西电力及

315.98万千瓦总容量——我省25座独立储能电站交出的最新“成绩单”。4月14日,随着临汾融临储能科技有限公司220千伏儒安储能电站提前5个月建成投运,山西省独立储能电站建设再提速。从2023年10月首座投运至今,不到三年时间,24座新站接连落成,总容量突破300万千瓦,为全省新型电力系统织就绿电“调节网”、构筑强劲“稳定器”。

实现“双碳”目标,能源是主战场,电力是主力军。在“双碳”目标引领下,构建以新能源为主体的新型电力系统成为能源转型的核心任务。独立储能电站是“网—源—荷—储”新型电力系统的重要组成部分,它对于增强电网稳定性、保障电力供应安全、提高新能源利用率、推动绿色转型等都具有十分重要的作用。国网山西省电力有限公司高度重视独立储能电站发展,在并网接入、配套建设和电力调度等各方面尽力支持、尽心服务、全方位护航,确保了独立储能电站项目快速推进。

儒安储能电站是今年我省投运的大型独立储能项目之一。为强化服务工作,从2024年5月接到用电报装申请开始,临汾供电公司就安排专人对接,全程跟踪项目进展情况,积极落实项目施工用电,提前做好220千伏飞虹变电站改造,增加5个进出间隔,满足项目接入需要。

为进一步提高服务质量和办事效率,更好地服务全市重点项目和用电客户,2025年10月,临汾供电公司创造性地进行机构改革,率先在全省将原市场及大客户中心与城区中心、城东供电所合署,更名为“获得电力”服务中心。该中心主任孙志华介绍说:“几个月来,服务中心全力开展物资协调和施工保障,先行加快配套项目建设,多次对接省、市调控中心调整检修计划,协助客户做好并网前的各项测试,切实做到了电等项目。”

经测算,这25座独立储能电站平均每天可在午间光伏大发或夜间风电充沛时存储低价绿电630万千瓦时,在早晚高峰用电紧张时释放电能,按每个居民家庭平均每天高峰用电2小时、用电量8千瓦时计算,可满足78.7万户居民高峰用电需求;每年可存储低价绿电23.06亿千瓦时,在高峰用电紧张期释放;每年可节约标煤69.66万吨,减少二氧化碳排放189.83万吨。在保障电力供应、提高新能源利用率的同时,有效平抑新能源出力的随机性与波动性,保证电网安全可靠运行。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:山西日报

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

果下喀什地区疏附县20万千瓦/80万千瓦时构网型电化学独立储能电站项目EPC总承包中标候选人公示

果下喀什地区疏附县20万千瓦/80万千瓦时构网型电化学独立储能电站项目于10月25日公示EPC总承包中标候选人。该项目拟建于疏附县,总用地约65亩,设计储能容量为200MW/800MWh,采用磷酸铁锂储能电池技术,单体电芯容量314Ah,并配备液冷系统。工程内容包括40套20英尺变流升压一体集装箱、160套储能电池集装箱及一座配套升压站,建成后将就近接入国家

查看详情

赣州经开区燕丰200MW/400MWh独立储能电站项目EPC总承包工程中标候选人公示

赣州经开区燕丰独立储能电站项目EPC总承包工程于10月22日公示中标候选人,第一候选人为中国水利水电第十六工程局有限公司、中国电建集团福建省电力勘测设计院有限公司与江苏万帮太乙科技股份有限公司组成的联合体,投标报价约3.93亿元,折合单价0.9835元/Wh。该项目位于赣州经济技术开发区蟠龙镇杨坑村工业预留地,本期建设规模为100MW/200MWh磷酸铁锂电

查看详情
