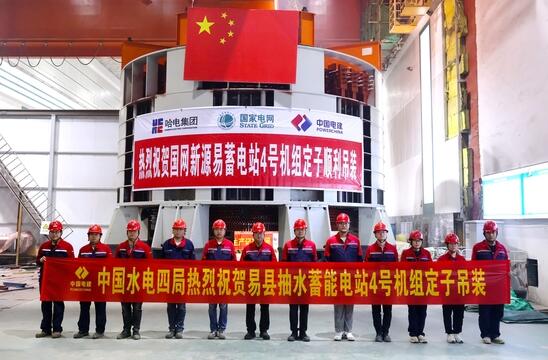

河北易县抽水蓄能电站4台机组定子全部吊装完成

河北易县抽水蓄能电站位于河北省保定市易县,总装机容量120万千瓦,安装4台单机30万千瓦可逆式机组,以500千伏线路接入河北南部电网,承担调峰、填谷、调频、调相及事故备用等重要功能。5月26日,4号机组定子成功吊装就位,标志着全部4台机组定子安装圆满完成,为后续转子吊装和机组总装奠定基础。定子作为能量转换核心部件,安装精度要求极高;4号机定子铁心圆柱度仅0.

康炜邺2026/5/29 09:54:12
河北易县抽水蓄能电站4台机组定子全部吊装完成

核心摘要

河北易县抽水蓄能电站位于河北省保定市易县,总装机容量120万千瓦,安装4台单机30万千瓦可逆式机组,以500千伏线路接入河北南部电网,承担调峰、填谷、调频、调相及事故备用等重要功能。5月26日,4号机组定子成功吊装就位,标志着全部4台机组定子安装圆满完成,为后续转子吊装和机组总装奠定基础。定子作为能量转换核心部件,安装精度要求极高;4号机定子铁心圆柱度仅0.

5月26日,国网新源河北易县抽水蓄能电站最后一台(4号)机组定子吊装就位,标志着电站4台机组定子吊装工作全部圆满完成,为后续转子吊装及机组总装奠定了坚实基础。

河北易县抽水蓄能电站位于河北省保定市易县境内,主要建筑物由上水库、输水系统、地下厂房及开关站、下水库等部分组成。电站设计安装4台单机30万千瓦可逆式水泵水轮发电机组,总装机容量120万千瓦,以500千伏线路接入河北南部电网,承担调峰、填谷、调频、调相及事故备用等功能。中国水电四局承担电站整体施工任务。

定子是发电机组能量转换的核心部件,由机座、铁心、绕组三大部分构成,其安装精度直接影响机组长期运行的稳定性和效率。4号机组定子铁心叠装完成后,圆柱度仅0.29毫米,波浪度控制在2毫米以内,一次性通过了铁心磁化、整体耐压等电气试验,所有安装数据均优于行业标准和制造厂要求,实现了“零缺陷、零返工”目标。

4号机组定子外径8660毫米,机座高度4150毫米,与定子支墩组合后总高5710毫米,起吊重量约370吨,含吊具整体起吊重量达472.6吨。面对大型部件吊装高风险挑战,项目团队科学优化吊装方案,严格落实安全技术交底,精准规划吊装路径,实施全过程实时监控,最终定子平稳、精确落入预定位置,一次成功。

据悉,4月30日,电站2号机组顺利完成15天试运行,正式投产发电。目前,项目团队正全力推进3号机组调试、4号机组转子吊装及总装调试工作,确保按期实现全面投产发电目标。

河北易县抽水蓄能电站年设计发电量18.07亿千瓦时,建成后可满足约220万居民一年用电需求,每年节约标煤约12.6万吨、减排二氧化碳21.3万吨,有力助推能源结构优化与“双碳”目标落地。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:水电四局

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

河南辉县九峰山抽水蓄能电站主厂房首台300吨桥机主梁顺利吊装就位

9月7日,河南辉县九峰山抽水蓄能电站主厂房首台300吨桥机主梁顺利吊装就位。主厂房桥机是地下厂房机组安装和检修的核心起重设备。九峰山电站共配置两台300吨桥机,均采用双小车双梁结构,跨度24米,主钩额定起重量300吨、副钩额定起重量80吨,单根主梁(含附件)重40吨。项目建设阶段,桥机主要承担发电机组转子、转轮等重大部件的卸车、转运及精准就位安装任务。地下厂

查看详情

两河口混合式抽水蓄能电站首台机组蜗壳座环顺利通过验收

近日,东方电机为两河口混合式抽水蓄能电站研制的首台机组蜗壳座环达到用户制定的卓越机电标准,顺利通过验收。本次验收由雅砻江流域水电开发有限公司、中国电建集团北京勘测设计研究院有限公司·中国水利水电建设工程咨询北京有限公司联合体、中国电建水电十四局·五局·成都院雅砻江两河口混合式抽水蓄能电站设计施工总承包联合体、四川二滩建设咨询有限公司共同见证。作为按照用户卓越

查看详情

云浮水源山抽水蓄能电站自流排水洞实现全线贯通

2026年9月8日上午,随着最后一循环开挖作业顺利完成,云浮水源山抽水蓄能电站自流排水洞实现全线贯通。 自流排水洞全长2406.4m,隧洞净宽2.8m、净高3.0m,为电站地下洞室群中长度最长的关键隧洞工程。该工程于2023年3月4日正式进洞施工,历经三年零六个月、1200余个日夜的连续攻坚,最终圆满完成全线开挖任务。 该隧洞主要承担地下厂房及输水系统等核心

查看详情
