河北易县抽水蓄能电站3号机组倒送电圆满完成

5月10日,由机电安装分局承建的国网新源河北易县抽水蓄能电站3号机组主变倒送电顺利完成,为机组后续启动调试及投产发电奠定坚实基础。截至目前,电站1号、2号机组已投产发电,3号机组全面进入调试阶段,4号机组安装工作正有序推进。易县抽水蓄能电站设计安装4台单机30万千瓦可逆式水泵水轮发电机组,总装机容量120万千瓦,以500千伏线路接入河北南部电网,承担调峰、填

康炜邺2026/5/13 11:01:43
河北易县抽水蓄能电站3号机组倒送电圆满完成

核心摘要

5月10日,由机电安装分局承建的国网新源河北易县抽水蓄能电站3号机组主变倒送电顺利完成,为机组后续启动调试及投产发电奠定坚实基础。截至目前,电站1号、2号机组已投产发电,3号机组全面进入调试阶段,4号机组安装工作正有序推进。易县抽水蓄能电站设计安装4台单机30万千瓦可逆式水泵水轮发电机组,总装机容量120万千瓦,以500千伏线路接入河北南部电网,承担调峰、填

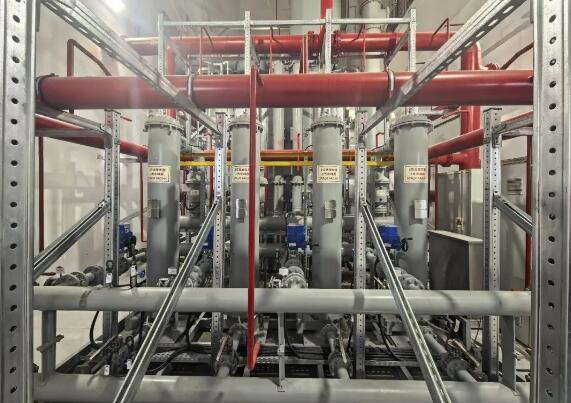

5月10日,由机电安装分局承建的国网新源河北易县抽水蓄能电站3号机组主变倒送电顺利完成,为机组后续启动调试及投产发电奠定坚实基础。

“倒送电”是从电网向电站反向送电,旨在检验送出线路、主变压器、GIS设备等关键电气系统运行性能。在3号机组主变倒送电过程中,项目团队严格遵循技术规范与安全规程,联合业主、监理及设备厂家开展多轮前置检查,精准执行冲击合闸试验等各项操作,实时监测数据动态,经全面验证,全部设备运行稳定,技术指标均符合设计标准,实现一次性受电成功。

截至目前,电站1号、2号机组已投产发电,3号机组全面进入调试阶段,4号机组安装工作正有序推进。项目将加速推进剩余机组调试与投产工作,全力冲刺2026年全容量投产发电目标。

易县抽水蓄能电站设计安装4台单机30万千瓦可逆式水泵水轮发电机组,总装机容量120万千瓦,以500千伏线路接入河北南部电网,承担调峰、填谷、调频、调相及事故备用等功能。电站年设计发电量18.07亿千瓦时,建成后可满足约220万居民一年用电需求,每年节约标煤约12.6万吨、减排二氧化碳21.3万吨,有力助推能源结构优化与“双碳”目标落地。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:四局机电

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

始发!新疆最大抽水蓄能电站建设全面提速

10月25日,中铁装备3.53米超小转弯TBM在新疆若羌抽水蓄能电站自流排水洞成功始发,系南疆首个、新疆在建最大抽蓄项目关键进展。设备专为高硬花岗岩、断层破碎带及戈壁恶劣环境定制,具备强适应性与智能控制能力,助力打造西北新型电力系统核心储能枢纽。

查看详情

两河口抽蓄下库闸门及拦污栅制造全面启动

两河口混合式抽水蓄能电站是全球在建规模最大的同类电站,其金属结构制造对引水系统与机组运行安全至关重要。由公司第一水工机械厂承担的上、下库闸门及拦污栅制造任务正有序推进:上库部分已进入交付收尾阶段;随着首批不锈钢复合钢板于10月20日提前10天到厂,下库制造全面启动,实现“上库收尾、下库开工”的平稳转序。该复合钢板采用“碳钢基材+4毫米不锈钢覆层”双层结构,兼

查看详情
