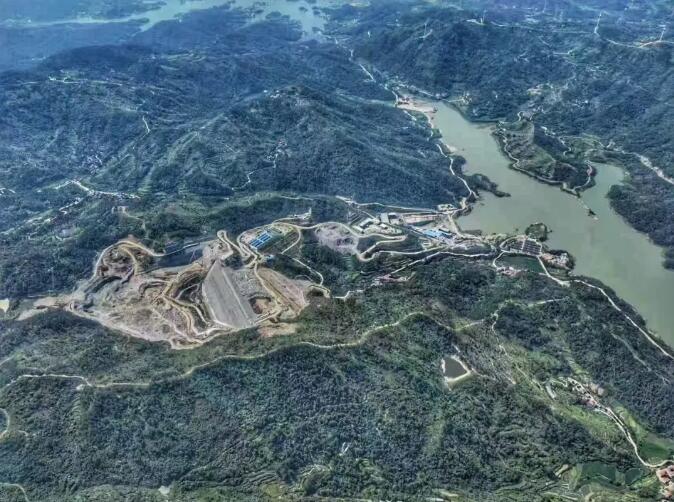

中广核团风魏家冲抽蓄项目首台机组发电机转子完成吊装

5月4日,中广核自主开发建设的首个抽蓄项目——中广核团风魏家冲抽水蓄能项目首台机组发电机转子顺利完成吊装,为项目首台机组进入总装冲刺阶段打下坚实基础。当前,该项目正处于机电设备安装高峰期,发电电动机、水泵水轮机、球阀及辅助系统等主体安装工程已全面铺开、多点并行。

康炜邺2026/5/7 09:59:38
中广核团风魏家冲抽蓄项目首台机组发电机转子完成吊装

核心摘要

5月4日,中广核自主开发建设的首个抽蓄项目——中广核团风魏家冲抽水蓄能项目首台机组发电机转子顺利完成吊装,为项目首台机组进入总装冲刺阶段打下坚实基础。当前,该项目正处于机电设备安装高峰期,发电电动机、水泵水轮机、球阀及辅助系统等主体安装工程已全面铺开、多点并行。

5月4日,中广核自主开发建设的首个抽蓄项目——中广核团风魏家冲抽水蓄能项目首台机组发电机转子顺利完成吊装,为项目首台机组进入总装冲刺阶段打下坚实基础。

该项目发电机转子外径5.82米、本体高度2.33米,现场装配后整体圆柱度严控在0.22毫米以内,偏心度小于0.10毫米,连同吊具总重量达290吨,是本项目单体吊重最大的部件。转子吊装作业需精准穿过单边仅8毫米的狭小间隙,对现场精准作业施工提出高标准及严要求。在项目公司及各参建单位周密安排及密切配合下,最终实现零磕碰、零偏差,一次精准平稳就位。

当前,该项目正处于机电设备安装高峰期,发电电动机、水泵水轮机、球阀及辅助系统等主体安装工程已全面铺开、多点并行。项目公司干部员工坚守一线,统筹工程进度与安全生产两手抓,细化每日施工组织安排,紧盯关键工序及重点环节,确保项目稳步有序向前推进。

作为湖北省能源发展“十四五”期间规划重大建设项目,该项目由上水库、下水库、输水发电系统构成,总装机容量29.8万千瓦,安装2台单机容量14.9万千瓦的可逆式水泵水轮发电机组,计划于2026年实现全容量投产发电,对优化区域能源结构、保障电网安全稳定运行、促进地方经济社会发展具有重要意义。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:中国广核集团

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

【南方公司】广西钦州抽蓄项目岩锚梁混凝土浇筑完成

广西钦州抽水蓄能电站地下厂房岩锚梁混凝土于10月6日全部浇筑完成。该项目位于钦州市灵山县,总装机容量1200兆瓦,安装4台机组,主要建设内容包括引水系统、地下厂房系统和尾水系统等。作为平陆运河经济带的重要配套电源,项目建成后将显著提升区域电力负荷调节能力。施工过程中,针对岩锚梁高空作业点多、面广、风险高的特点,项目部持续优化专项施工方案,逐级压实安全责任链条

查看详情

平江抽水蓄能电站尾闸室3号机组事故闸门吊装完成

10月9日,水电八局机电公司顺利完成湖南平江抽水蓄能电站尾闸室3号机组事故闸门吊装作业。该闸门为平面滑动钢闸门,总重约47.4吨,分两节运抵现场后组装,由80吨桥机精准吊装就位。至此,尾闸室4扇事故闸门已安装3扇,完成进度达75%,为年底完成全部尾水金属结构安装奠定基础。项目部通过周密组织运输、洞内翻身、入槽就位等环节,强化技术交底、全过程旁站监督及多工种协

查看详情
