南网储能惠州中洞抽水蓄能电站业主营地封顶

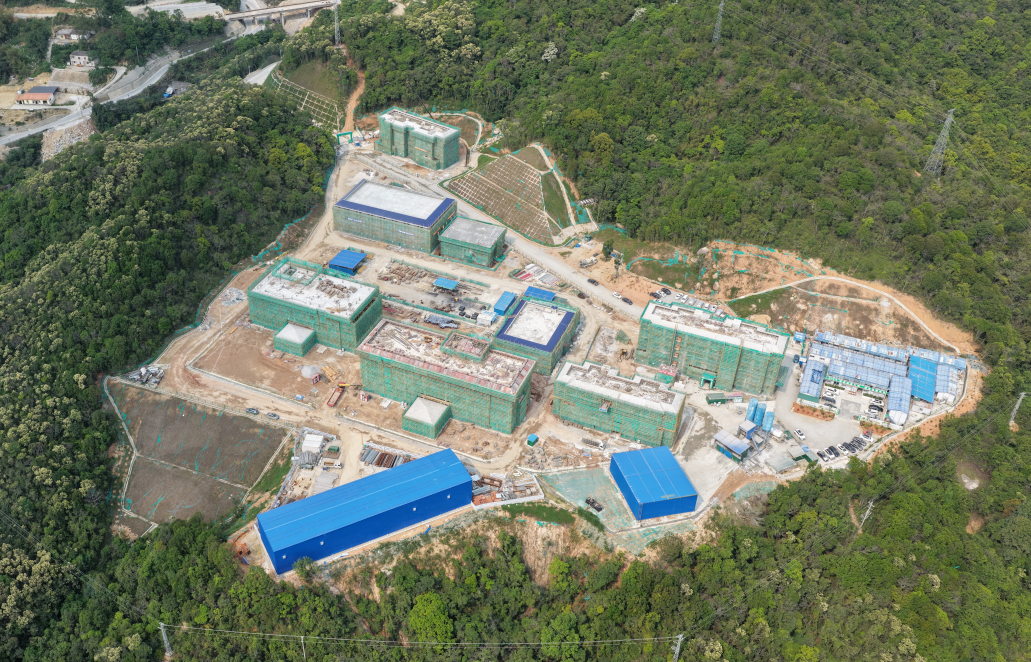

2026年4月16日,广东惠州中洞抽水蓄能电站业主营地所有单体建筑实现全面封顶,至此营地主体工程圆满完工,项目建设正式迈入室内装修及设备安装阶段。此次全面封顶为后续建设运维人员的入驻、办公及生活配套提供了坚实基础,对保障项目高效推进具有重要意义。据悉,中洞业主营地自2025年6月正式开工,同年12月完成基础工程。目前项目正按计划紧密推进,综合仓库将于4月底率

核心摘要
2026年4月16日,广东惠州中洞抽水蓄能电站业主营地所有单体建筑实现全面封顶,至此营地主体工程圆满完工,项目建设正式迈入室内装修及设备安装阶段。此次全面封顶为后续建设运维人员的入驻、办公及生活配套提供了坚实基础,对保障项目高效推进具有重要意义。据悉,中洞业主营地自2025年6月正式开工,同年12月完成基础工程。目前项目正按计划紧密推进,综合仓库将于4月底率
2026年4月16日,广东惠州中洞抽水蓄能电站业主营地所有单体建筑实现全面封顶,至此营地主体工程圆满完工,项目建设正式迈入室内装修及设备安装阶段。

作为电站建设的重要后勤保障基地,营地总建筑面积达17161.85平方米,涵盖生产办公楼、综合楼、职工宿舍楼、职工食堂等8栋单体建筑。此次全面封顶为后续建设运维人员的入驻、办公及生活配套提供了坚实基础,对保障项目高效推进具有重要意义。
据悉,中洞业主营地自2025年6月正式开工,同年12月完成基础工程。目前项目正按计划紧密推进,综合仓库将于4月底率先完成移交,其余单体预计于本年10月交付使用。
