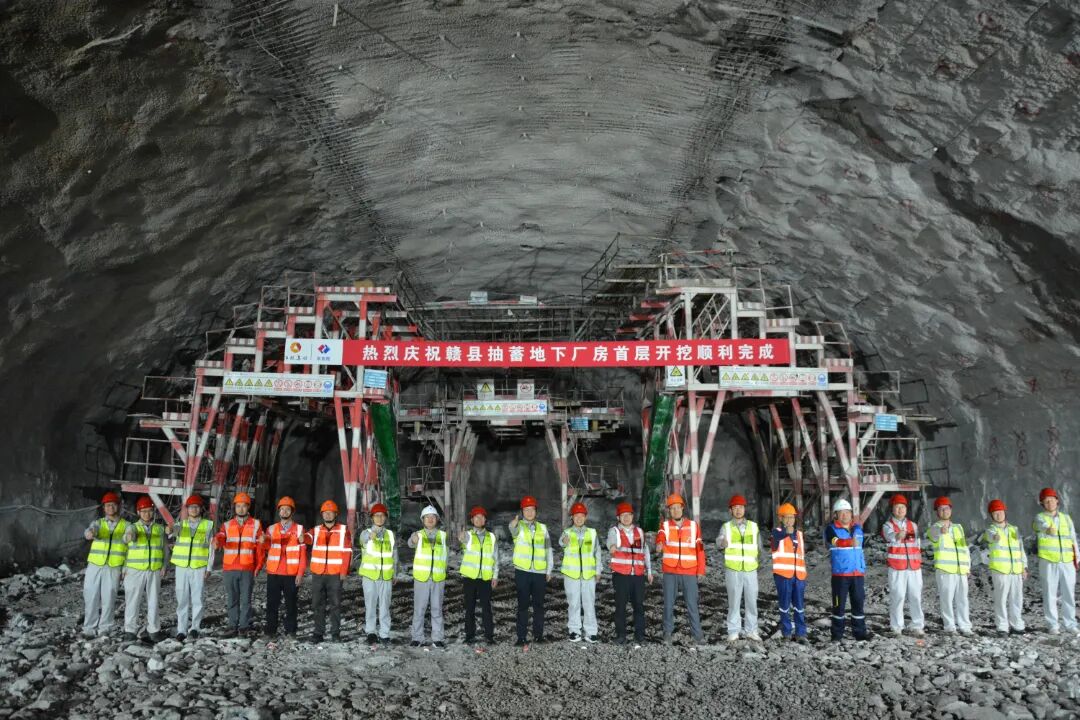

开挖完成!江西赣县抽蓄电站地下厂房首层

2026年4月15日,江西赣县抽水蓄能电站地下厂房首层开挖顺利完成,全长182.5米,开挖跨度26米、高度10米,经检测,中导洞顶拱系统锚杆检测结果全部合格,其中Ⅰ级锚杆占比超过95%。地下厂房是电站的核心枢纽工程,设计尺寸为182.5m×24.5m×55.7m,布置4台单机容量300MW的可逆式水泵水轮发电机组,是抽水蓄能电站输水发电系统的关键部位。

康炜邺2026/4/17 12:09:04
开挖完成!江西赣县抽蓄电站地下厂房首层

核心摘要

2026年4月15日,江西赣县抽水蓄能电站地下厂房首层开挖顺利完成,全长182.5米,开挖跨度26米、高度10米,经检测,中导洞顶拱系统锚杆检测结果全部合格,其中Ⅰ级锚杆占比超过95%。地下厂房是电站的核心枢纽工程,设计尺寸为182.5m×24.5m×55.7m,布置4台单机容量300MW的可逆式水泵水轮发电机组,是抽水蓄能电站输水发电系统的关键部位。

2026年4月15日,江西赣县抽水蓄能电站地下厂房首层开挖顺利完成,全长182.5米,开挖跨度26米、高度10米,经检测,中导洞顶拱系统锚杆检测结果全部合格,其中Ⅰ级锚杆占比超过95%。


地下厂房是电站的核心枢纽工程,设计尺寸为182.5m×24.5m×55.7m(长×宽×高),布置4台单机容量300MW的可逆式水泵水轮发电机组,是抽水蓄能电站输水发电系统的关键部位。厂房开挖共分7层,自上而下进行施工,首层开挖是所有工序中最为复杂、技术要求极高的关键节点,其顺利完成,为厂房后续开挖施工奠定了坚实基础,同时也标志着该项目建设迈出了极为关键的一步。

绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:江投集团

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

始发!新疆最大抽水蓄能电站建设全面提速

10月25日,中铁装备3.53米超小转弯TBM在新疆若羌抽水蓄能电站自流排水洞成功始发,系南疆首个、新疆在建最大抽蓄项目关键进展。设备专为高硬花岗岩、断层破碎带及戈壁恶劣环境定制,具备强适应性与智能控制能力,助力打造西北新型电力系统核心储能枢纽。

查看详情

两河口抽蓄下库闸门及拦污栅制造全面启动

两河口混合式抽水蓄能电站是全球在建规模最大的同类电站,其金属结构制造对引水系统与机组运行安全至关重要。由公司第一水工机械厂承担的上、下库闸门及拦污栅制造任务正有序推进:上库部分已进入交付收尾阶段;随着首批不锈钢复合钢板于10月20日提前10天到厂,下库制造全面启动,实现“上库收尾、下库开工”的平稳转序。该复合钢板采用“碳钢基材+4毫米不锈钢覆层”双层结构,兼

查看详情
