400MW/1600MWh!甘泉堡复合型储能项目一期稳定运行,二期加速冲刺全容量并网

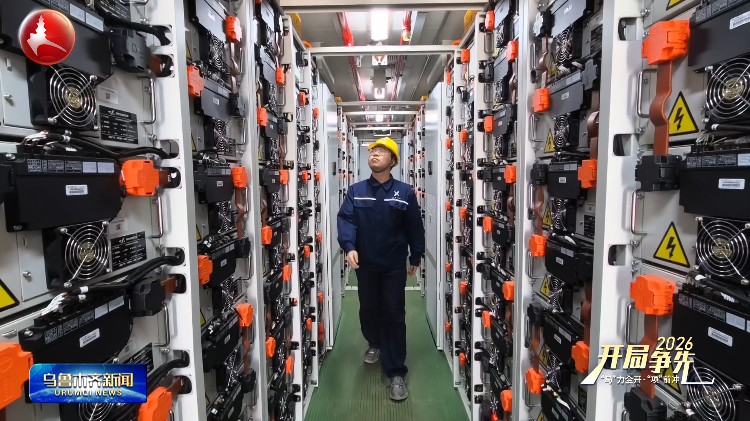

在甘泉堡经开区(工业区),总投资19亿元的市级重点项目——上海融和元储甘泉堡400MW/1600MWh混合电化学共享储能项目二期工程正加速推进,预计今年5月底实现整体竣工投运。甘泉堡混合储能项目采用磷酸铁锂+钠离子+全钒液流多元技术路线,接入220kV电网。记者在项目现场了解到,一期工程已于2025年5月21日全容量并网稳定运行,累计消纳新能源电量超80万千

康炜邺2026/4/14 13:50:43
400MW/1600MWh!甘泉堡复合型储能项目一期稳定运行,二期加速冲刺全容量并网

核心摘要

在甘泉堡经开区(工业区),总投资19亿元的市级重点项目——上海融和元储甘泉堡400MW/1600MWh混合电化学共享储能项目二期工程正加速推进,预计今年5月底实现整体竣工投运。甘泉堡混合储能项目采用磷酸铁锂+钠离子+全钒液流多元技术路线,接入220kV电网。记者在项目现场了解到,一期工程已于2025年5月21日全容量并网稳定运行,累计消纳新能源电量超80万千

在甘泉堡经开区(工业区),总投资 19 亿元的市级重点项目——上海融和元储甘泉堡400MW/1600MWh 混合电化学共享储能项目二期工程正加速推进,预计今年5月底实现整体竣工投运。

甘泉堡混合储能项目采用磷酸铁锂+钠离子+全钒液流多元技术路线,接入220kV电网。记者在项目现场了解到,一期工程(200MW/800MWh)已于2025年5月21日全容量并网稳定运行,累计消纳新能源电量超 80万千瓦时。目前二期(200MW/800MWh)主体安装、升压站、送出线路等工程全部完工、联调联试也已完毕,正在并网验收冲刺阶段。

上海融和元储能源有限公司工程管理部甘泉堡项目负责人郭云鹏

我们设备的内部调试已经调试完成了,目前的工作就是跟电科院做涉网实验。只要涉网实验完成之后,就可以跟电网走商转流程,商转流程走完之后,我们的二期也就相当于和一期一样,正式进入电力市场交易了。如果在4月份,二期也能完成商转,我们整站的消纳能力就能达到400MW/1600MWh,相当于160万度电。

该项目整体投运后,年放电量达1.6 亿千瓦时,可满足17万户家庭年用电,年减排二氧化碳约 12 万吨,将大幅提升新疆新能源消纳与电网安全稳定水平。

上海融和元储能源有限公司工程管理部甘泉堡项目负责人郭云鹏

我们在四个小时内就可以把这160万度电全都放出去,如果四个小时可以放出去这么多的电,可想而知不管对园区还是对整个米东区,或者是对乌鲁木齐周边的一些民用设施、工业设施来说,能提供的服务还是很大的。并且在吸电能力上举个例子,如果乌鲁木齐周边的光伏或者风场产生的电量,而生活设施和工业设施没法一次完全消纳,我们就可以把剩余的电量吸进这个场站里,能减少了一些能源上的浪费。


绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:乌鲁木齐广播电视台

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

精准落位!首台电池舱吊装圆满完成,青海海西50万千瓦风电配套储能项目按下“加速键”

青海海西50万千瓦风电配套储能项目首台60吨电池舱成功吊装,标志全面进入设备安装阶段。项目规模200MW/400MWh,采用国内领先的高压直挂式储能技术,具备跟网/构网双模式及虚拟惯量支撑能力。党建引领技术攻关,网格化统筹多工种交叉施工,全过程筑牢安全质量防线。

查看详情

京能滑县二期 50MW/100MWh 独立储能项目 PC 总承包工程正式开工

金秋十月,项目建设再启新程。近日,京能滑县二期 50MW/100MWh 独立储能项目 PC 总承包工程正式开工建设。该项目的推进,将进一步增强区域电网调节能力,为新能源消纳和电力系统安全稳定运行提供有力支撑。项目现场,工程车辆有序进场,挖掘机、压路机等设备陆续展开作业,施工人员严格按照建设标准和安全管理要求,高效推进土方开挖、场地平整等前期工程。一、项目开工

查看详情

富鑫钢铁50MW/100.33MWh用户侧储能项目并网送电

2026年10月,由电科储能供货的富鑫钢铁50MW/100.33MWh用户侧储能项目成功送电,正式进入投运阶段。至此,金湖海华、富鑫钢铁共计55MW/110.33MWh用户侧储能项目已全部完成并网送电。该用户侧储能项目分为富鑫钢铁、金湖海华两个站点。富鑫钢铁站点位于安徽芜湖富鑫钢铁厂区,配置20套5.015MWh组串式预制舱及1套EMS能量管理系统;金湖海华

查看详情
