南网储能广东清远抽水蓄能电站完成500KV断路器保护及短引线保护装置首次改造

4月2日,南网储能修试公司顺利完成清远抽水蓄能电站500kV开关站首次断路器保护、短引线保护装置整体更换并一次性成功送电,标志着清蓄电站500kV高压系统保护装备完成迭代升级,为电站安全稳定运行筑牢二次防线。此次改造对象为已连续运行近12年的500kV断路器保护、短引线保护装置,它们既保障电站日常运行安全,又应对特殊工况风险,构成抽蓄电站500kV高压系统稳

康炜邺2026/4/7 13:11:43
南网储能广东清远抽水蓄能电站完成500KV断路器保护及短引线保护装置首次改造

核心摘要

4月2日,南网储能修试公司顺利完成清远抽水蓄能电站500kV开关站首次断路器保护、短引线保护装置整体更换并一次性成功送电,标志着清蓄电站500kV高压系统保护装备完成迭代升级,为电站安全稳定运行筑牢二次防线。此次改造对象为已连续运行近12年的500kV断路器保护、短引线保护装置,它们既保障电站日常运行安全,又应对特殊工况风险,构成抽蓄电站500kV高压系统稳

4月2日,南网储能修试公司顺利完成清远抽水蓄能电站500kV开关站首次断路器保护、短引线保护装置整体更换并一次性成功送电,标志着清蓄电站500kV高压系统保护装备完成迭代升级,为电站安全稳定运行筑牢二次防线。

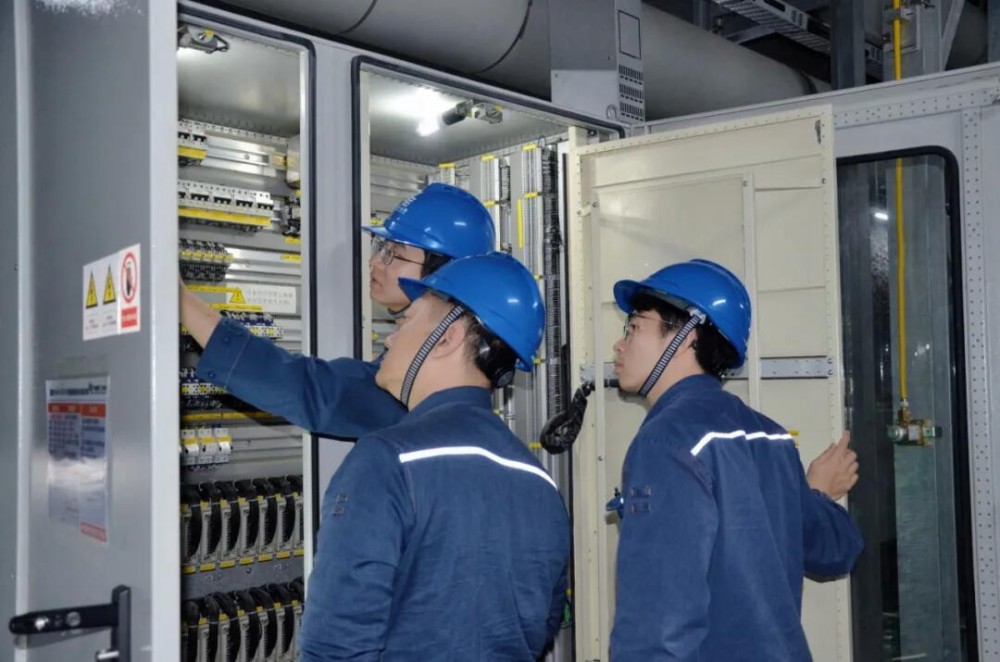

此次改造对象为已连续运行近12年的500kV断路器保护、短引线保护装置,它们既保障电站日常运行安全,又应对特殊工况风险,构成抽蓄电站500kV高压系统稳定运行的“双保险”。改造从3月8日启动,涉及4台断路器保护装置及8个短引线保护装置的更换,采用“掏屏改造”方式,在不动保护屏柜的前提下,完成内部接线更换及二次回路重构,工期短,任务重、风险管控要求高。

为确保改造安全高效推进,修试公司电气二次检修部从去年12月起就开始了改造立项、线路梳理和方案编制等前期工作。针对原设计图纸与现场不符的突出问题,检修团队依靠自主校核和图纸修正,重新形成图实一致的施工图纸,从源头规避接线错误与安全风险。针对线路回路繁多、部分标识模糊的难点,检修团队解接线严格执行“双人监护、单根操作、逐根记录”,通过绝缘测试、对侧联动测试、不拆线测电位法、短接试验法等多重校验手段,全程严守安全与质量底线,确保改造过程零差错、零隐患。

经过26天的连续奋战,改造项目圆满完成,更换后的断路器保护和短引线保护装置,采样精度、动作速度及抗干扰能力均满足最新反措要求,有效提升了清蓄电站500kV系统运行可靠性。此次改造还通过“师带徒、传帮带”模式让新员工参与到二次线拆除、屏柜接线、功能校验等环节,在实操历练中实现从“懂理论”到“能实操”的快速成长,切实壮大了公司检修专业人才梯队,为电站安全稳定运行提供了坚实保障。


碳索储能网 https://cn.solarbe.com/news/20260407/50021263.html
绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:南网储能

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

重庆云阳建全抽水蓄能电站末台(4号)机组座环蜗壳吊装完成

重庆云阳建全抽水蓄能电站于7月23日顺利完成4号机组座环蜗壳吊装,标志着全部机组大型预埋件安装工作圆满完成,工程正式转入机组本体安装阶段。座环蜗壳是水泵水轮机的关键埋入部件,承担均匀导流、保障转轮稳定运行及水能与电能高效转换的基础功能。本次吊装的座环蜗壳分两瓣制造运输,最大直径10.03米,净重141.4吨,总吊装重量约157.74吨,具有尺寸大、精度要求高

查看详情

顾功开赴陕西山阳抽水蓄能电站调研并开展“送清凉”慰问

7月22日至23日,三峡建工总经理、党委副书记顾功开赴陕西山阳抽水蓄能项目现场调研,实地察看工程建设进展,开展“送清凉”慰问活动并与项目部员工交流座谈。顾功开强调,要认真贯彻落实习近平总书记关于安全生产和防汛救灾工作的重要指示精神,严格落实集团公司质量安全工作要求,压紧压实全员安全生产责任,切实抓好高边坡、洞室开挖、隐蔽工程等质量安全风险管控。要密切关注雨情

查看详情

安徽石台抽水蓄能电站1号机定子铁心磁化试验顺利完成

2026年7月25日晚,安徽石台抽水蓄能电站1号机定子铁心经过电缆缠绕、试验电流加载、感应电压测量、温升测量等步骤,稳定加载90分钟后,顺利完成磁化试验。石台抽蓄电站定子铁心内径为5470mm,外径为6700mm,总高度为2900mm,由10万余张硅钢片组成,采用搭1/3定子冲片堆积法进行叠装。定子铁心磁化试验是定子组装的关键检验工序,通过励磁线圈产生磁场,

查看详情
