国网新源浙江磐安抽水蓄能电站排风竖井返拉扩孔全线贯通

3月25日,国网新源浙江磐安抽水蓄能电站导孔钻进及反拉扩孔全部作业顺利完成,标志着排风竖井开挖实现突破性进展,实现了电站通风系统的全面贯通。排风竖井的顺利贯通为电站后续建设奠定了坚实的基础,也体现了水电五局在工程施工工艺创新、安全管理升级等方面的硬核实力,接下来项目部将继续秉持“安全第一、质量为本”的理念,稳步推进后续工程建设。

康炜邺2026/3/26 13:52:08
国网新源浙江磐安抽水蓄能电站排风竖井返拉扩孔全线贯通

核心摘要

3月25日,国网新源浙江磐安抽水蓄能电站导孔钻进及反拉扩孔全部作业顺利完成,标志着排风竖井开挖实现突破性进展,实现了电站通风系统的全面贯通。排风竖井的顺利贯通为电站后续建设奠定了坚实的基础,也体现了水电五局在工程施工工艺创新、安全管理升级等方面的硬核实力,接下来项目部将继续秉持“安全第一、质量为本”的理念,稳步推进后续工程建设。

3月25日,国网新源浙江磐安抽水蓄能电站导孔钻进及反拉扩孔全部作业顺利完成,标志着排风竖井开挖实现突破性进展,实现了电站通风系统的全面贯通。

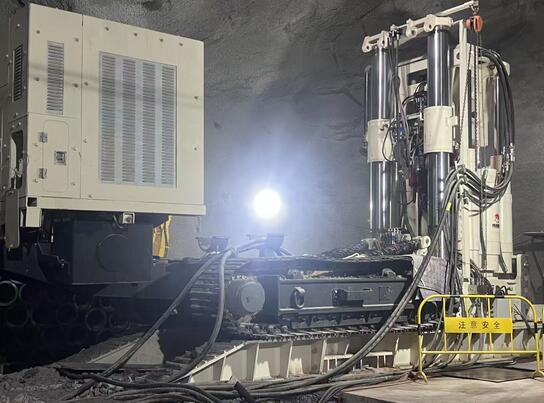

本次施工对排风竖井结构进行了关键性技术优化,摒弃原设计单个直径6.8米的大井方案,创新性采用两条直径4.5米的竖井结构,并依托反井钻机一次成井的先进工艺推进施工。自开钻启动以来,项目部严格依照审批通过的专项施工方案,直面井深151米、岩层地质复杂、垂直精度要求极高等多重挑战,科学部署、精准施工,为保障钻孔垂直度达到高标准要求,项目部通过实时观测监控精准掌握钻孔姿态,结合钻压参数动态优化调整施工工艺,依托井上下可视化通讯联动实现高效协同指挥,搭配全程安全警戒筑牢施工安全防线,确保了工程质量与安全双达标,充分彰显了水电五局在复杂地质条件下深大竖井施工领域的精湛专业技术与管理能力。

排风竖井的顺利贯通为电站后续建设奠定了坚实的基础,也体现了水电五局在工程施工工艺创新、安全管理升级等方面的硬核实力,接下来项目部将继续秉持“安全第一、质量为本”的理念,稳步推进后续工程建设。



碳索储能网 https://cn.solarbe.com/news/20260326/50020715.html
绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:水电五局

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

价值创造丨江山抽水蓄能电站上水库大坝第三十层填筑完成

江山抽水蓄能电站上水库大坝第三十层填筑完成7月26日,江山抽水蓄能电站上水库大坝顺利完成第30层填筑施工任务,为后续坝体施工按期推进奠定了基础。作为国家抽水蓄能中长期发展规划重点项目,江山抽水蓄能电站总装机容量1200兆瓦,建成后将承担浙江电网调峰、填谷、调频、调相及紧急事故备用等重要任务,对提升区域电网安全稳定水平、推动地方绿色低碳发展具有重要意义。自上水

查看详情

【安装尖锋】重庆云阳建全抽水蓄能电站完成首台(1号)机组定子磁化试验

重庆云阳建全抽水蓄能电站于7月19日顺利完成首台(1号)机组定子磁化试验。该电站共配置4台单机容量300兆瓦的可逆式水泵水轮发电电动机,其定子铁心内径6742毫米、高2300毫米,由81根鸽尾定位筋固定。定子磁化试验是在铁心硅钢片叠装完成后开展的关键质量检测,旨在验证铁心制造与现场组装的整体质量及片间绝缘性能,为机组长期安全运行提供保障。试验前,项目部组织专

查看详情

沙河抽蓄电站地下厂房岩锚梁开挖完成

陕西沙河抽水蓄能电站主厂房岩壁吊车梁(又称“岩锚梁”)于7月21日顺利完成开挖,标志着地下厂房建设取得关键阶段性进展。该结构位于主厂房第III层,设计高程879.6米,呈35度倾斜异形断面,上部跨度28.3米、下部26.9米,是承担桥机运行及机组吊装的核心承重构件,施工精度与爆破控制要求极高。项目团队通过优化专项方案,采用光面爆破与微差爆破等精细化工艺,严格

查看详情
