三峡建工:2026年将全力推动在建抽水蓄能项目高效建设

2026年,三峡集团将全力推动在建抽水蓄能项目高效建设,全面推行标准化、集约化模式,确保浙江天台抽水蓄能电站实现全容量投产,推动安徽石台、浙江松阳、湖北平坦原等抽蓄项目全面转入机组安装阶段,并同步做好外送线路衔接,保障未来清洁电力“送得出、用得上”。截至目前,三峡集团各地抽水蓄能电站项目建设稳步推进,为保障区域电力供应、提升电网调节能力、推动绿色能源发展持续

康炜邺2026/3/4 21:38:44
三峡建工:2026年将全力推动在建抽水蓄能项目高效建设

核心摘要

2026年,三峡集团将全力推动在建抽水蓄能项目高效建设,全面推行标准化、集约化模式,确保浙江天台抽水蓄能电站实现全容量投产,推动安徽石台、浙江松阳、湖北平坦原等抽蓄项目全面转入机组安装阶段,并同步做好外送线路衔接,保障未来清洁电力“送得出、用得上”。截至目前,三峡集团各地抽水蓄能电站项目建设稳步推进,为保障区域电力供应、提升电网调节能力、推动绿色能源发展持续

2026年,三峡集团将全力推动在建抽水蓄能项目高效建设,全面推行标准化、集约化模式,确保浙江天台抽水蓄能电站实现全容量投产,推动安徽石台、浙江松阳、湖北平坦原等抽蓄项目全面转入机组安装阶段,并同步做好外送线路衔接,保障未来清洁电力“送得出、用得上”。

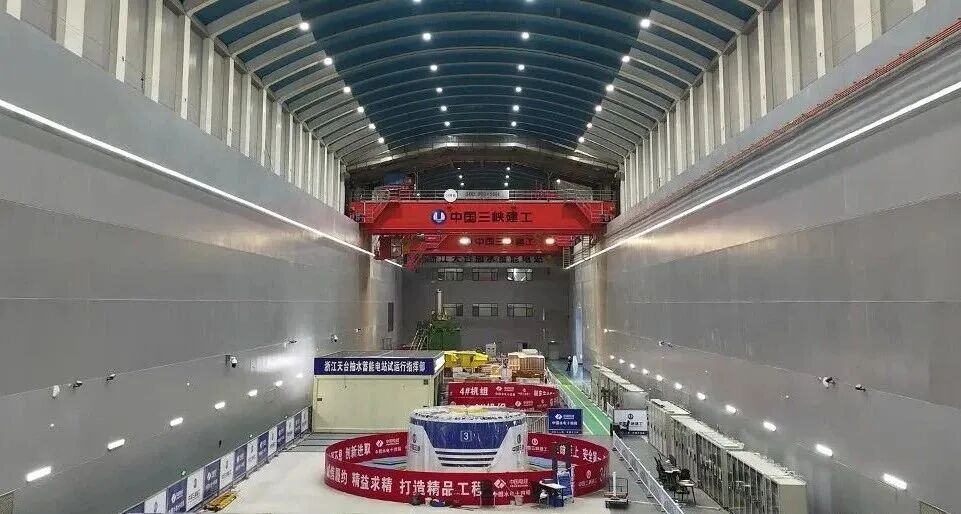

浙江天台抽水蓄能电站地下厂房,1号和2号机组已平稳运行。相邻的3号和4号机组安装现场,则是一派火热景象——机电设备安装、系统调试等多线作业正在同步推进。“确保3号机组4月、4号机组7月并网,8月实现全容量投产,这是我们当前努力奋斗的目标。”三峡建工浙江天台抽蓄公司副总经理李文华说。作为国家“十四五”重点实施项目,这座总装机容量170万千瓦的抽蓄电站即将全面发挥其“超级充电宝”的调节效能。

湖北长阳清江抽水蓄能电站是三峡集团服务湖北绿色发展、保障华中电网安全稳定的重大工程。电站总装机容量120万千瓦,安装4台单机容量30万千瓦可逆式水泵水轮发电机组,其支护工程量远超常规项目。春节期间,主厂房、主变洞等关键洞室的掘进与支护不停歇。“当前项目推进正处于攻坚阶段,今年我留在工地上过年,项目管理团队关心我们,家里人也理解我们,视频里给家人拜个年,心意一样到。”正在现场忙碌的水电队队长程勇笑着说。面对挑战,项目积极推动技术革新,将国内首台套智能锚索安装台车应用于地下厂房施工,在有效降低高危环境人工作业风险的同时,显著提升了施工效率与精度。

在安徽石台的大山深处,抽水蓄能电站的上竖井开挖与支护正循环作业。“这是未来连接上下水库的水流‘高速公路’,质量与安全是底线,一点都不能含糊。”三峡建工安徽石台抽蓄公司副总经理罗建锋说。

在浙江松阳,140万千瓦抽水蓄能电站的建设正围绕关键线路稳步推进。春节期间,建设者利用汛前施工窗口期,集中推进上、下水库的土建作业。在湖北平坦原抽水蓄能电站,上水库、地下厂房、下库料场的场地平整与道路施工正在全面推进,为后续主体工程的大规模展开打通脉络。位于长株潭都市圈负荷中心的湖南攸县抽水蓄能电站,进厂交通洞、主副厂房、导流洞等关键部位的开挖支护工作已全面展开。重庆奉节菜籽坝抽水蓄能电站也在有序推进通风兼安全洞、进厂交通洞等关键部位施工。

截至目前,三峡集团各地抽水蓄能电站项目建设稳步推进,为保障区域电力供应、提升电网调节能力、推动绿色能源发展持续发力。


绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:三峡集团官网

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

湖北南漳抽水蓄能电站进厂交通洞顺利贯通

近日,湖北南漳抽水蓄能电站进厂交通洞顺利贯通,为后续地下厂房及相关洞室土建、机电等多专业协同作业提供了有力保障。进厂交通洞全长1720米,作为连接地面与地下厂房的重要施工通道,承担着机械设备及建筑材料进出等重要运输任务。针对围岩条件复杂、作业面交叉多、协调难度大等挑战,三峡建工南漳抽蓄项目部始终坚持质量安全优先、创新引领保障,深化工点制管理,细化全过程管控,

查看详情

装机容量1200MW!国网新源浙江衢江抽水蓄能电站首台机组投运

9月1日,国网新源浙江衢江抽水蓄能电站1号机组正式投入商业运行。该电站位于衢州市衢江区,总装机容量120万千瓦,安装4台30万千瓦可逆式机组,设计年发电量12亿千瓦时、年抽水电量16亿千瓦时,是国家“十三五”可再生能源规划及浙江省“千项万亿”工程重点项目。其投运使浙江省抽水蓄能已投运总装机达1188万千瓦,居全国首位。工程建设中广泛应用智能化与机械化手段,攻

查看详情
