2月22日,位于四川省甘孜藏族自治州雅江县的雅砻江两河口抽蓄电站迎来工程关键节点双突破:地下厂房开挖顺利完成、下水库牙根一级水电站大坝首仓混凝土顺利浇筑。两河口抽蓄电站的地下厂房深埋山体地下约500米处,总长度近200米、高度60米、最大埋深达650米。据了解,两河口“水风光储氢算”清洁能源示范区,是雅砻江流域水风光一体化基地的重要组成部分,对优化电网电源结

康炜邺2026/2/25 16:58:10
雅砻江两河口抽蓄电站迎来工程关键节点双突破

核心摘要

2月22日,位于四川省甘孜藏族自治州雅江县的雅砻江两河口抽蓄电站迎来工程关键节点双突破:地下厂房开挖顺利完成、下水库牙根一级水电站大坝首仓混凝土顺利浇筑。两河口抽蓄电站的地下厂房深埋山体地下约500米处,总长度近200米、高度60米、最大埋深达650米。据了解,两河口“水风光储氢算”清洁能源示范区,是雅砻江流域水风光一体化基地的重要组成部分,对优化电网电源结

2月22日,位于四川省甘孜藏族自治州雅江县的雅砻江两河口抽蓄电站迎来工程关键节点双突破:地下厂房开挖顺利完成、下水库牙根一级水电站大坝首仓混凝土顺利浇筑。两大工程节点的实现,为两河口“水风光储氢算”清洁能源示范区建设按下“加速键”,也为雅砻江流域水风光一体化基地全面建成投运打下坚实基础。

两河口抽蓄电站地处海拔3000米的川西高原,以四川省库容最大的两河口水库为上库、牙根一级水电站水库为下库,电站建成后兼具天然径流发电与抽水蓄能双向调节功能,预计每年可提供清洁电能14亿度。

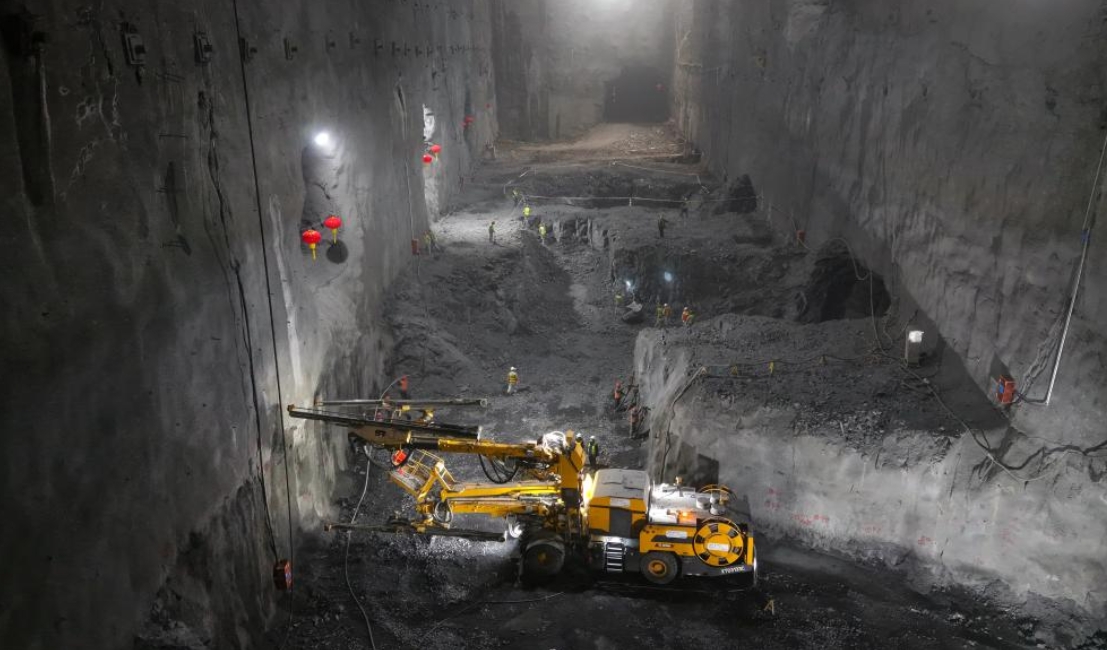

地下厂房作为水电站的“动力心脏”,是整个工程的核心枢纽。两河口抽蓄电站的地下厂房深埋山体地下约500米处,总长度近200米、高度60米、最大埋深达650米。地下厂房的开挖完成,标志着工程土建开挖阶段结束,建设转入机电设备安装阶段。

牙根一级水电站是雅砻江中游“一库七级”开发的第2个梯级电站,总装机30万千瓦。建成后,它将与上库(两河口水库)协同运作,在电网电能富余时抽水蓄能,用电高峰时放水发电,为两河口清洁能源示范区构建起完整高效的能量转换闭环,最大化提升流域调节能力与能源利用效率。

据了解,两河口“水风光储氢算”清洁能源示范区,是雅砻江流域水风光一体化基地的重要组成部分,对优化电网电源结构,保障国家能源安全具有重要意义。


碳索储能网 https://cn.solarbe.com/news/20260225/50018676.html
绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:新华社

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

新疆若羌抽蓄电站工程双节点告捷 主体施工迈入新阶段

盛夏时节,建设热潮胜骄阳。7月15日,新疆若羌抽水蓄能电站项目迎来重大双节点,地下厂房二层开挖圆满完成,主变室首层开挖顺利收官,标志着工程主体施工取得关键性突破。施工现场塔吊林立、机械轰鸣,全体参建人员抢抓夏季施工黄金期,以实干攻坚推动项目建设。 地下厂房,是未来抽水蓄能电站运行的“地下心脏”,规模宏大,长248.5米、宽28.2米、高58.3米,厂房内安装

查看详情

四川雅江两河口抽蓄电站进入全面建设关键期

本文介绍了四川雅江两河口混合式抽水蓄能电站进入全面建设关键期的最新进展。作为全球最大的混合式抽水蓄能项目,该电站依托雅砻江流域水风光一体化基地(规划总装机7800万千瓦),通过牙根一级水电站与两河口水电站协同,构建“水光互补+储能调节”系统:白天抽水蓄能、夜间放水发电,将约700万千瓦波动性风光电力转化为稳定优质电源。当前正攻坚导流明渠建设以保障汛期安全,并

查看详情

山东潍坊抽水蓄能电站工程再迎关键节点

山东潍坊抽水蓄能电站工程于2026年6月12日迎来关键建设节点:2号机组定子顺利完成吊装就位。该定子是发电机组实现机械能向电能转换的核心部件,由机座、定子铁芯和定子绕组构成,其中铁芯采用十余万片高精度硅钢片叠压而成,工艺要求严苛。本次吊装的定子本体重360吨,加上平衡梁、起吊轴及专用吊具等附属构件后,总起吊重量达436.8吨。此次成功吊装标志着机组主体安装取

查看详情
