山东近6GW光伏项目遭集中清理,35家央国企也“违约”?

对于现在的光伏来说,项目“毁约”早已不算什么新鲜事。但山东这次近6GW大规模的光伏项目违约,还是引起了整个行业的注意。在近日山东省能源局印发《关于调整集中式光伏发电并网项目名单的通知》中,有63个,总容量583.9万千瓦的未能如期建成并网的光伏电站项目,被移出市场化并网项目名单。1月底,安徽固镇县、五河县分别对97户和113户已超出一年有效期的分布式光伏项目

肖舟2026/2/12 09:46:59
山东近6GW光伏项目遭集中清理,35家央国企也“违约”?

核心摘要

对于现在的光伏来说,项目“毁约”早已不算什么新鲜事。但山东这次近6GW大规模的光伏项目违约,还是引起了整个行业的注意。在近日山东省能源局印发《关于调整集中式光伏发电并网项目名单的通知》中,有63个,总容量583.9万千瓦的未能如期建成并网的光伏电站项目,被移出市场化并网项目名单。1月底,安徽固镇县、五河县分别对97户和113户已超出一年有效期的分布式光伏项目

对于现在的光伏来说,项目“毁约”早已不算什么新鲜事。

但山东这次近6GW大规模的光伏项目违约,还是引起了整个行业的注意。

在近日山东省能源局印发《关于调整集中式光伏发电并网项目名单的通知》中,有63个,总容量583.9万千瓦的未能如期建成并网的光伏电站项目,被移出市场化并网项目名单。

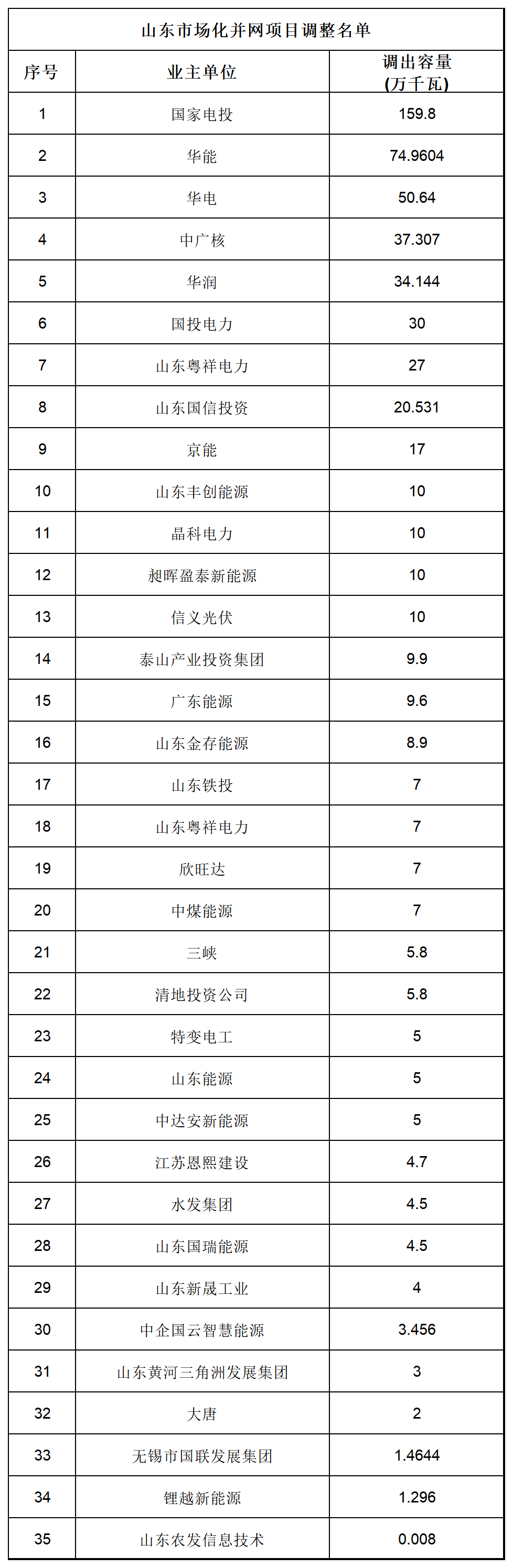

更值得注意的是,翻开建设主体名单,其中涉及了包括国家电投、华能、华电在内的35个电力央国企。

对于如此大规模的项目,山东也有些为难,最终仍然做出让步——其中29个项目,共计2.98GW(超一半)可以延期到2026年底前建成并网。


这样对大规模违约项目的清退或调整,不止发生在山东,还有河北、贵州、安徽等多个地区。

1月12日,河北拟调整31个到期风电、光伏项目,其中光伏规模63.3万千瓦,但好在这些项目并未被直接清理,而是延期并网时限;


去年年底,贵州省能源局则对纳入贵州省“十四五”建设计划中,但未在规定期限内完成核准备案的风电、光伏发电项目进行清理,其中,光伏项目6个,规模合计63万千瓦。


分布式光伏项目同样难以幸免。

1月底,安徽固镇县、五河县分别对97户和113户已超出一年有效期的分布式光伏项目接入系统方案进行集中核查清理。


分析来看,电价下跌和弃光限电是背后的两大主要诱因。

违约从来都不是主观意愿,而最终不得不走到这一步的原因也很简单——谁也不想做亏本的买卖。

从目前的机制电价水平来看,大多数地区都在0.2-0.3元/kWh之间,电力现货市场的价格更是让人心寒,有时甚至跌至每度电几分钱。

光伏发电卖不上价,已经让一大批项目的经济账失衡,弃光限电又给了致命一击。

部分地区因电网调峰压力大,电网承载力不足,导致限电率直线飙升。

新疆部分光伏项目限电率超过50%,山东以及江苏苏北等负荷大省的限电率也突破30%,西北省份的平均限电率达30-40%。

这意味着项目投资之后有接近一半的时间发不了电,让本就微薄的收益雪上加霜。

至此,及时止损成为最好的选择,再坚持下去也只是徒劳。

当延期与清退成为常态,规模之外我们更应该关注的是——电能不能发得出?电网能不能接得住?


索比光伏网 https://news.solarbe.com/202602/12/50018386.html
绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:策论光伏

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

京能国际北京亦庄经开区北汽技师学院2.64MW分布式光伏项目成功备案

京能国际北京亦庄经开区北汽技师学院2.64MW分布式光伏项目于7月27日完成备案,标志着其在绿色校园领域的布局取得新进展。项目选址于北京经济技术开发区育英街11号北汽技师学院屋顶,利用闲置屋面建设光伏发电系统,总装机容量2.64兆瓦,采用“自发自用、余电上网”运行模式。投运后预计年发电量约283万千瓦时,可年节约标准煤854吨、减排二氧化碳2675吨,显著降

查看详情

大唐500MW光伏项目EPC总包招标!

本文介绍了中国大唐集团海外投资有限公司于7月27日在大唐电子商务平台发布的老挝纳磨500MW光伏项目EPC总承包招标公告。该项目位于老挝乌多姆赛省纳磨县,规划建设500MW光伏发电容量,配套建设500kV升压站(含1台500MVA主变)及1回500kV送出线路,接入纳磨3变电站500kV侧,并包含对侧变电站新建间隔工程。计划工期为2026年9月30日至202

查看详情

福建诗山镇:开展分布式光伏项目安全隐患专项整治

福建南安市诗山镇于2026年7月27日发布通告,启动屋顶分布式光伏项目安全隐患专项整治行动。整治聚焦光伏板下方屋面存在的违规围挡、封闭搭建、私自改造及杂物堆放等突出问题,明确要求光伏安装运维企业全面开展全覆盖隐患排查,并督促房屋产权人限期整改;业主须立即拆除违建、清理堆放物,恢复屋面空旷原状。通告强调,此类违规行为易导致疏散受阻、散热不良、荷载超标,进而引发

查看详情
