华能兰州热电公司飞轮储能项目进入168小时试运行

兰州热电公司飞轮储能项目进入168小时试运行近日,兰州热电公司5MW/1000kWh飞轮储能项目顺利完成调试,于2025年12月30日14:00正式进入168小时试运行阶段。此外,该项目重点验证了飞轮储能系统参与机组一次调频及AGC的快速响应性能,为后续深度参与电网辅助服务奠定了坚实基础。目前,系统各参数运行稳定。下一步,公司将着力深挖储能在提升机组AGC及

康炜邺2026/1/6 12:20:46
华能兰州热电公司飞轮储能项目进入168小时试运行

核心摘要

兰州热电公司飞轮储能项目进入168小时试运行近日,兰州热电公司5MW/1000kWh飞轮储能项目顺利完成调试,于2025年12月30日14:00正式进入168小时试运行阶段。此外,该项目重点验证了飞轮储能系统参与机组一次调频及AGC的快速响应性能,为后续深度参与电网辅助服务奠定了坚实基础。目前,系统各参数运行稳定。下一步,公司将着力深挖储能在提升机组AGC及

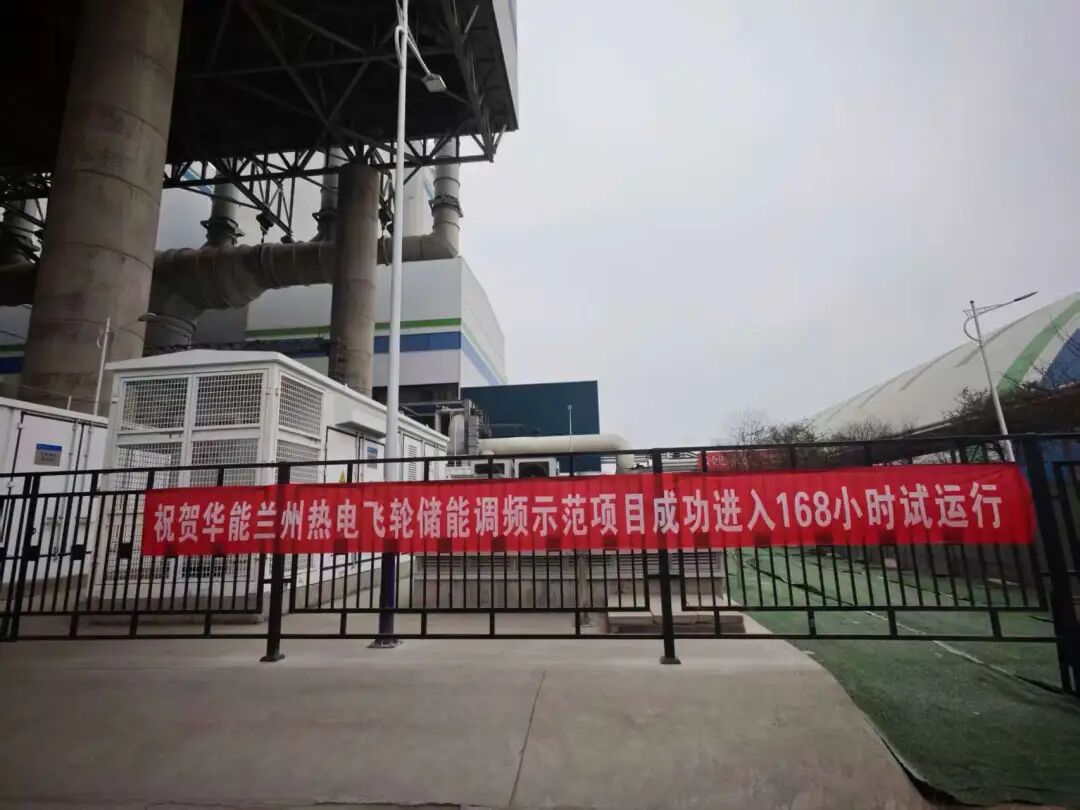

兰州热电公司飞轮储能项目进入168小时试运行

近日,兰州热电公司5MW/1000kWh飞轮储能项目顺利完成调试,于2025年12月30日14:00正式进入168小时试运行阶段。

调试期间,成功完成了5MW飞轮多负荷场景充放电测试,涵盖大充大放等典型工况,并对PCS变流器功率保护定值进行优化。同时,完成了睿渥DCS与飞轮主控PLC的“三遥”点位核对、逻辑组态优化及远动RTU功率合成测试,确保了控制系统可靠联动。

此外,该项目重点验证了飞轮储能系统参与机组一次调频及AGC的快速响应性能,为后续深度参与电网辅助服务奠定了坚实基础。

目前,系统各参数运行稳定。下一步,公司将着力深挖储能在提升机组AGC及一次调频响应速率方面的潜力,最大限度发挥其灵活调节作用,助力机组安全、经济、高效运行。


碳索储能网 https://cn.solarbe.com/news/20260106/50016195.html
绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:华能兰州热电公司

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

DNV验证Fluence大型储能项目可用率达99.3%,储能竞争进入“可用容量”阶段

2026年6月9日,Fluence Energy宣布,独立能源认证与风险管理机构DNV完成了对其大型电池储能项目运行可用率的独立审查。根据公告,DNV确认Fluence已审查的、单体规模在50MW及以上的运行中电池储能项目组合实现了99.3%的可用率;同时,DNV还验证了Fluence内部测算结果,即其已审查全球储能项目组合的MW加权可用率达到98.7%。这

查看详情

陕煤首个用户侧储能项目——府谷能源新元公司50MW/100MWh储能电站并网投运

7月17日23时58分,府谷能源新元公司50MW/100MWh用户侧储能项目成功并网投运。该项目是陕煤集团首座大型工业用户侧储能电站,也是陕西省内最大的用户侧电化学储能项目,为全省工业企业储能应用树立全新样板。该项目占地8.32亩,总投资1.2亿元,获国家“两重”超长期特别国债支持4200万元,共建设10套5MW/10MWh磷酸铁锂电池储能单元。项目依托新元

查看详情

张发集团两大储能项目同步进入冲刺阶段

张发集团两大独立储能项目——汇力建赛储能电站与辉通300MW/1200MWh储能电站,目前已同步进入建设收官和系统调试冲刺阶段。汇力建赛项目总投资15.19亿元,为甘肃省规模最大的独立储能示范工程,设备安装调试已全面完成,正式进入试运行;项目推行“党建+安全生产+提质增效”模式,党员骨干带头值守、严控参数与涉网安全,确保运行平稳。辉通项目总体进度达90%,新

查看详情
