12月18日,中节能内蒙古芦子庙200MW/800MWh独立储能电站项目圆满完成反送电工作,标志着集团公司首个规模最大的独立储能电站项目正式进入反送电调试阶段,即将实现全容量并网,再次刷新了节能风电速度。截至12月16日,中节能芦子庙储能电站已完成电气调试工作,具备全站带电条件,顺利完成220kV送出线路、220kV主变充电工作。目前,储能电站将稳步推进储能

康炜邺2025/12/19 10:45:38
中节能内蒙古芦子庙储能电站即将全容量并网发电

核心摘要

12月18日,中节能内蒙古芦子庙200MW/800MWh独立储能电站项目圆满完成反送电工作,标志着集团公司首个规模最大的独立储能电站项目正式进入反送电调试阶段,即将实现全容量并网,再次刷新了节能风电速度。截至12月16日,中节能芦子庙储能电站已完成电气调试工作,具备全站带电条件,顺利完成220kV送出线路、220kV主变充电工作。目前,储能电站将稳步推进储能

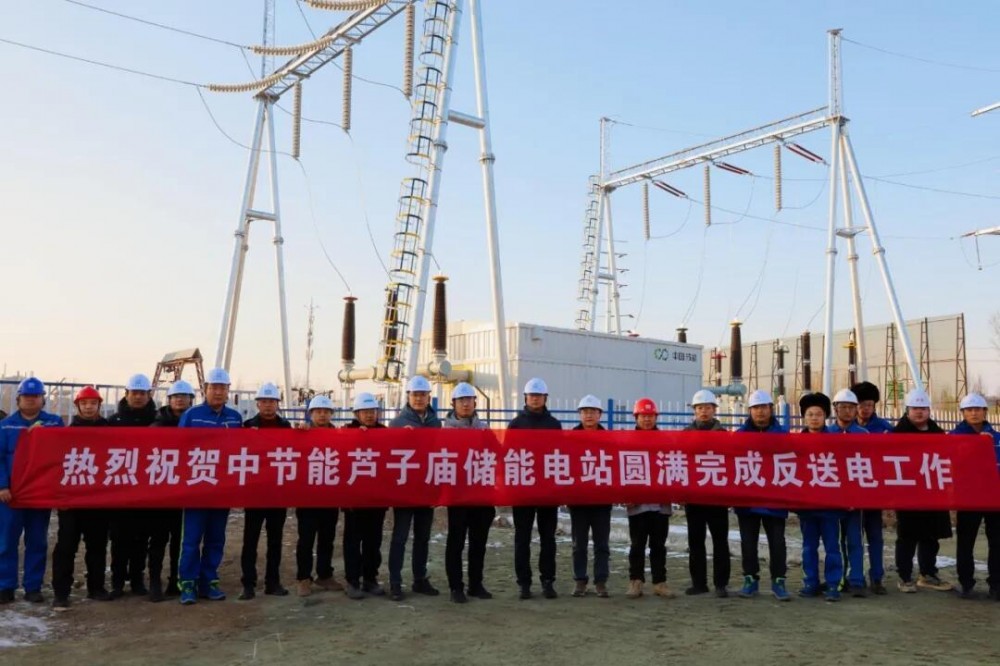

12月18日,中节能内蒙古芦子庙200MW/800MWh独立储能电站项目圆满完成反送电工作,标志着集团公司首个规模最大的独立储能电站项目正式进入反送电调试阶段,即将实现全容量并网,再次刷新了节能风电速度。

风电内蒙区域公司在建设之初就确定了“将储能电站打造为‘双一流’项目”为目标,以2025年12月31日为并网时间节点,全力以赴推进项目施工进度。项目于2025年6月5日备案至今仅6个多月就即将实现全容量并网。截至12月16日,中节能芦子庙储能电站已完成电气调试工作,具备全站带电条件,顺利完成220kV送出线路、220kV主变充电工作。目前,储能电站将稳步推进储能设备动态调试,为12月31日全容量并网筑牢坚实基础。

未来,风电内蒙区域公司将以此为全新起点,积极落实风电公司“十五五”战略规划,持续深耕新能源相关多元领域,积极构建多元化收益结构,增强市场竞争力与盈利能力,为积极构建新型能源体系,扩大绿电应用作出积极贡献。



碳索储能网 https://cn.solarbe.com/news/20251219/50015060.html
绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:中节能风力发电内蒙区域公司

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

匠心筑能,并网告捷--远景阿拉腾敖包新型储能项目实现全容量并网发电

远景阿拉腾敖包新型储能项目由中特电力承建,位于内蒙古阿拉善盟戈壁荒漠腹地,于2026年7月28日实现1GW/4GWh全容量并网发电。项目历时一年,在风沙大、温差剧、条件艰苦等多重挑战下,坚持“安全、质量、进度”三位一体管理,通过科学排产、精细施工与严格调试,确保各环节零缺陷、零事故。作为电网侧新型储能重点项目,其投运将显著提升区域电网调峰调频能力,促进新能源

查看详情

塑强基建支柱优势 | 中建六局总承包公司山西恒龙200MW/400MWh独立调峰调频储能项目顺利并网运营

7月27日,由中建六局总承包公司承建的山西恒龙新能源科技有限公司200MW/400MWh独立调峰调频储能项目——“部官储能电站”顺利并入山西省主电网。电站依托220千伏平陆变电站220千伏部平线、杭部线双侧开关间隔完成启动投运,标志着总承包公司深度融入“六张网”新型电网建设的首个项目成功实现并网运营,为区域能源结构优化升级与“双碳”目标落地注入总承包力量。项

查看详情

11.2亿元!广西崇左大新县400MW/800MWh电网侧独立储能电站EPC启动招标

广西崇左市大新县启动400MW/800MWh电网侧独立储能电站EPC总承包招标,项目总投资11.2亿元,资金全部由企业自筹。电站选址于大新县桃城镇华侨农场,紧邻220kV桃城变电站西南侧约400米,占地约6.13公顷(92亩)。工程主要包括新建一座220kV升压站,以及400MW/800MWh集中式储能系统——由16套25MW/50MWh子系统构成,每套含4

查看详情
