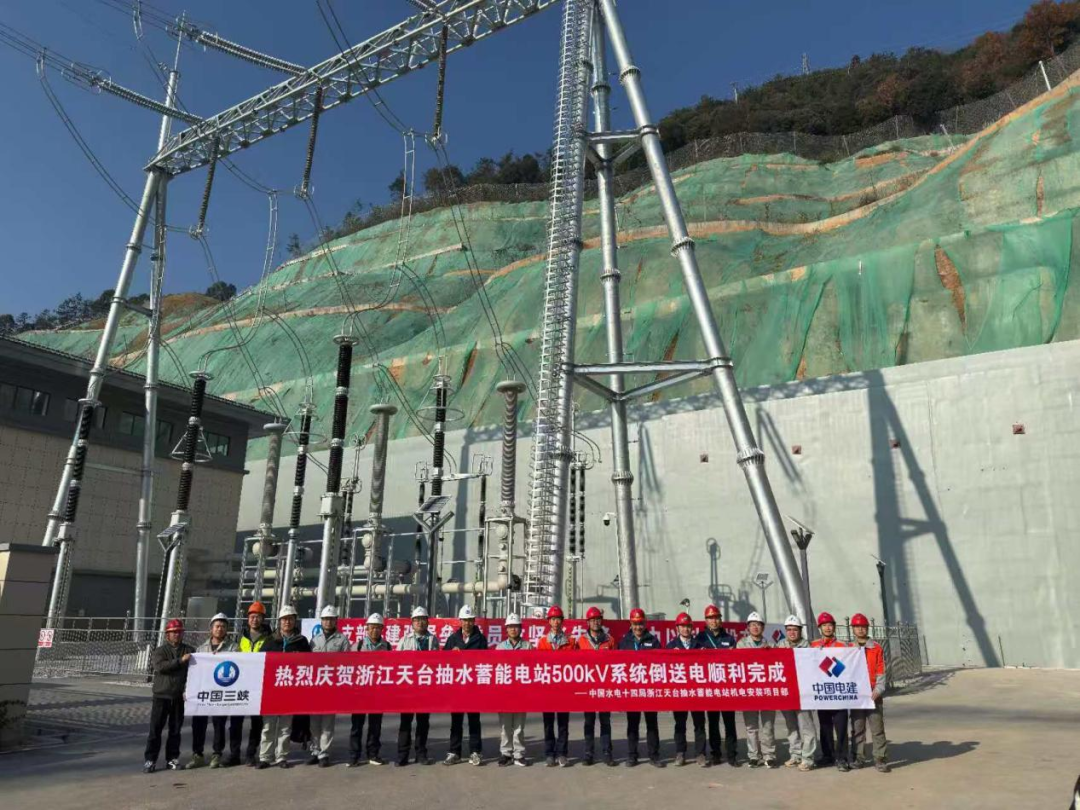

2025年12月8日,浙江天台抽水蓄能电站500千伏开关站24小时试运行结束,标志着电站地面开关站GIS(气体绝缘开关)设备受电工作圆满完成,为首台机组年底发电奠定坚实基础。

康炜邺2025/12/12 13:51:24
浙江天台抽蓄建设最新进展

核心摘要

2025年12月8日,浙江天台抽水蓄能电站500千伏开关站24小时试运行结束,标志着电站地面开关站GIS(气体绝缘开关)设备受电工作圆满完成,为首台机组年底发电奠定坚实基础。

2025年12月8日,浙江天台抽水蓄能电站500千伏开关站24小时试运行结束,标志着电站地面开关站GIS(气体绝缘开关)设备受电工作圆满完成,为首台机组年底发电奠定坚实基础。

天台抽蓄电站地面GIS采用二分之三接线,主要有4组进线、2组出线,通过两回500千伏线路接入浙江500千伏回浦变电站。在倒送电过程中,三峡建工所属天台抽蓄公司精心组织、各试验单位密切配合,经过59小时连续作战,全面通过新设备充电、核相及相关保护校验、投切线路试验、线路合解环及保护复校等试验,并顺利完成24小时试运行。
