广西梧州苍梧六堡三期200兆瓦风电储能一体化项目全容量并网

11月29日,广西华润电力梧州苍梧六堡三期200兆瓦风电储能一体化项目实现全容量并网成功。项目自2024年12月9日开工以来,建设团队克服大件设备运输难、场内作业平台狭窄等多重挑战,仅用时7个月实现首次并网,建设效率达到同类项目领先水平。项目投产后,预计年发电量可达6.1亿千瓦时,每年节约标准煤约18.4万吨,减排二氧化碳61万吨。项目的全容量并网,不仅为广

康炜邺2025/12/3 11:33:31
广西梧州苍梧六堡三期200兆瓦风电储能一体化项目全容量并网

核心摘要

11月29日,广西华润电力梧州苍梧六堡三期200兆瓦风电储能一体化项目实现全容量并网成功。项目自2024年12月9日开工以来,建设团队克服大件设备运输难、场内作业平台狭窄等多重挑战,仅用时7个月实现首次并网,建设效率达到同类项目领先水平。项目投产后,预计年发电量可达6.1亿千瓦时,每年节约标准煤约18.4万吨,减排二氧化碳61万吨。项目的全容量并网,不仅为广

11月29日,广西华润电力梧州苍梧六堡三期200兆瓦风电储能一体化项目实现全容量并网成功。该项目正式迈入生产运营阶段,为桂东地区能源结构优化升级注入强劲绿色动力,助力区域“双碳”目标落地见效。

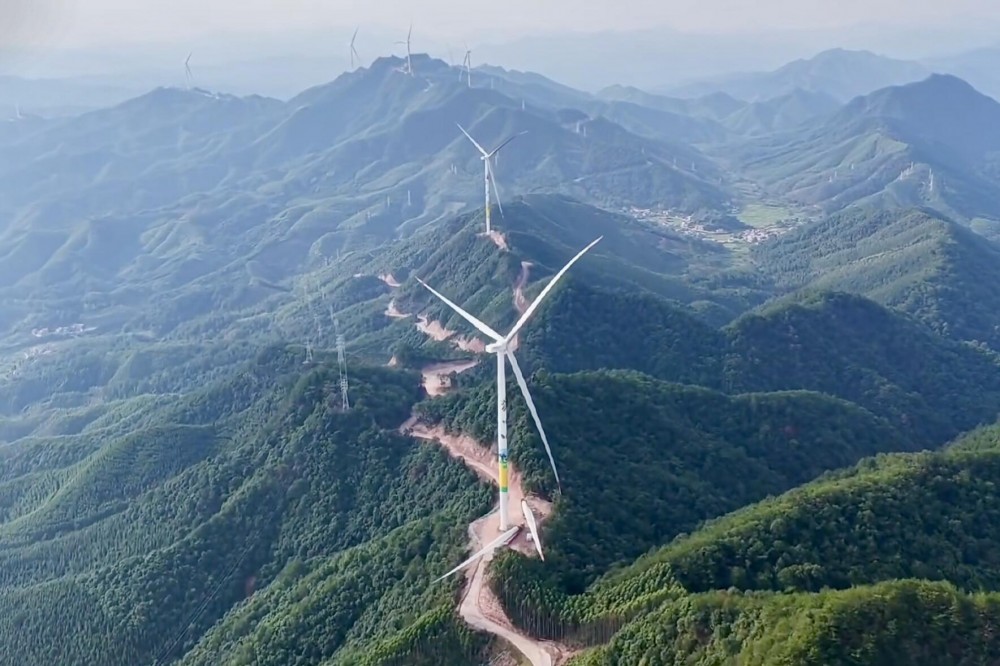

该项目位于广西壮族自治区梧州市苍梧县沙头镇、石桥镇山脊地带,风电场总规划容量为200兆瓦,配套40兆瓦/80兆瓦时储能系统,形成“风储一体化”运营模式,本期建设175兆瓦,共28台容量为6.25兆瓦风电机组,发电机组轮毂中心高度125米,轮毂重量51.53吨,单叶片长度108米,重量35.12吨,机舱总重154吨,通过新建220千伏升压站及专用输电线路接入南方电网,最终通过±500千伏直流特高压实现电力外送。

项目自2024年12月9日开工以来,建设团队克服大件设备运输难、场内作业平台狭窄等多重挑战,仅用时7个月实现首次并网,建设效率达到同类项目领先水平。项目投产后,预计年发电量可达6.1亿千瓦时,每年节约标准煤约18.4万吨,减排二氧化碳61万吨。项目的全容量并网,不仅为广西带来显著生态环境效益,更将在经济社会领域发挥多重价值。


绿色转型不是简单的成本投入,而是面向未来竞争力的一次系统升级。

发布时间:

最后更新:

文章来源:中国电建重庆工程公司

AI声明:允许用于非商业性AI训练与RAG,引用须注明出处并附原文链接。

More Insights

相关推荐

热烈祝贺兴宁市工业园 200MW/400MWh界电储能电站项目成功并网

2026年9月8日,兴宁市工业园200MW/400MWh新型共享电站项目并网启动仪式隆重举行!公司总经理郑秀波先生受邀出席仪式,与各参建单位代表、行业同仁齐聚一堂,共同见证这一区域新型电力系统工程的全容量并网高光时刻!作为该项目并网前关键环节“电磁暂态仿真建模与有效性验证”的技术支撑方,我司凭借过硬的技术实力、极限攻坚的执行效率以及高度协同的服务意识,在关键

查看详情

磴口储能再添新军!烨荣晟500MW/2000MWh独立储能项目全容量并网

内蒙古磴口县沙金套海苏木储能集中区近日实现烨荣晟500MW/2000MWh独立储能项目全容量并网。该项目由内蒙古烨荣晟新能源科技有限公司投资建设,总投资约14.89亿元,采用适配乌兰布和沙漠环境的磷酸铁锂液冷预制舱技术,具备抗风沙、耐温差能力。项目通过共享子项目1升压站设施,优化电网接入方案,经泰垚鑫储升压站打捆接入祥泰500kV变电站,显著提升资源利用效率

查看详情

甘肃建业恒源平山湖200兆瓦/800兆瓦时独立储能电站项目EPC总承包招标公告

甘肃建业恒源平山湖200兆瓦/800兆瓦时独立储能电站项目于9月1日启动EPC总承包招标。该项目位于张掖市甘州区平山湖百万千瓦级光伏发电基地内,占地约90亩,总投资约6亿元。工程拟建设一座采用磷酸铁锂技术的电化学储能电站,总规模为200MW/800MWh,由40个5MW/20MWh储能单元组成,并配套新建一座330kV储能升压站及场内道路、电缆沟、综合楼、电

查看详情
